技 术 交 底 记 录表C2-1工程名称施工单位交底提要王佐镇佃起村居住项目B12#楼等10项工程编号交底日期分项工程名称2014
02外墙装饰工程北京建工一建工程建设有限公司外墙石材施工技术交底交底内容:一、施工图评审设计电子版及施工蓝图下发给各劳务分包队,依据深化设计图纸与施工现场进行放线测量,找出图纸与实际不同之处或者有矛盾之处,3 日内提出书面的报告
以便及时处理不符合图纸的部位

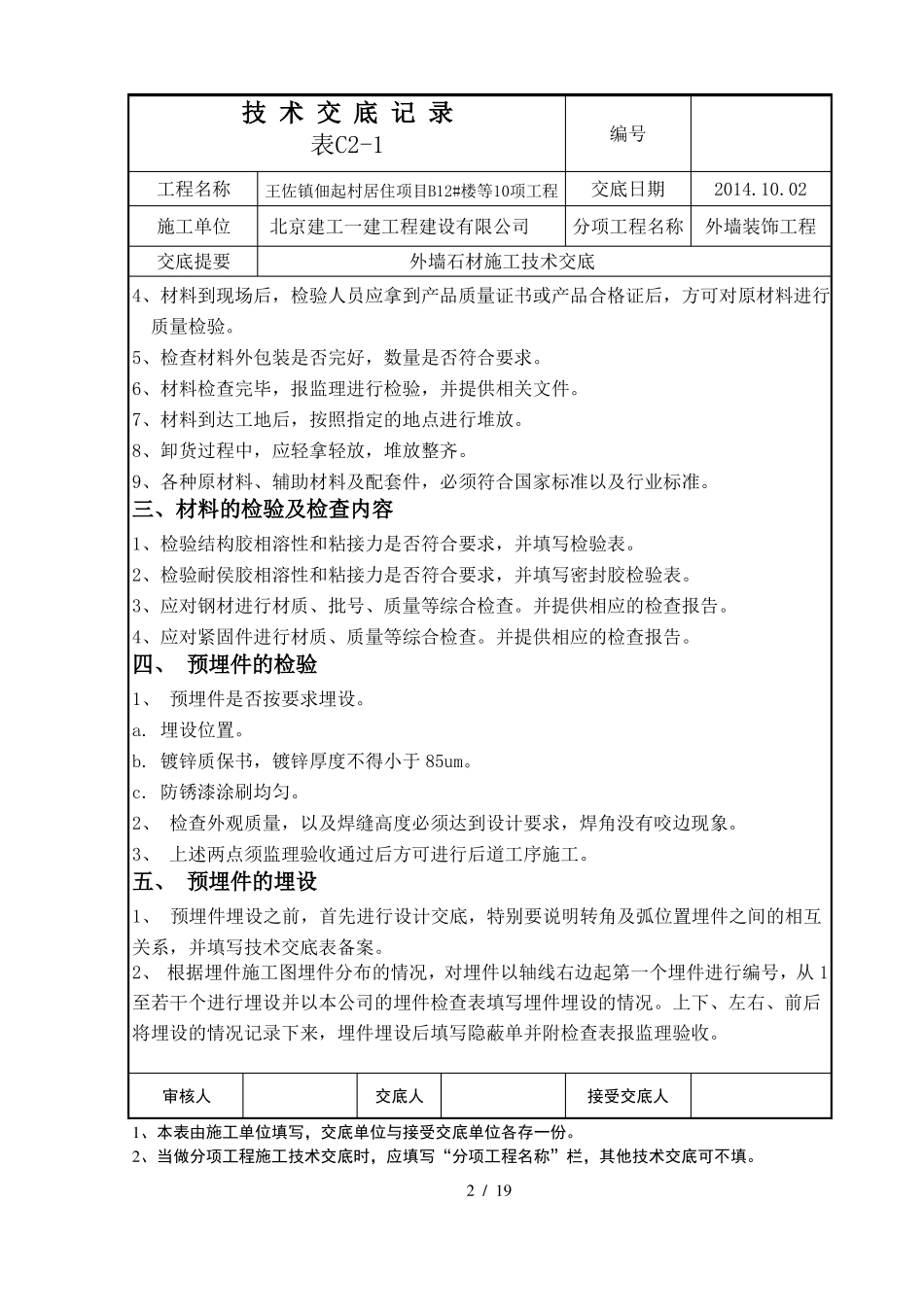

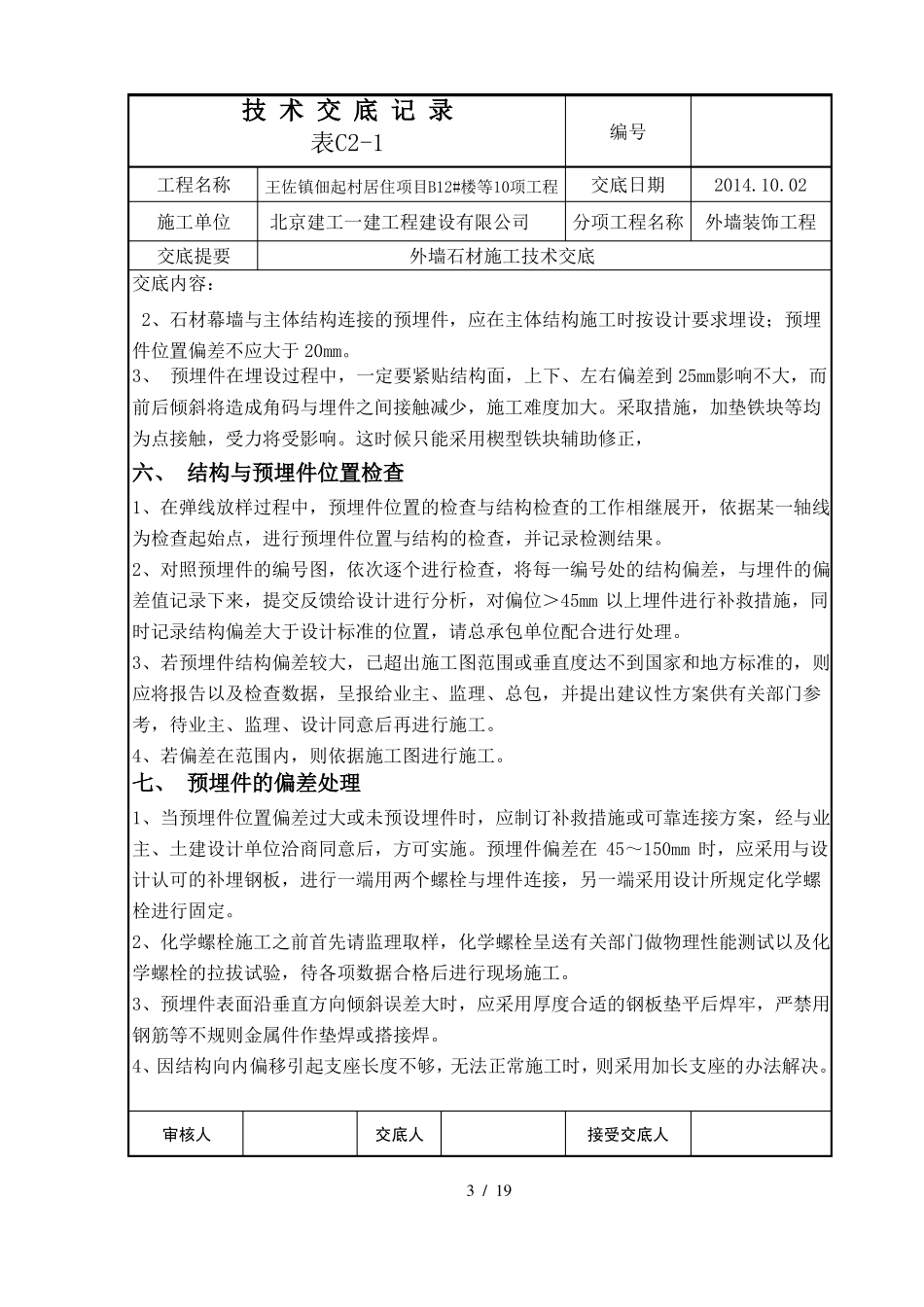

13、技术交底设计蓝图经各劳务分包队审查后,方可以进行下道工序
主要工作完成后,在工程加工、组装及安装开始前,各楼项目主设计师应按设计、加工、组装及安装计划划分阶段、分层次向加工中心、组装厂、项目部进行技术交底
技术交底的内容与程序如下:工程施工开始后,主设计师根据施工进度,按部位和操作项目向项目部的安装队长及班组长进行施工技术交底并填写技术交底记录作为指导施工的依据
施工技术交底的内容包括:设计图纸的尺寸、转接件安装、板块吊运及安装顺序等详细情况及施工方法、施工顺序、工序搭接、质量标准、安装技术措施、成品保护措施、所用材料的品种、规格、质量要求等以及其它应说明的问题
二、材料要求 本项目中石材采用花岗岩石材,厚度为 25mm,主龙骨采用 70*50*4mm 厚热镀锌钢龙骨,横龙骨采用 L50*4mm 厚热镀锌角钢,石材采用热镀锌金挂件安装固定,外墙竖向留有 4mm 石材缝隙,采用专用石材耐候胶打胶密封,且密封胶颜色同石材颜色一致
横向石材间留 4mm 石材缝隙,采用专用石材耐候胶打胶密封
检验测试的程序、手段1、用于幕墙加工制作的原材料、辅助材料及配套件,必须具有供应商提供的产品质量保证书或产品合格凭证
2、对材料供应商应货比三家,重要材料应对供应商进考察了解
3、供应商应提供材料样品,以进行比较
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
