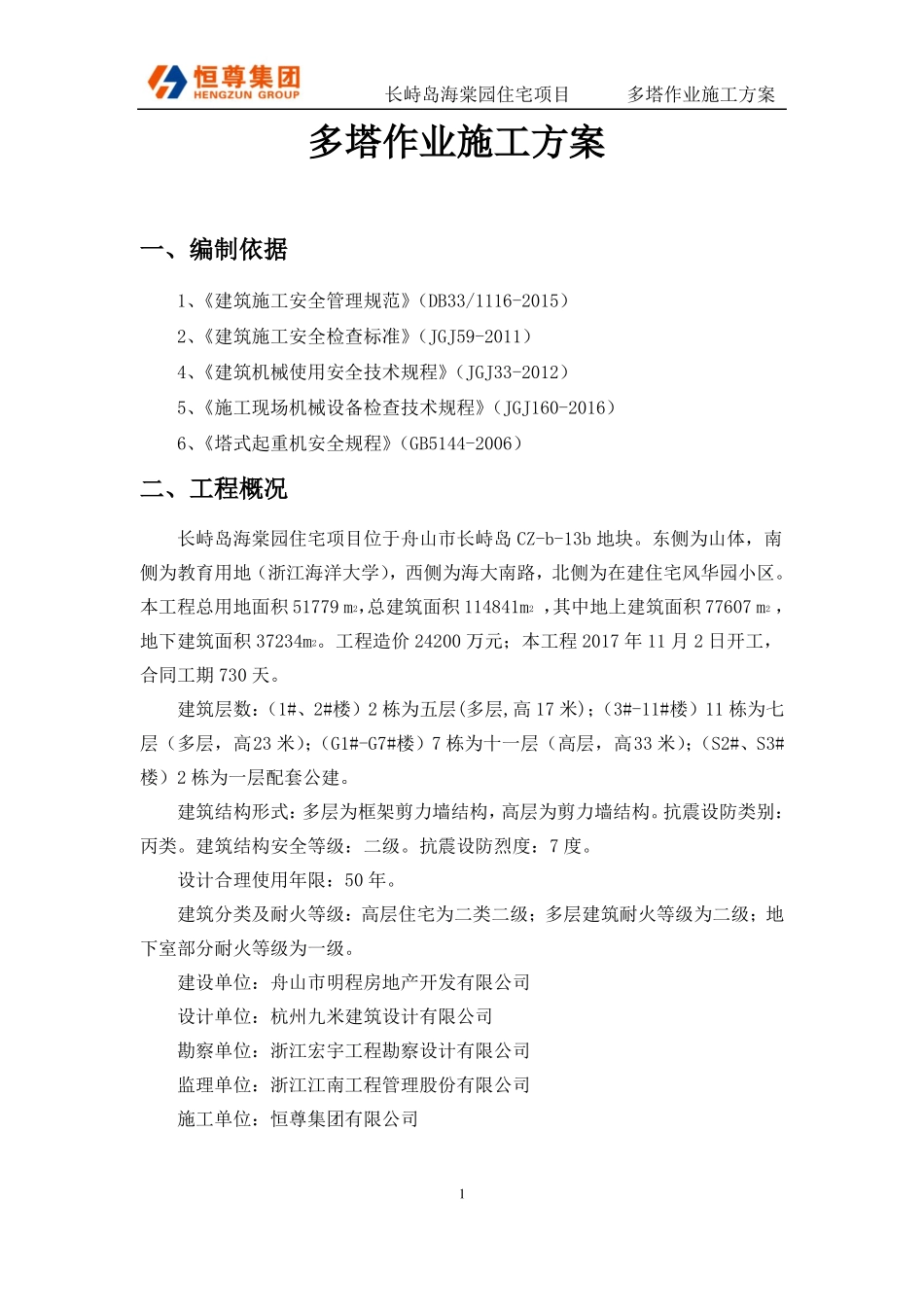

长峙岛海棠园住宅项目多塔作业施工方案多塔作业施工方案一、编制依据1、《建筑施工安全管理规范》(DB33/1116-2015)2、《建筑施工安全检查标准》(JGJ59-2011)4、《建筑机械使用安全技术规程》(JGJ33-2012)5、《施工现场机械设备检查技术规程》(JGJ160-2016)6、《塔式起重机安全规程》(GB5144-2006)二、工程概况长峙岛海棠园住宅项目位于舟山市长峙岛 CZ-b-13b 地块
东侧为山体,南侧为教育用地(浙江海洋大学),西侧为海大南路,北侧为在建住宅风华园小区
本工程总用地面积 51779 m2,总建筑面积 114841m2 ,其中地上建筑面积 77607 m2 ,地下建筑面积 37234m2
工程造价 24200 万元;本工程 2017 年 11 月 2 日开工,合同工期 730 天
建筑层数:(1#、2#楼)2 栋为五层(多层,高 17 米);(3#-11#楼)11 栋为七层(多层,高23 米);(G1#-G7#楼)7 栋为十一层(高层,高33 米);(S2#、S3#楼)2 栋为一层配套公建
建筑结构形式:多层为框架剪力墙结构,高层为剪力墙结构
抗震设防类别:丙类
建筑结构安全等级:二级
抗震设防烈度:7 度
设计合理使用年限:50 年
建筑分类及耐火等级:高层住宅为二类二级;多层建筑耐火等级为二级;地下室部分耐火等级为一级

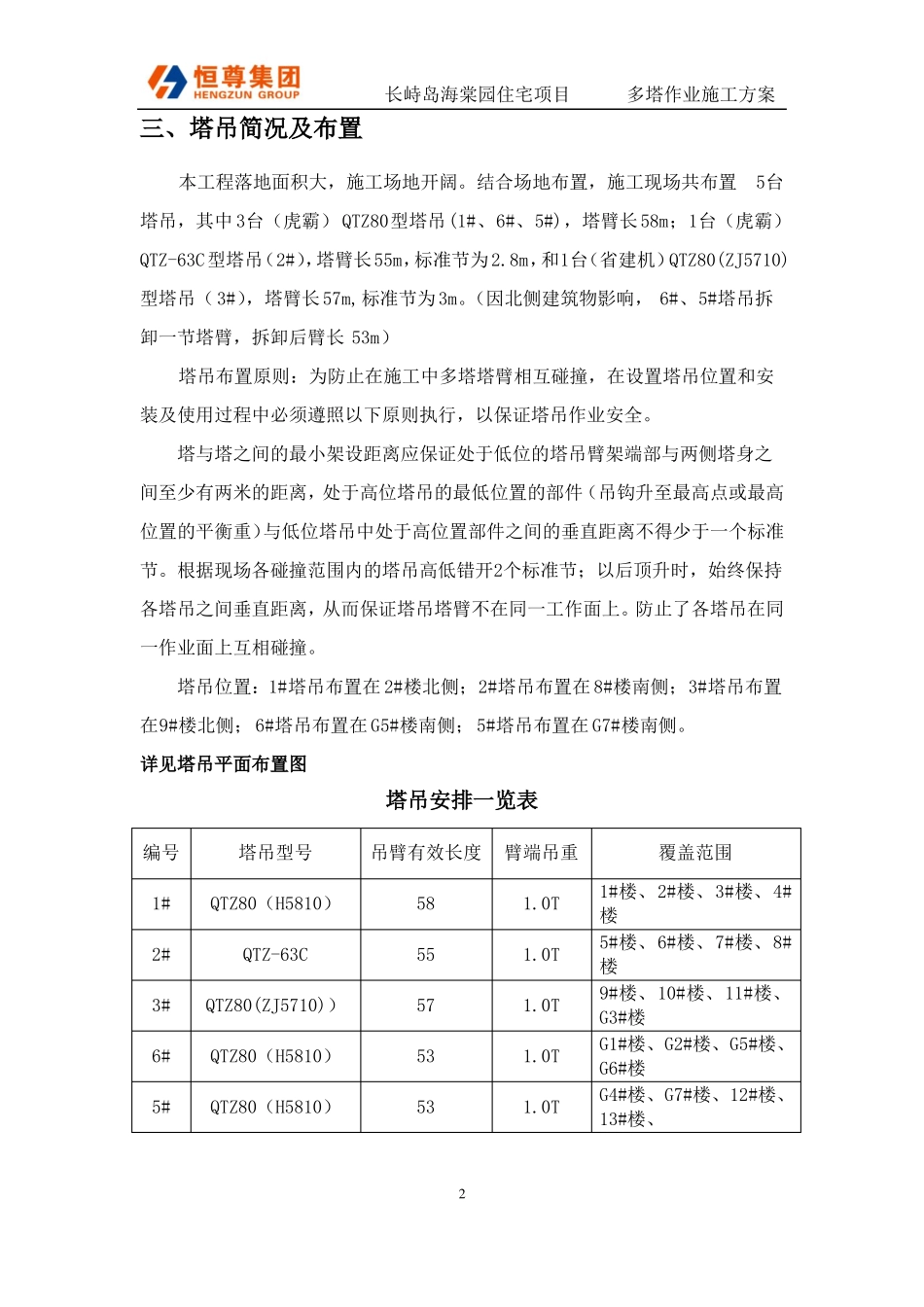

建设单位:舟山市明程房地产开发有限公司设计单位:杭州九米建筑设计有限公司勘察单位:浙江宏宇工程勘察设计有限公司监理单位:浙江江南工程管理股份有限公司施工单位:恒尊集团有限公司1长峙岛海棠园住宅项目多塔作业施工方案三、塔吊简况及布置本工程落地面积大,施工场地开阔
结合场地布置,施工现场共布置5台塔吊,其中 3台(虎霸) QTZ80型塔吊(1#、6#、5#),塔臂长58m;1台(虎霸)QTZ-63C型塔吊(2#)
