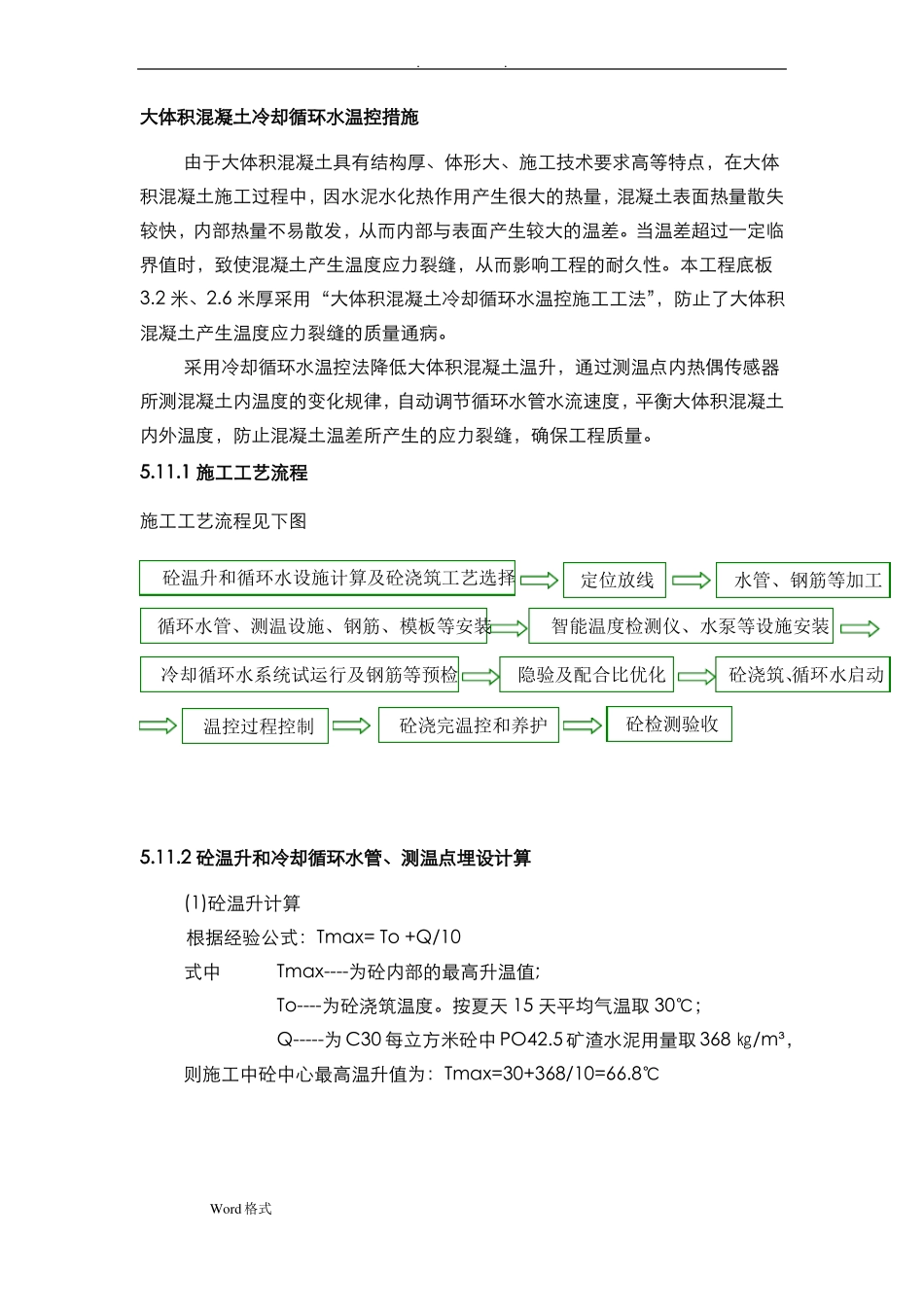

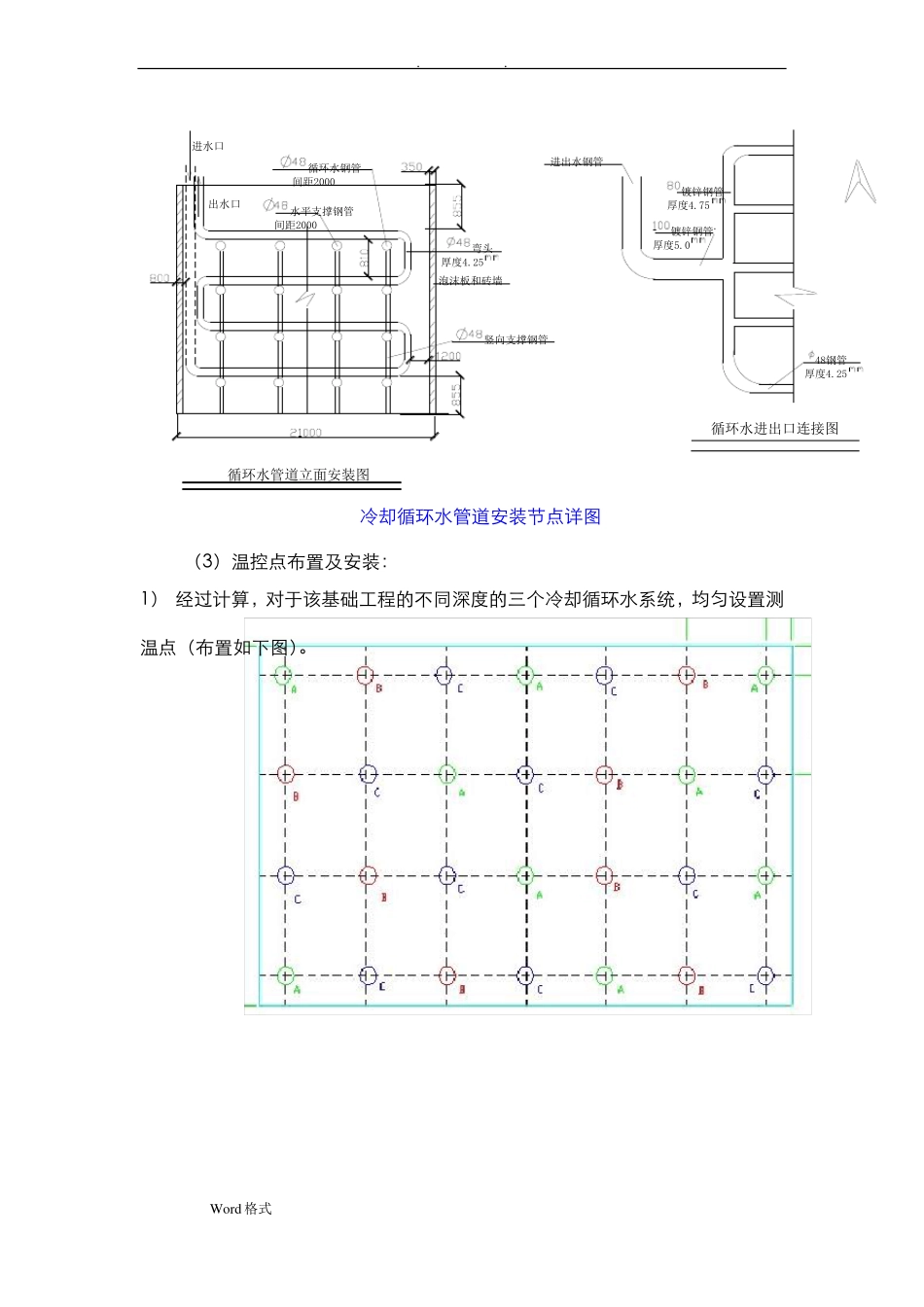

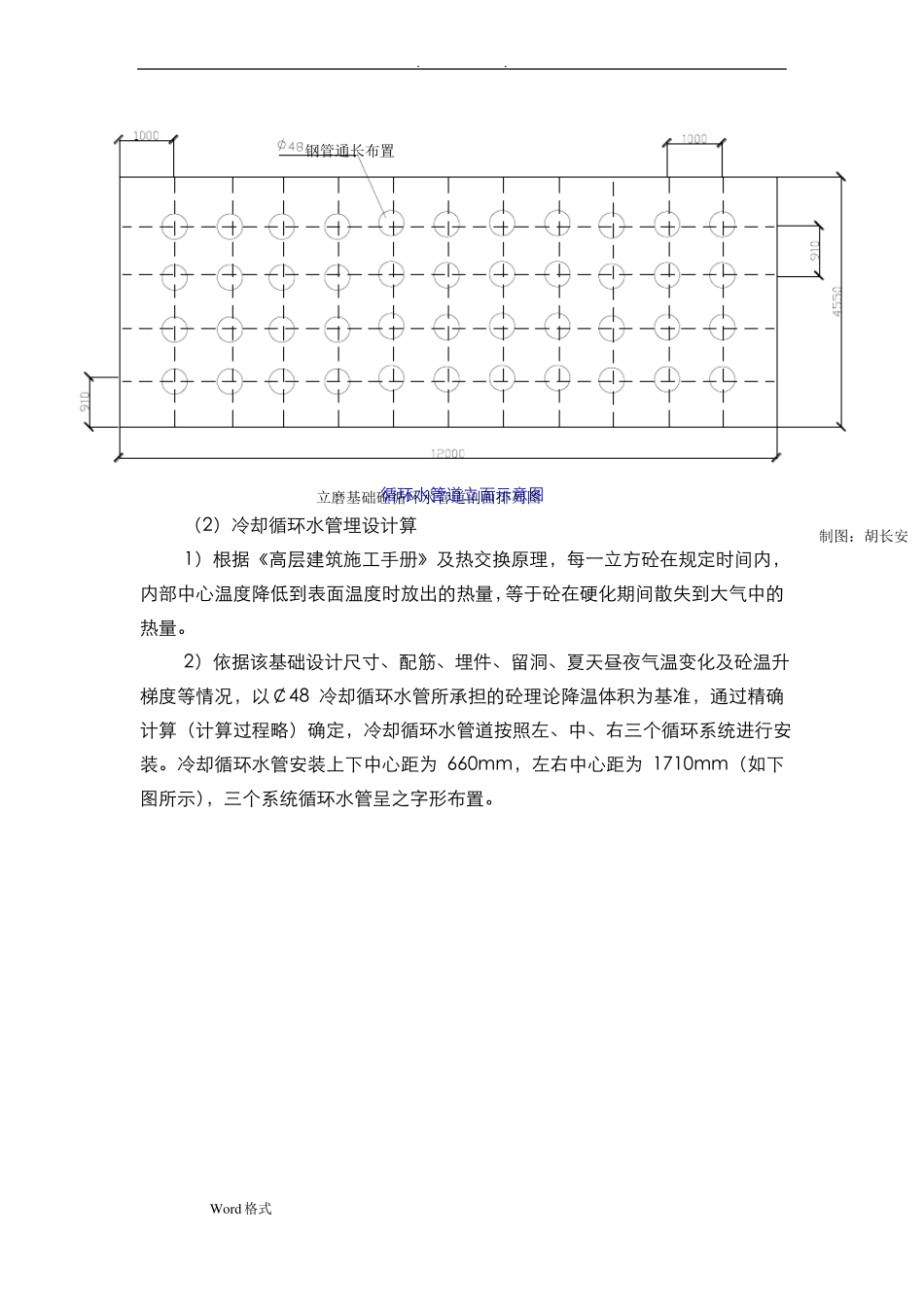

..大体积混凝土冷却循环水温控措施由于大体积混凝土具有结构厚、体形大、施工技术要求高等特点,在大体积混凝土施工过程中,因水泥水化热作用产生很大的热量,混凝土表面热量散失较快,内部热量不易散发,从而内部与表面产生较大的温差。当温差超过一定临界值时,致使混凝土产生温度应力裂缝,从而影响工程的耐久性。本工程底板3.2 米、2.6 米厚采用“大体积混凝土冷却循环水温控施工工法”,防止了大体积混凝土产生温度应力裂缝的质量通病。采用冷却循环水温控法降低大体积混凝土温升,通过测温点内热偶传感器所测混凝土内温度的变化规律,自动调节循环水管水流速度,平衡大体积混凝土内外温度,防止混凝土温差所产生的应力裂缝,确保工程质量。5.11.1 施工工艺流程施工工艺流程见下图砼温升和循环水设施计算及砼浇筑工艺选择定位放线水管、钢筋等加工循环水管、测温设施、钢筋、模板等安装冷却循环水系统试运行及钢筋等预检智能温度检测仪、水泵等设施安装隐验及配合比优化砼检测验收砼浇筑、循环水启动温控过程控制砼浇完温控和养护5.11.2 砼温升和冷却循环水管、测温点埋设计算(1)砼温升计算根据经验公式:Tmax= To +Q/10式中Tmax----为砼内部的最高升温值;To----为砼浇筑温度。按夏天 15 天平均气温取 30℃;Q-----为 C30 每立方米砼中 PO42.5 矿渣水泥用量取 368 ㎏/m³,则施工中砼中心最高温升值为:Tmax=30+368/10=66.8℃Word 格式..钢管通长布置循环水管道立面示意图立磨基础砼循环水管道剖面排列图(2)冷却循环水管埋设计算1)根据《高层建筑施工手册》及热交换原理,每一立方砼在规定时间内,内部中心温度降低到表面温度时放出的热量,等于砼在硬化期间散失到大气中的热量。2)依据该基础设计尺寸、配筋、埋件、留洞、夏天昼夜气温变化及砼温升梯度等情况,以¢48 冷却循环水管所承担的砼理论降温体积为基准,通过精确计算(计算过程略)确定,冷却循环水管道按照左、中、右三个循环系统进行安装。冷却循环水管安装上下中心距为 660mm,左右中心距为 1710mm(如下图所示),三个系统循环水管呈之字形布置。制图:胡长安Word 格式..(3)温控点布置及安装:1) 经过计算,对于该基础工程的不同深度的三个冷却循环水系统,均匀设置测温点(布置如下图)。Word 格式进水口出水口循环水钢管间距2000水平支撑钢管间距2000弯头厚度4.25泡沫板和砖墙进出水钢管镀锌钢管厚度4.75镀锌钢管厚度5.0竖向支撑钢管 48钢管厚...
