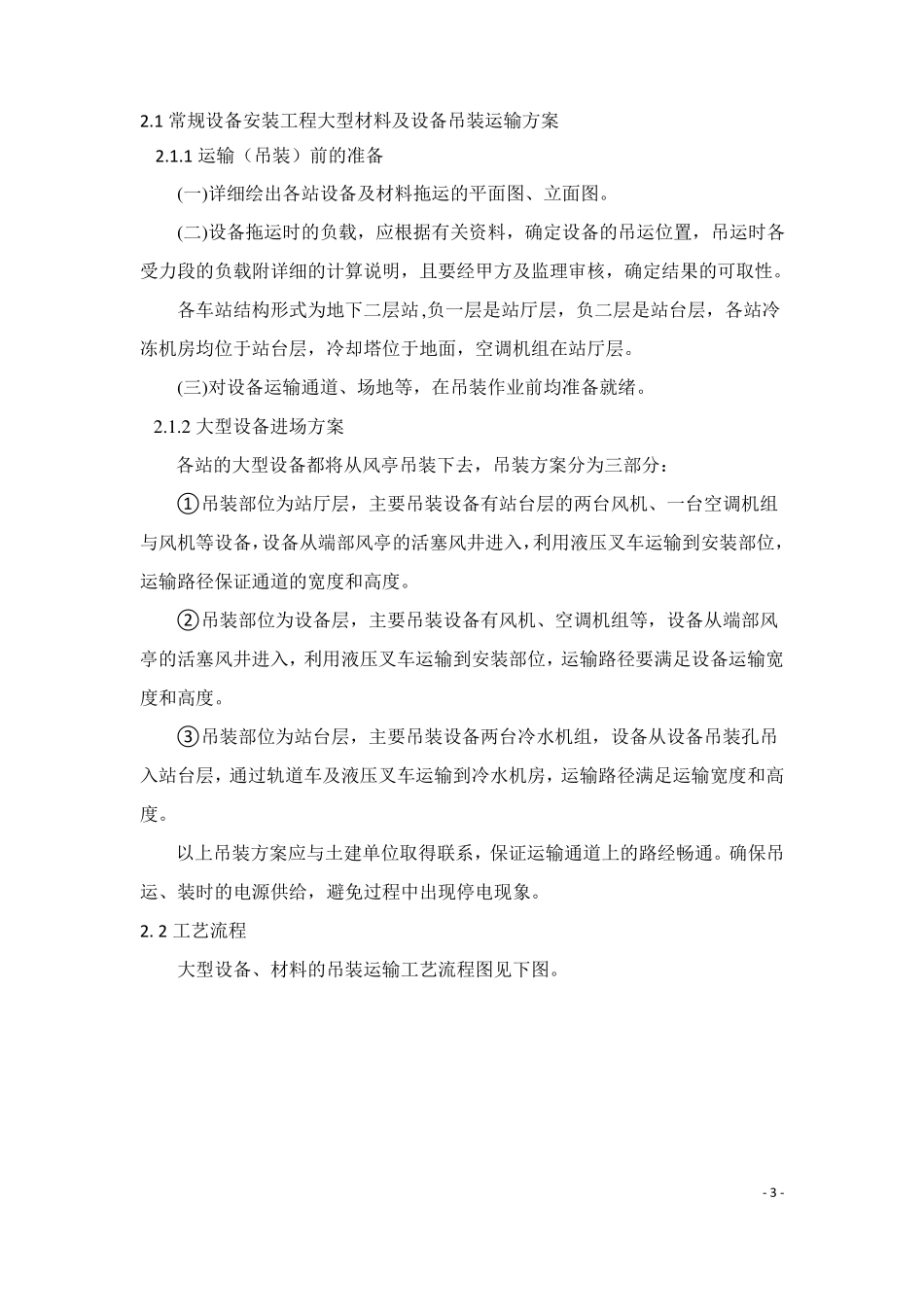

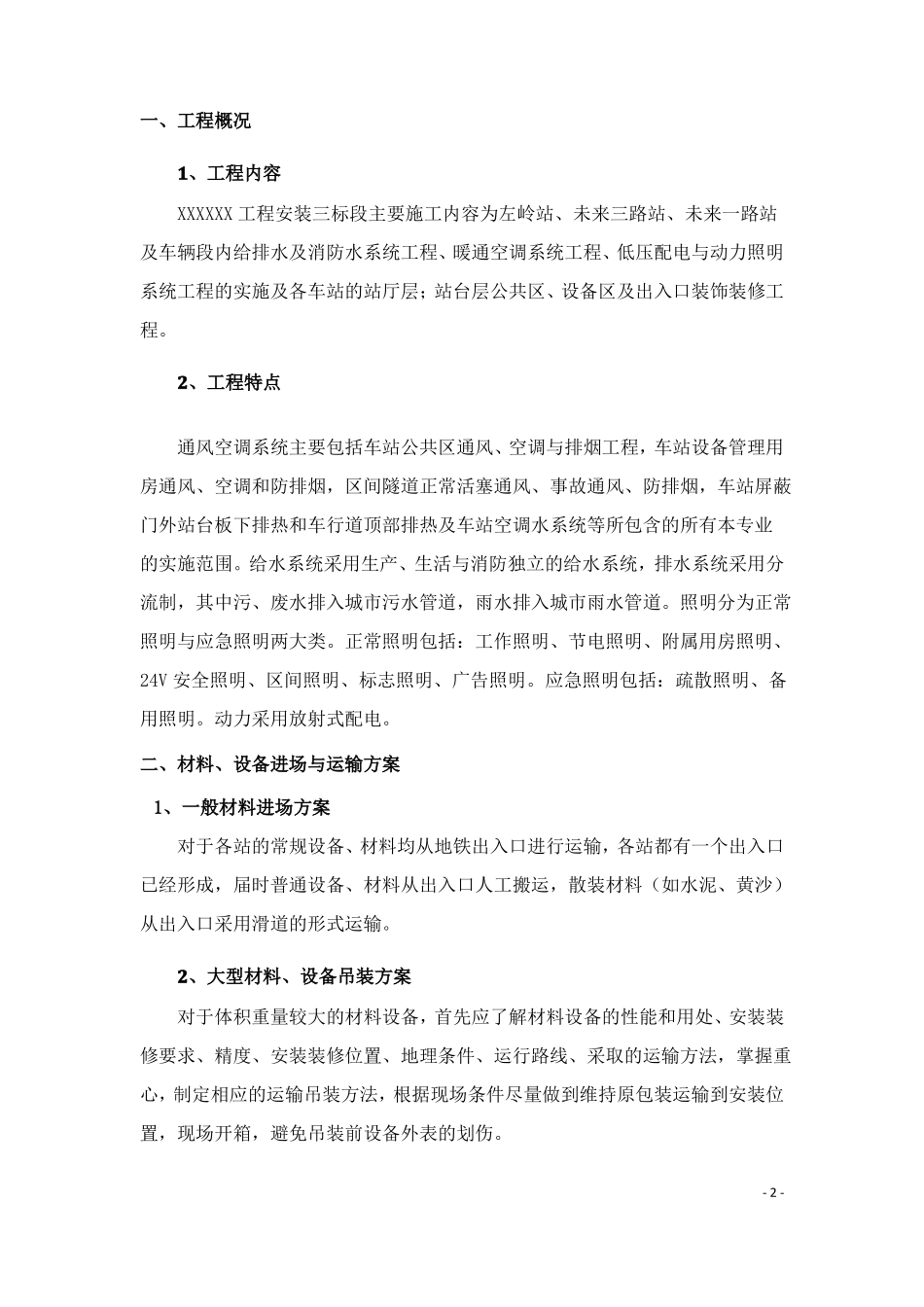

XXXXXXXXXXXX 工程大型设备材料吊装运输方案策划批准:审核:编制:XXXXXXXXX项目经理部XXXX 年 XX 月 XX 日- 1 -一、工程概况1、工程内容XXXXXX 工程安装三标段主要施工内容为左岭站、未来三路站、未来一路站及车辆段内给排水及消防水系统工程、暖通空调系统工程、低压配电与动力照明系统工程的实施及各车站的站厅层;站台层公共区、设备区及出入口装饰装修工程。2、工程特点通风空调系统主要包括车站公共区通风、空调与排烟工程,车站设备管理用房通风、空调和防排烟,区间隧道正常活塞通风、事故通风、防排烟,车站屏蔽门外站台板下排热和车行道顶部排热及车站空调水系统等所包含的所有本专业的实施范围。给水系统采用生产、生活与消防独立的给水系统,排水系统采用分流制,其中污、废水排入城市污水管道,雨水排入城市雨水管道。照明分为正常照明与应急照明两大类。正常照明包括:工作照明、节电照明、附属用房照明、24V 安全照明、区间照明、标志照明、广告照明。应急照明包括:疏散照明、备用照明。动力采用放射式配电。二、材料、设备进场与运输方案1、一般材料进场方案对于各站的常规设备、材料均从地铁出入口进行运输,各站都有一个出入口已经形成,届时普通设备、材料从出入口人工搬运,散装材料(如水泥、黄沙)从出入口采用滑道的形式运输。2、大型材料、设备吊装方案对于体积重量较大的材料设备,首先应了解材料设备的性能和用处、安装装修要求、精度、安装装修位置、地理条件、运行路线、采取的运输方法,掌握重心,制定相应的运输吊装方法,根据现场条件尽量做到维持原包装运输到安装位置,现场开箱,避免吊装前设备外表的划伤。- 2 -2.1 常规设备安装工程大型材料及设备吊装运输方案2.1.1 运输(吊装)前的准备(一)详细绘出各站设备及材料拖运的平面图、立面图。(二)设备拖运时的负载,应根据有关资料,确定设备的吊运位置,吊运时各受力段的负载附详细的计算说明,且要经甲方及监理审核,确定结果的可取性。各车站结构形式为地下二层站,负一层是站厅层,负二层是站台层,各站冷冻机房均位于站台层,冷却塔位于地面,空调机组在站厅层。(三)对设备运输通道、场地等,在吊装作业前均准备就绪。2.1.2 大型设备进场方案各站的大型设备都将从风亭吊装下去,吊装方案分为三部分:①吊装部位为站厅层,主要吊装设备有站台层的两台风机、一台空调机组与风机等设备,设备从端部风亭的活塞风井进入,利用液压叉车运输到安装...
