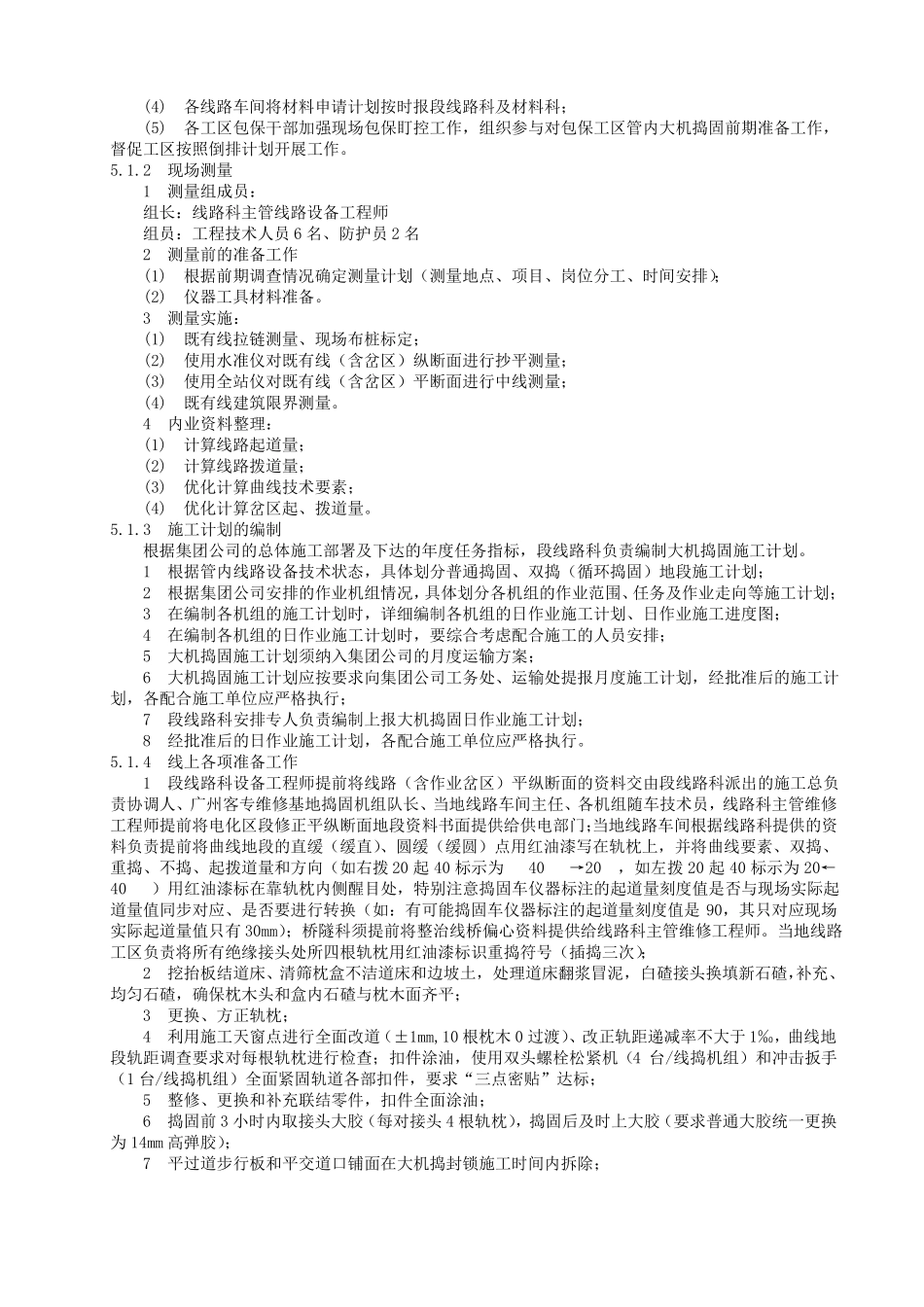

大机捣固施工配合作业指导书1范围本作业指导书规定了有碴线路、道岔大机捣固作业程序和安全技术要求。本作业指导书适用于有碴线路、道岔大机捣固作业。2引用规范性文件《铁路线路修理规则》(铁运[2006]146 号);《铁路工务安全规则》(铁运[2006]177 号);《广州铁路(集团)公司企业标准(工务系统作业标准汇编)》(Q/GZT05Z-2010);《广州铁路(集团)公司铁路营业线施工安全管理实施细则》(广运发[2010]165 号)。3作业目的规范大机线路、道岔捣固施工流程、作业标准,保证线路几何尺寸和整体刚度符合规定要求。4作业程序(流程图)5作业内容与要求前期准备工作5.1.1大机捣固前的调查、准备工作1线路车间组织线路工区做好大机捣固前的各项调查工作(1)严重缺碴地段的调查;(2)需大机捣固前进行人工粗抬粗拨地段的调查;(3)对大修、基建等施工遗留的平纵断面严重不良地段的调查;(4)严重翻浆、板结地段的调查;(5)需补充或更换的各类材料(主要指扣件、油料等材料)的调查;(6)大机捣固前期准备的其它工作量调查。2线路车间组织线路工区做好以下大机捣固前期准备工作(1)全面补充均匀道碴。补充标准为:Ⅱ、Ⅲ型轨枕捣固部位,必须补平轨枕面,一般不得低于轨枕面 30mm 并保持均匀,Ⅱ、Ⅲ型轨枕道心内石碴补至轨枕面以下40mm 处;(2)挖抬板结道床、清筛枕盒不洁道床和边坡土,处理道床翻浆冒泥;(3)方正严重偏斜的轨枕,更换失效的轨枕;(4)做好扣件“四紧”工作,要求扣件达三点密贴(天窗点内使用螺栓松紧机进行紧固扣件螺栓);全面补充扣件,消灭扣件失效处所;(5)全面改道(±1mm,10 根枕木 0 过渡)、改正轨距递减率不大于 1‰,同步进行螺栓涂油;(6)全面更换损坏的大胶和调整调高胶垫,对严重超垫及垫双胶处所要进行抽板捣固(注意不得造成严重晃车);(7)对有缝线路地段接头高低错牙、马鞍接头、低塌接头进行整平、焊补和打磨,全面拧紧接头夹板螺栓;(8)标记曲线 ZH、HY、YH、HZ 要素位置,标记普通接头、绝缘接头及桥梁两端线桥结合部等需加强捣固符号。3相关要求(1)各车间要高度重视,车间主任亲自上手,召开专题会议,组织全体车间干部及工长学习有关大机捣固配合施工管理办法;(2)各线路车间接到大机捣固施工计划通知后,立即组织工区开展大机捣固前期准备工作,做好工作量调查和倒排计划,将工作量调查(附件一)和倒排计划(附件二)按时报段线路科;(3)各线路车间必须将所完成的大机捣固前期准备工作,按周将完...
