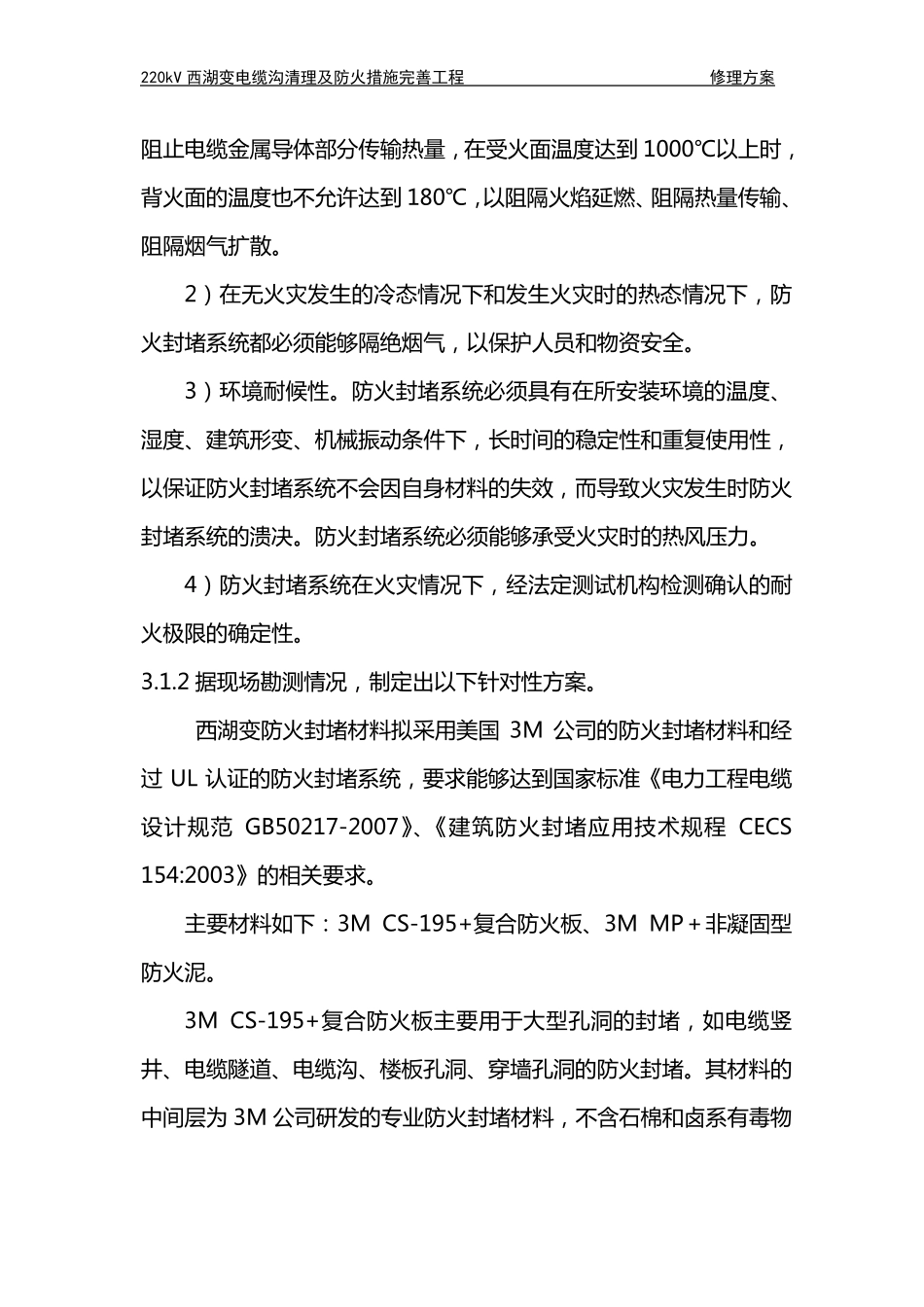

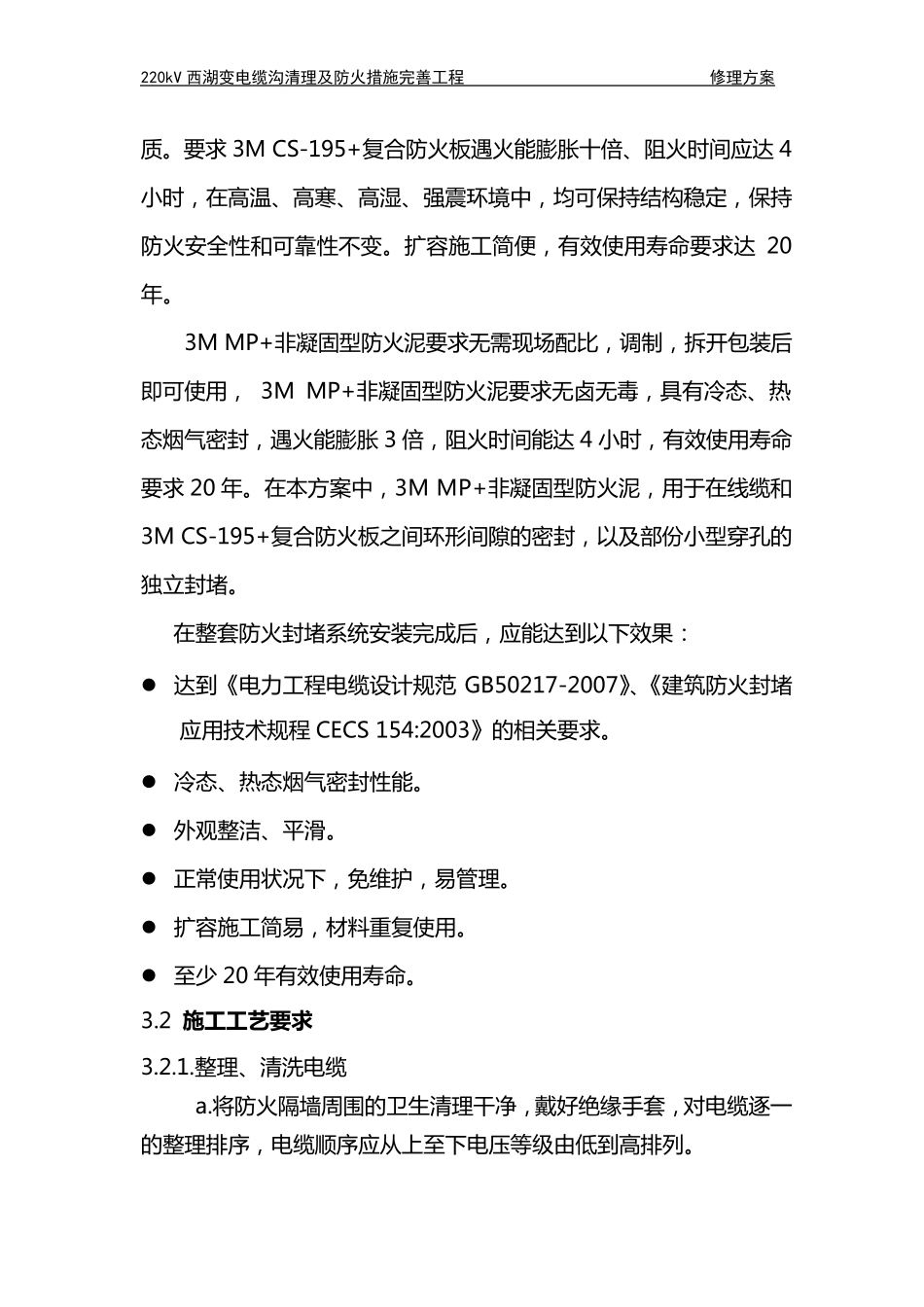

220kV 西湖变电缆防火措施完善工程 修理方案 -1 - 220kV 西湖变电缆沟清理及防火措施完善工程修理方案 1 工 程 概 况 220kV 西 湖 变 建 成 于 90 年 代 ,由 于 历 经 多 次 改 造 , 电 缆 防 火 封 堵措 施 已 不 完 善 , 给 生 产 运 行 带 来 极 大 的 安 全 隐 患
本 工 程 拟 定 对220kV 西 湖 变 站 的 电 缆 沟 、电 缆 竖井、保护屏、开关柜、端子箱的 孔洞进行 防 火 封 堵
工 程 预计工 期:30-40 天
2 工 程 执行标准 《火 力发电 厂与变 电 所设计防 火 规范》 GB50229-2006 《电 力工 程 电 缆 设计规范》GB50217-2007 《城市电 力电 缆 线路设计技术规定 》DL/T 5221-2006 《建 筑防 火 封 堵 应用技术规程 CECS 154:2003》
3 技术要求及工 程 量 3
1 技术要求 3
1 电 缆 沟 防 火 封 堵 3
1 保护屏、开关柜、端子箱孔洞封 堵 采用无机耐火 材料, 配合使用有机防 火 胶泥、防 火 隔板、电 缆 防 火 涂料
在不 改 变 防 火 性能的前提下, 防 火 隔墙应留有足够的 备用二次 电 缆 通道, 以满足后续二次电 缆 敷设所用
2 完 善 的 防 火 封 堵 系统, 必须同时满足以下四个基本 要求: 1)遇火 时, 防 火 封 堵 材料必须膨胀, 以密封 电 缆 外面包敷层燃烧时产 生 的 空洞和间隙, 同时防 火 封 堵 材料必须形成 热绝缘层, 能够220kV 西湖变电缆沟清理及防火措施完善工程 修理方案 阻 止 电 缆 金 属 导 体 部 分 传 输 热 量 , 在 受 火 面 温 度 达 到 1000℃以上时,背火 面 的温 度 也不允许达 到 18
