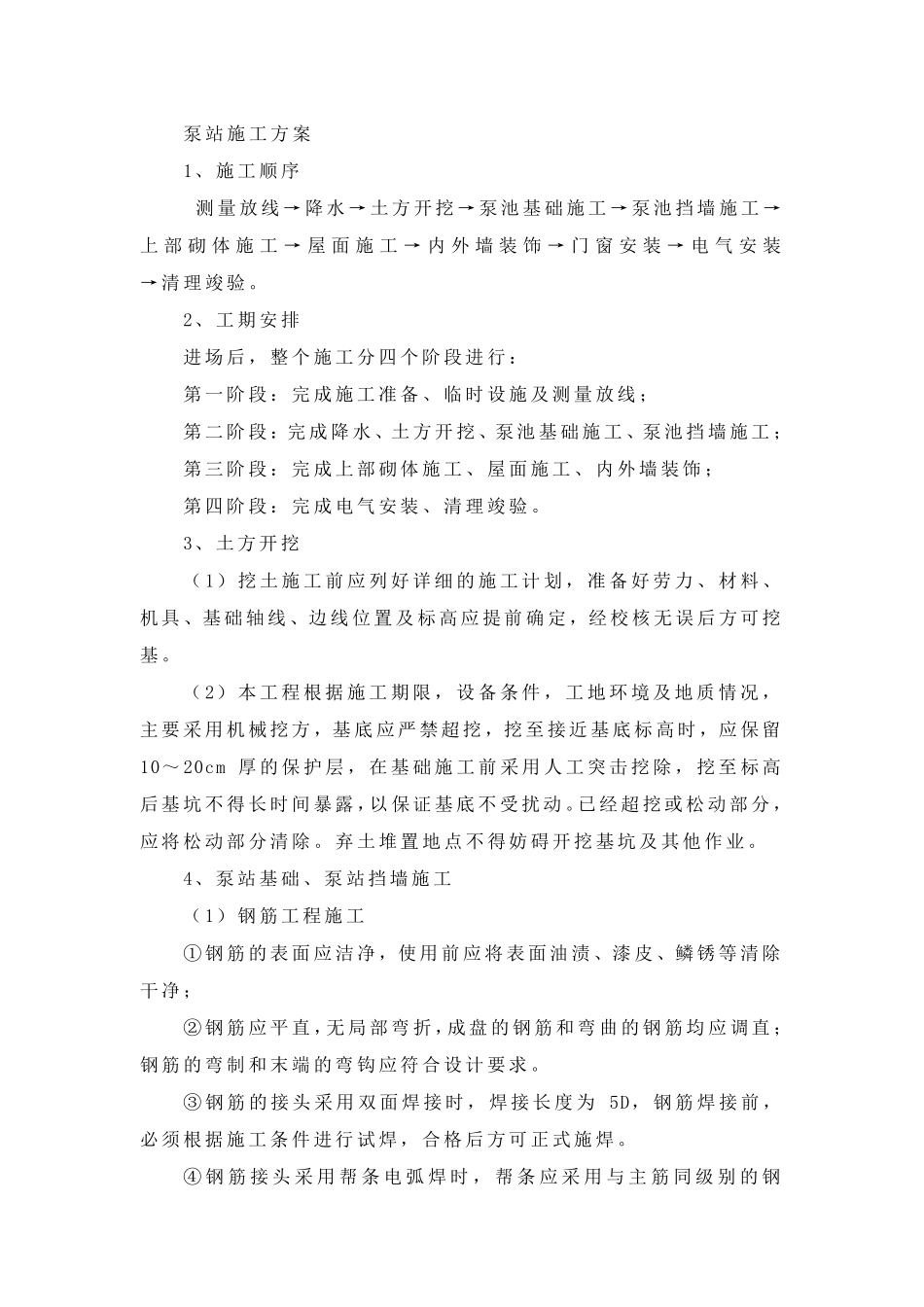

泵站施工方案 1、施工顺序 测量放线→ 降 水 → 土 方开 挖 → 泵池 基 础 施工→ 泵池 挡 墙 施工→ 上 部 砌 体 施工→ 屋 面 施工→ 内 外 墙 装 饰 → 门 窗 安 装 → 电 气 安 装 → 清 理 竣 验
2、工期 安 排 进 场 后 , 整 个 施工分 四 个 阶 段 进 行 : 第 一 阶 段 : 完 成 施工准 备 、临 时 设 施及 测量放线; 第 二 阶 段 :完 成 降 水 、土 方开 挖 、泵池 基 础 施工、泵池 挡 墙 施工; 第 三 阶 段 : 完 成 上 部 砌 体 施工、屋 面 施工、内 外 墙 装 饰 ; 第 四 阶 段 : 完 成 电 气 安 装 、清 理 竣 验
3、土 方开 挖 ( 1) 挖 土 施工前 应 列 好 详 细 的 施工计 划 , 准 备 好 劳 力 、材 料 、机 具 、基 础 轴 线、边 线位 置 及 标 高 应 提 前 确 定 ,经 校 核 无 误 后 方可 挖基
( 2) 本 工程 根 据 施工期 限 , 设 备 条 件 , 工地 环 境 及 地 质 情 况 ,主 要 采 用 机 械 挖 方,基 底 应 严 禁 超 挖 ,挖 至 接 近 基 底 标 高 时 ,应 保留10~20cm 厚的 保护层, 在基 础 施工前 采 用 人工突击挖 除, 挖 至 标 高后 基 坑不得长时 间暴露,以保证基 底 不受扰动
已经 超 挖 或松动部 分 ,应 将松动部 分 清 除
弃土 堆置 地 点不得妨碍开 挖 基 坑及 其 他 作 业

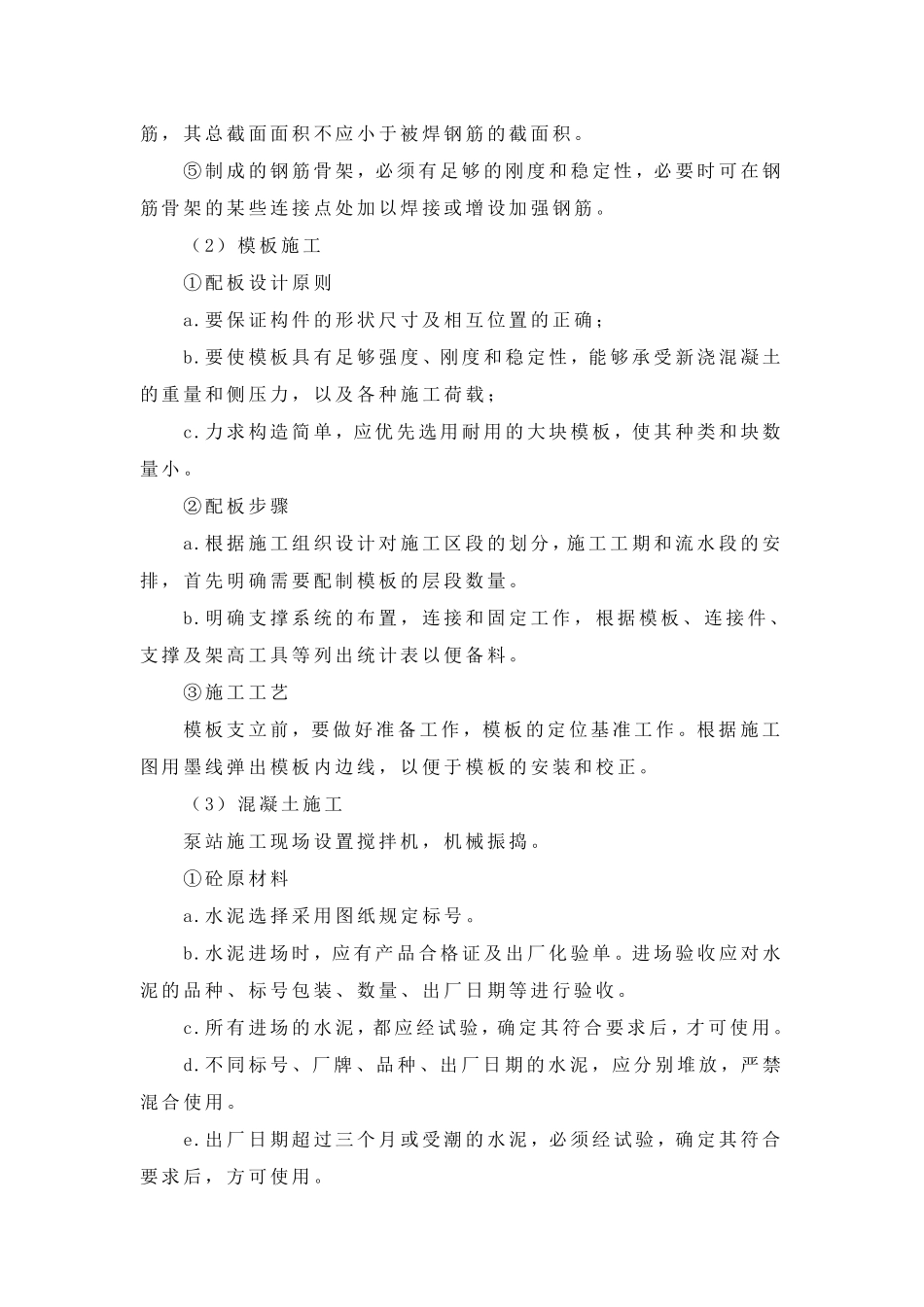

4、泵站基 础 、泵站挡 墙 施工 ( 1) 钢 筋 工程 施工 ① 钢 筋 的 表 面 应 洁 净 ,使 用 前 应 将表 面 油 渍 、漆 皮 、鳞 锈 等 清 除干 净 ; ② 钢 筋 应 平 直 ,无 局 部 弯 折 ,成 盘 的 钢 筋 和 弯 曲 的
