双排落地式外脚手架 施 工 方 案 及 计 算 书 工程名称: 施工单位: 编制人: 职务 审 批 人 审 批 意 见 审 批 人 签 字 审 批 日 期 公司技术负责人 项目经理 工程总监 现场工程监理 1 第一章 方案说明部分 一、 方案选择 本工程结合实际情况,采用扣件式双排钢管脚手架进行搭设,钢管外径φ 48,壁厚3
5mm,采用焊接钢管或无缝钢管(Q235-A级)
扣件采用材质符合国家有关规定的3号钢
安全网必须是经有关部门认证的生产厂家的产品
其钢管立杆间距1
5m,脚手架宽度0
8m,立杆步距1
7 m,剪刀撑按45º进行搭设
为 保 证架体 的整 体 承 载 力 和 稳 定性 ,在 各 层 结构 处 下 地 埋 件设置 连 墙 杆,以 保 证架体 的稳 定性
主 楼外架高 度约 为 30m
脚手架外立杆侧 满 挂 密 目 安全网进行封 闭 ,施 工层 脚手架内 立杆与 建 筑 手之 间采用兜网进行封 闭
考虑材料从楼 屋运出,在 每层 楼 层 侧 设置 卸料平台,卸料平台必须与 建 筑 物拉结,不得与 脚手架连 结
必须按规定设置 连 墙 拉结点,连 墙 件按三步三跨设置 ,每根连 墙 件覆盖面积不大于 40㎡
在 每层 边梁进行预埋 铁管,脚手架的水平杆与 预埋 铁管连 接,水平杆与 外架进行连 接
二、 技术参数 双排外架立杆间距1
5m,脚手架宽度为 0
8m,立杆步距1
7m;内 立杆距离墙 面 40cm左右,剪刀撑搭设角度45º
剪刀撑斜杆两端扣件与 立杆节点的距离不大于 20cm,最下 面的斜杆与 立杆的连 接点离地 面不宜大于 50cm,脚手架各 杆件相交伸出的端头均应大于 10cm,以防杆件滑落

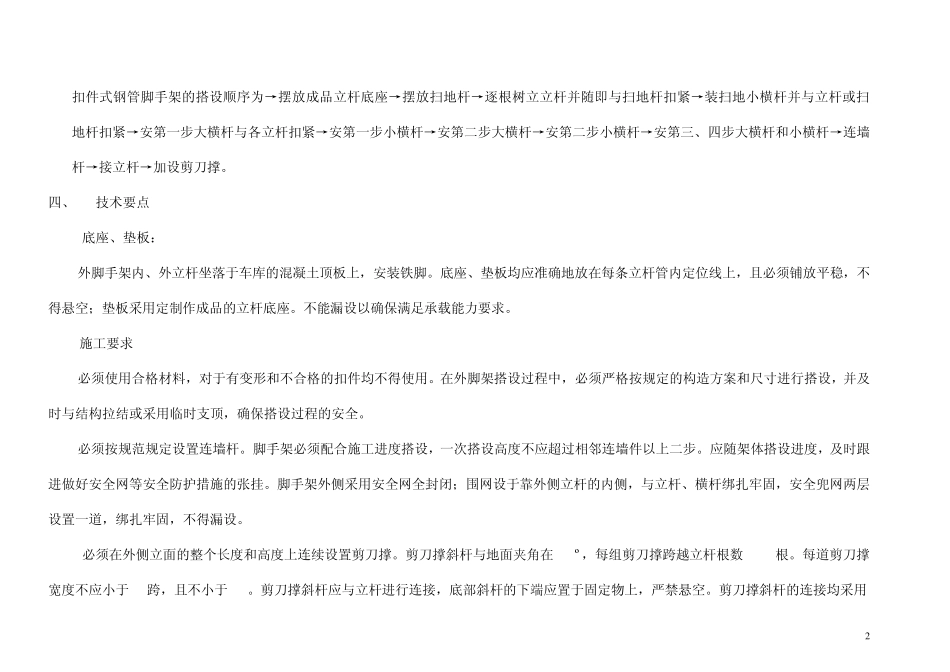

三、 钢管脚手架搭设的基本要求 2 扣件式钢管脚手架的搭设顺序为→摆放成品立杆底座→摆放扫地杆→逐根树立立杆并随即与扫地杆扣紧→装扫地
