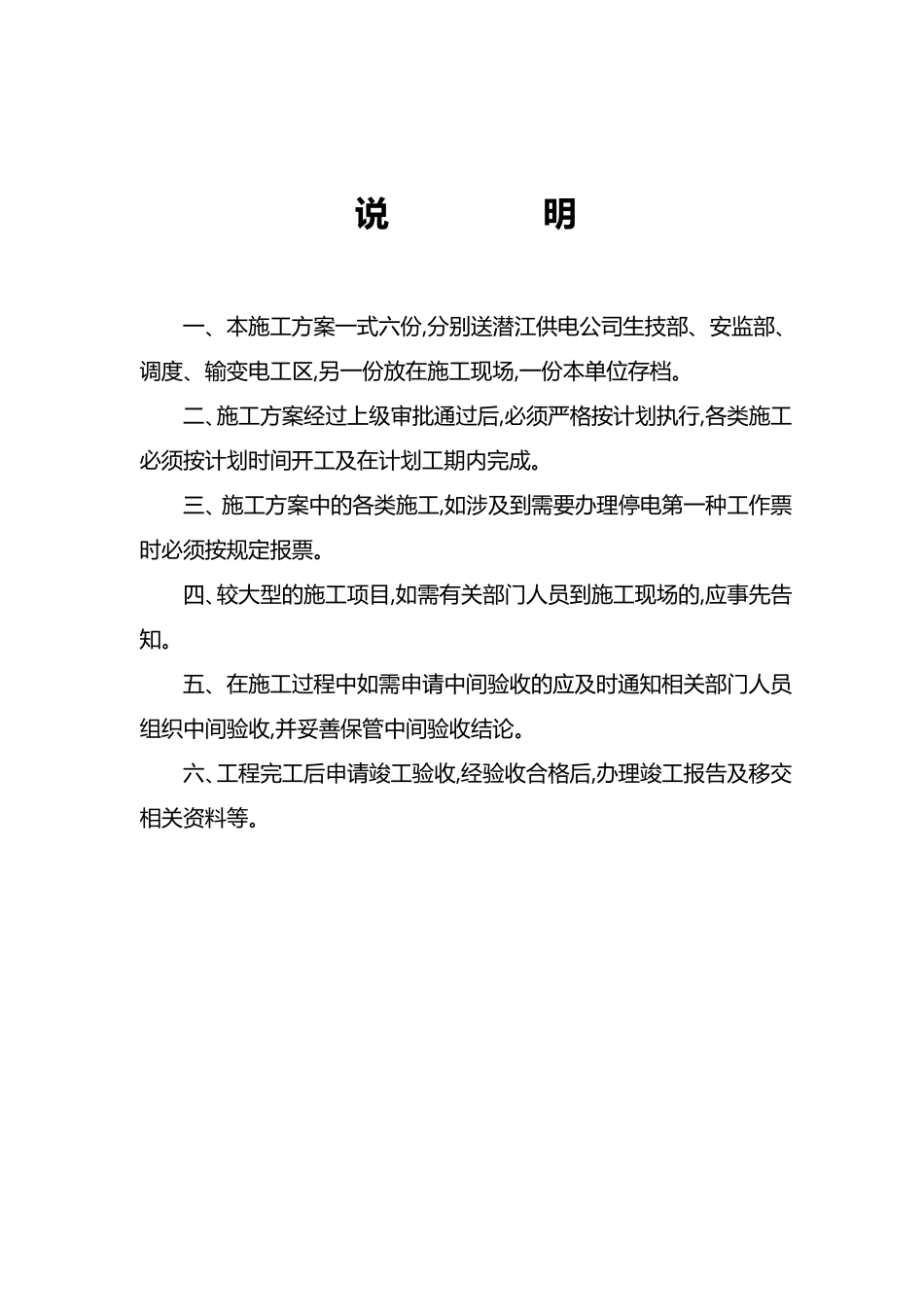

35kV 金熊变电站综合自动化改造工程 施 工 方 案 二〇〇八年九月九日 说 明 一 、本施工方案一 式六份,分别送潜江供电公司生技部、安监部、调度、输变电工区,另一 份放在施工现场,一 份本单位存档
二、施工方案经过上级审批通过后,必须严格按计划执行,各类施工必须按计划时间开工及在计划工期内完成
三、施工方案中的各类施工,如涉及到需要办理停电第一 种工作票时必须按规定报票
四、较大型的施工项目,如需有关部门人员到施工现场的,应事先告知
五、在施工过程中如需申请中间验收的应及时通知相关部门人员组织中间验收,并妥善保管中间验收结论
六、工程完工后申请竣工验收,经验收合格后,办理竣工报告及移交相关资料等
编 制 /日 期 : 审 核 /日 期 : 会 审 /日 期 : 批 准 /日 期 : 35KV 金 熊 变 电 站 综 自 改 造 工 程 施 工 方 案 1 概 况 : 为 了 进 一 步 保 护 证 电 网 的 安 全 运 行 , 提 高 供 电 可 靠 性 , 根 据上 级 的 工 作 安 排 , 我 们 对35kV 金 熊 变 电 站 进 行 综 自 改 造
具体内容为 : 1
1 新增屏位基础及屏底电 缆沟施工 , 室外电 缆沟改 造
2 后台安 装调试
3 更 换 35KV 主 变 保 护 测 控 屏 、公用柜屏 、直流屏 、交流屏
4 新增 35KV 线路保 护 测 控 屏 、远动屏 、不间断电源柜
5 更 换 10KV 所属馈线保 护 装置 8 套及 CT 9 组,更 换 10VPT
6 更 换 室外端子箱为不锈钢端子箱,新增检修端子箱
7 更 换 相应的二次电缆
8 室外电缆沟改造
9 更 换 站变 为 S11-100/35 型
10 执行反措:屏 柜接地铜排环状连接接地、CT 二次
