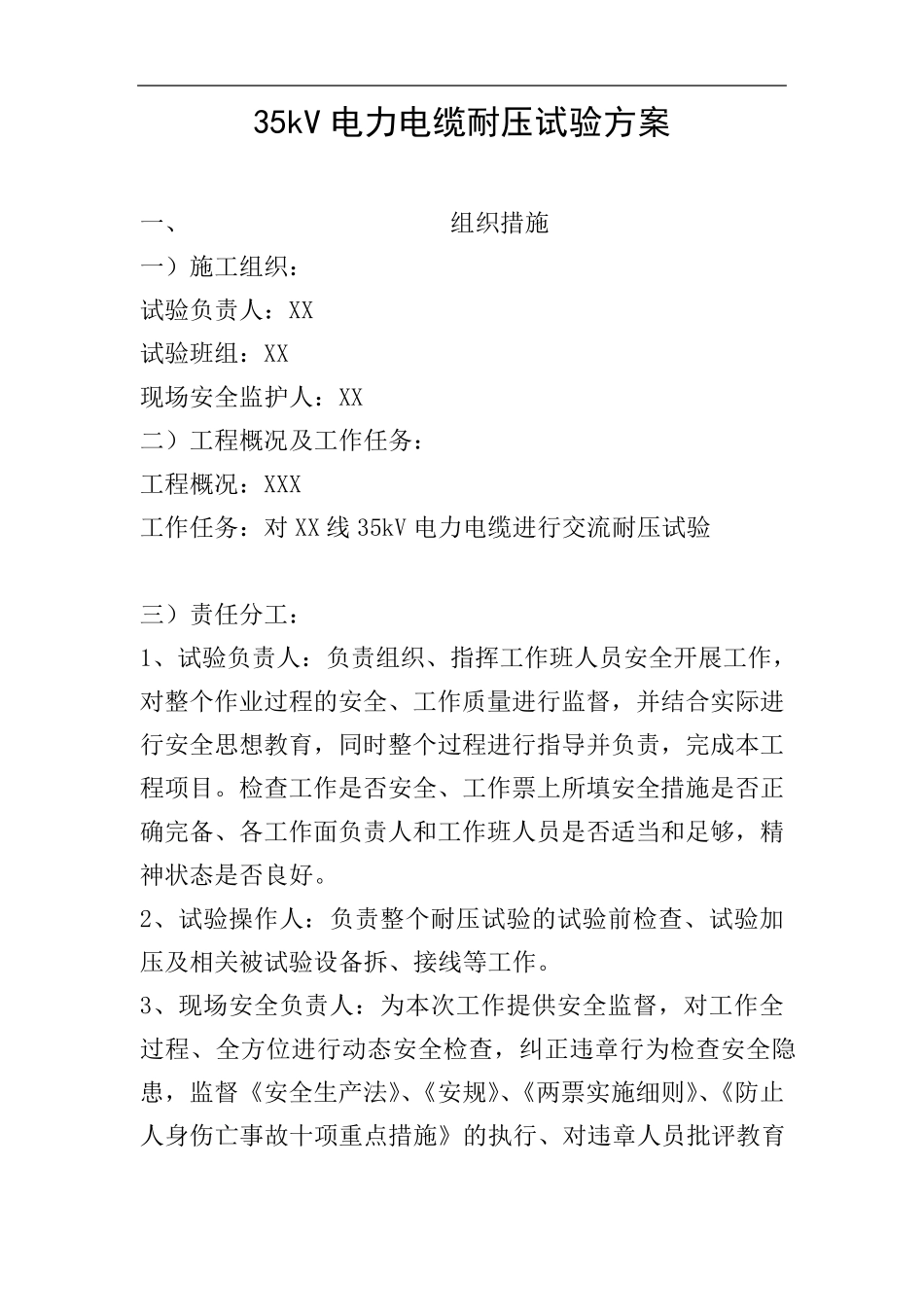

35kV 电力电缆耐压试验方案 一、 组织措施 一)施工组织: 试验负责人:XX 试验班组:XX 现场安全监护人:XX 二)工程概况及工作任务: 工程概况:XXX 工作任务:对 XX 线 35kV 电力电缆进行交流耐压试验 三)责任分工: 1、试验负责人:负责组织、指挥工作班人员安全开展工作,对整个作业过程的安全、工作质量进行监督,并结合实际进行安全思想教育,同时整个过程进行指导并负责,完成本工程项目。检查工作是否安全、工作票上所填安全措施是否正确完备、各工作面负责人和工作班人员是否适当和足够,精神状态是否良好。 2、试验操作人:负责整个耐压试验的试验前检查、试验加压及相关被试验设备拆、接线等工作。 3、现场安全负责人:为本次工作提供安全监督,对工作全过程、全方位进行动态安全检查,纠正违章行为检查安全隐患,监督《安全生产法》、《安规》、《两票实施细则》、《防止人身伤亡事故十项重点措施》的执行、对违章人员批评教育 等。 四)工作时间:施工时间:2011 年X 月X 日至试验完毕 二、技术措施: 一)、标准技术规范的选取 1 《电力设备交接和预防性试验规程》(广西电网公司企业标准 2009 版)、 2 《 电 气 装 置 安 装 工程 电 气 设 备 交 接 试验标 准 》(GB50150-2006) 3 《高压电气设备试验方法》; 4 《电业安全工作规程(发电厂和变电所电气部分)》; 5 《电力工业技术监督标准汇编》电气绝缘分册; 二)试验步骤和计划安排 1.试验前的准备工作: (1)、施工所需要用的工器具、安装材料准备充分,并做好检查 (2)、办理好施工工作票,做好安全技术交底 (3)、当天参加施工的所有人员和有关负责人应提前到现场做好准备工作 (4)、施工电源 施工用电源箱内的开关要接成三相五线制,从施工用电源箱接电源使用前,必须用万用表测量电源,确保开关下端没有电时才能接上电源线。所有用电器具要求有良好接地。 2.试验步骤: (1)、检查电缆线路的相位 电缆线路的两端相位应一致并与电网相位相符合。 (1)、测量绝缘电阻(先将两侧电缆头表面的油污和灰尘擦拭干净) 应采用5000V 兆欧表测量,其阻值规范中未作规定。正常情况下新电缆阻值均在10000MΩ以上。多芯电缆应分别测量每一芯线对其它芯线及外皮的绝缘电阻。外护套及内衬层使用500V 绝缘电阻测试仪测试其对地电阻,数据参照试验交接规程。 (3)、交流耐压试验 3.1 试验前确保相位是否...
