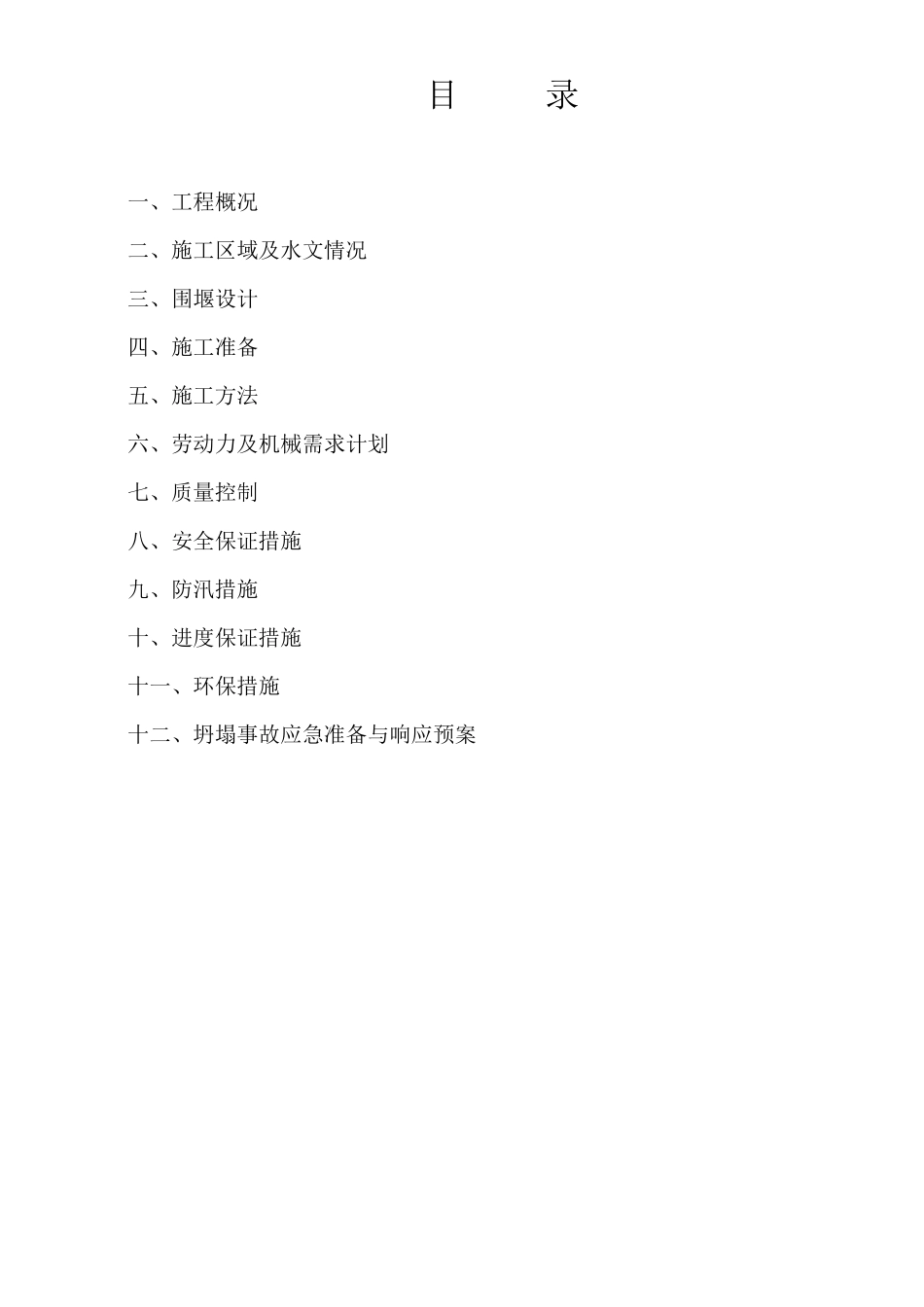

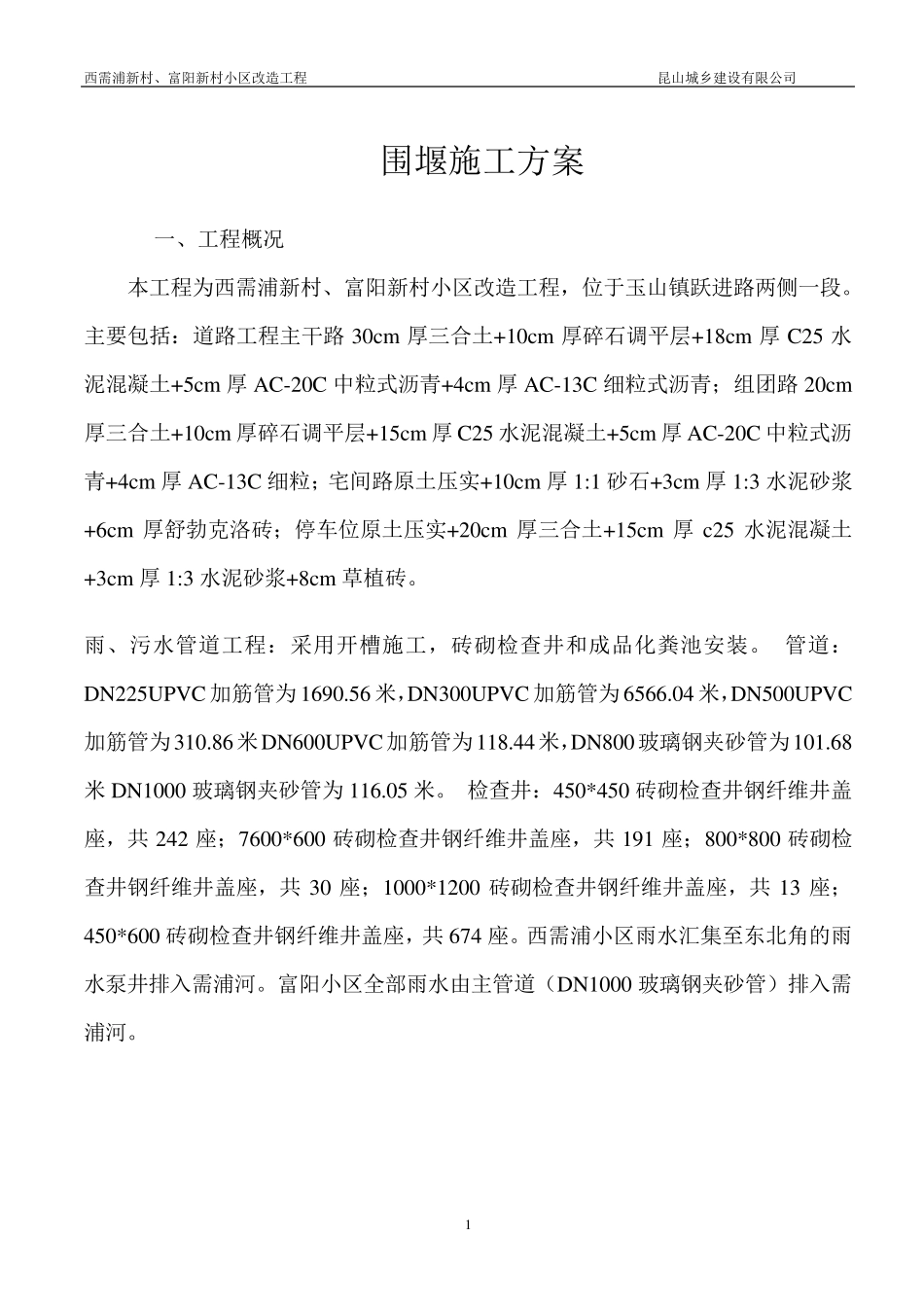

目 录 一、工程概况 二、施工区域及水文情况 三、围堰设计 四、施工准备 五、施工方法 六、劳动力及机械需求计划 七、质量控制 八、安全保证措施 九、防汛措施 十、进度保证措施 十一、环保措施 十二、坍塌事故应急准备与响应预案 西需浦新村、富阳新村小区改造工程 昆山城乡建设有限公司 1 围堰施工方案 一、工程概况 本工程为西需浦新村、富阳新村小区改造工程,位于玉山镇跃进路两侧一段
主要包括:道路工程主干路 30cm 厚三合土+10cm 厚碎石调平层+18cm 厚 C25 水泥混凝土+5cm 厚 AC-20C 中粒式沥青+4cm 厚 AC-13C 细粒式沥青;组团路 20cm厚三合土+10cm 厚碎石调平层+15cm 厚 C25 水泥混凝土+5cm 厚 AC-20C 中粒式沥青+4cm 厚 AC-13C 细粒;宅间路原土压实+10cm 厚 1:1 砂石+3cm 厚 1:3 水泥砂浆+6cm 厚舒勃克洛砖;停车位原土压实+20cm 厚三合土+15cm 厚 c25 水泥混凝土+3cm 厚 1:3 水泥砂浆+8cm 草植砖
雨、污水管道工程:采用开槽施工,砖砌检查井和成品化粪池安装
管道:DN225UPVC 加筋管为 1690
56 米,DN300UPVC 加筋管为 6566
04 米,DN500UPVC加筋管为310
86米DN600UPVC加筋管为118
44米,DN800玻璃钢夹砂管为101
68米 DN1000 玻璃钢夹砂管为 116
检查井:450*450 砖砌检查井钢纤维井盖座,共 242 座;7600*600 砖砌检查井钢纤维井盖座,共 191 座;800*800 砖砌检查井钢纤维井盖座,共 30 座;1000*1200 砖砌检查井钢纤维井盖座,共 13 座;450*600 砖砌检查井钢纤维井盖座,共 674 座
西需浦小区雨水汇集至东北角的雨水泵井排
