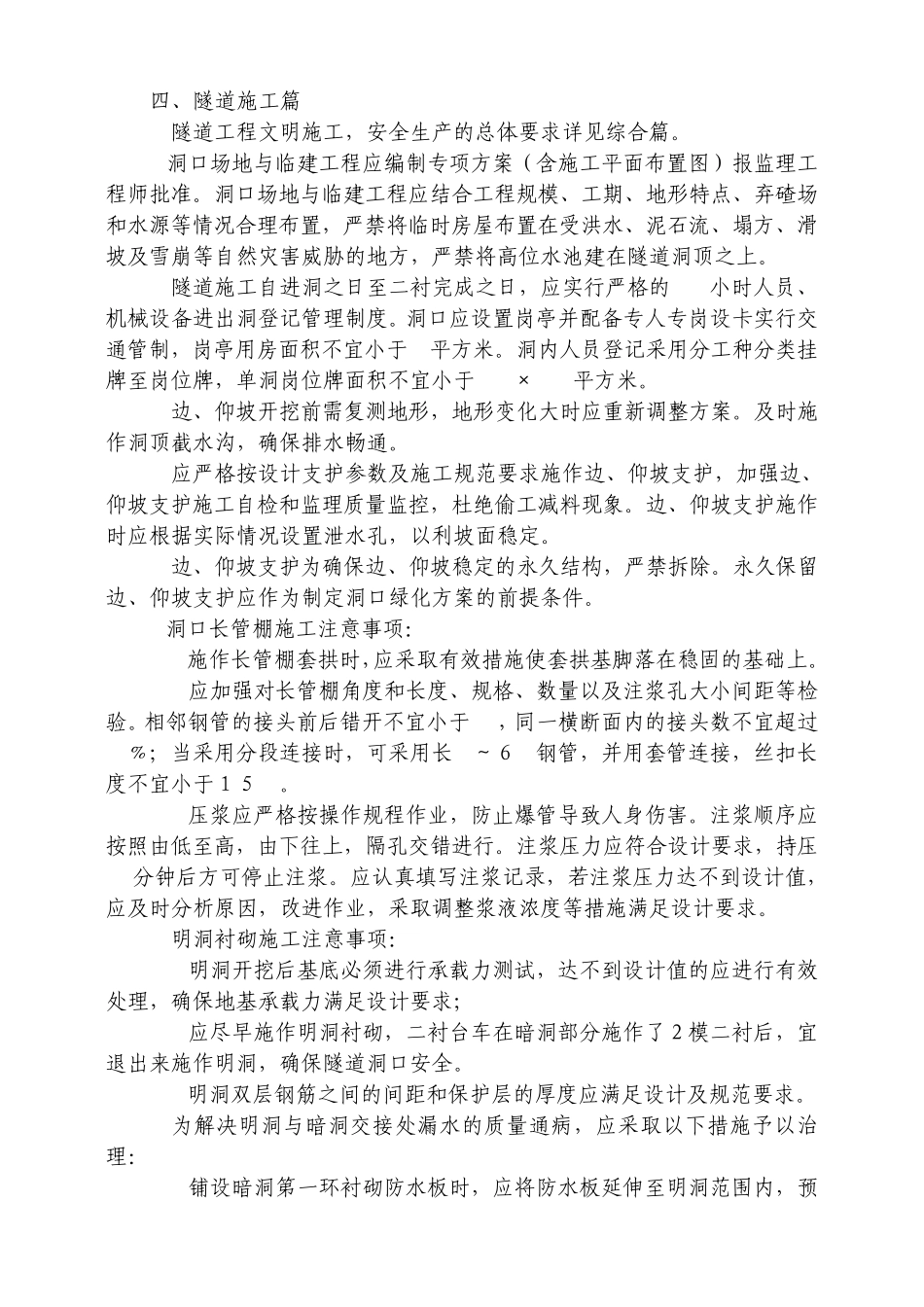

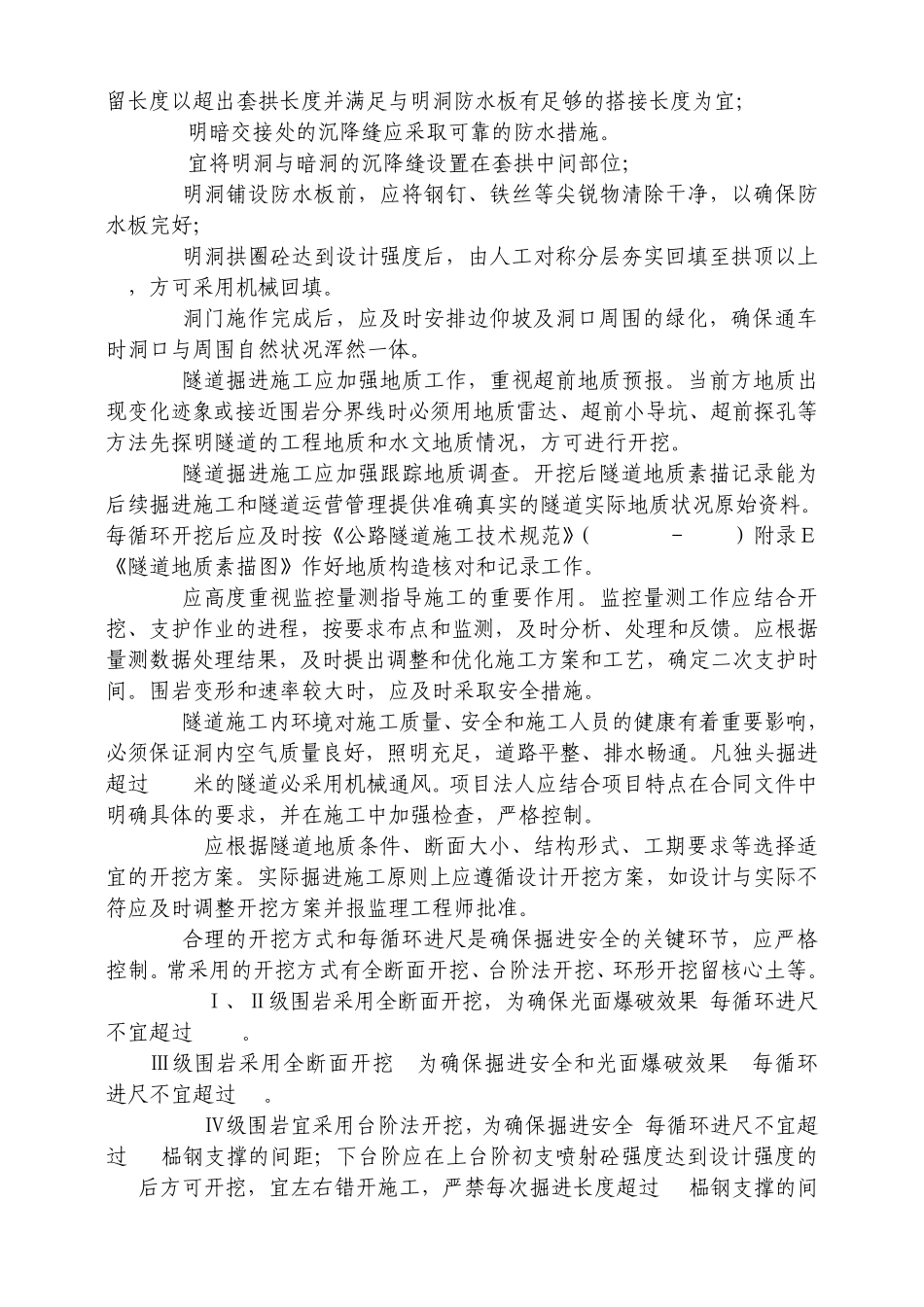

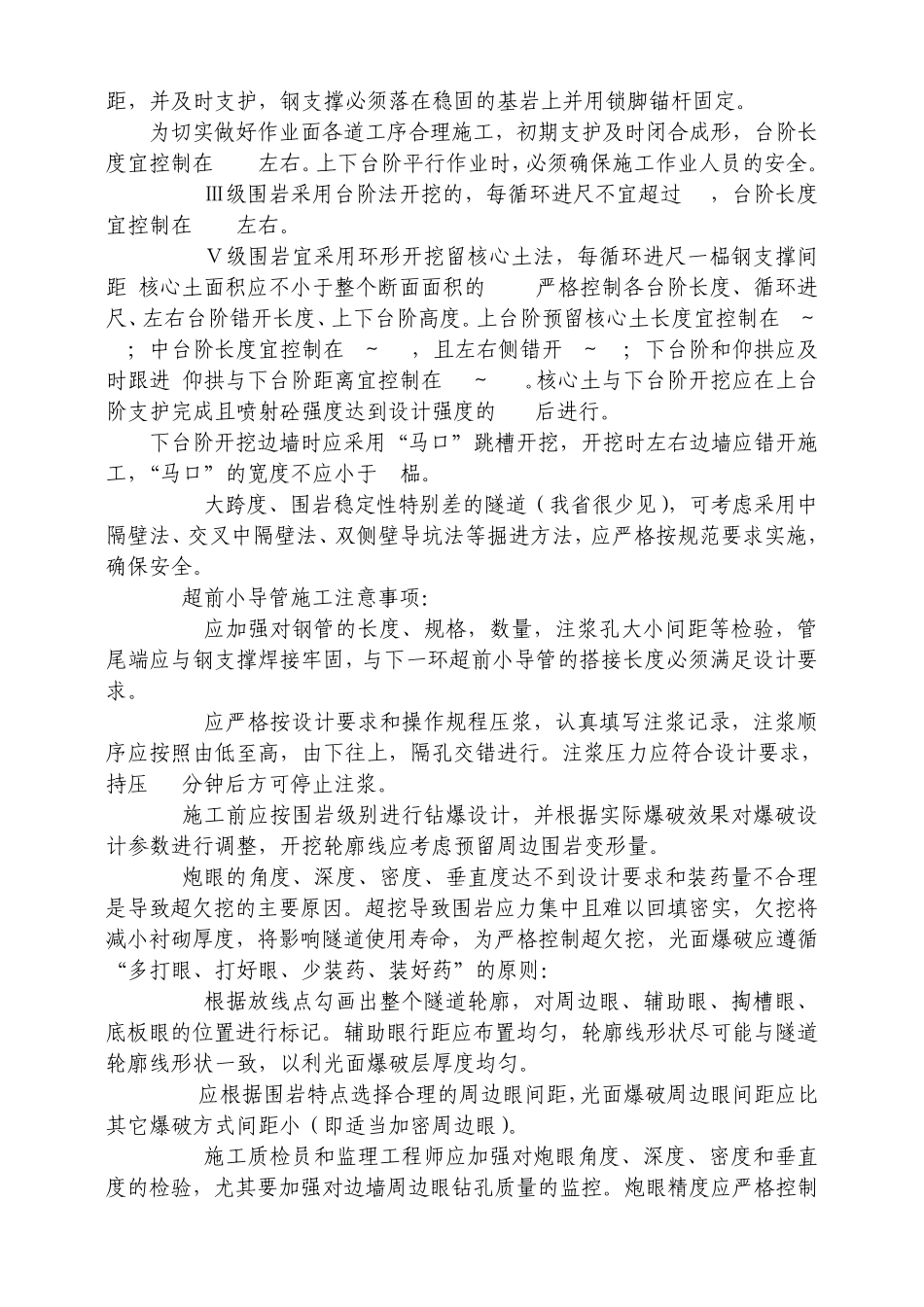

四、隧道施工篇 1 隧道工程文明施工,安全生产的总体要求详见综合篇
2洞口场地与临建工程应编制专项方案(含施工平面布臵图)报监理工程师批准
洞口场地与临建工程应结合工程规模、工期、地形特点、弃碴场和水源等情况合理布臵,严禁将临时房屋布臵在受洪水、泥石流、塌方、滑坡及雪崩等自然灾害威胁的地方,严禁将高位水池建在隧道洞顶之上
3 隧道施工自进洞之日至二衬完成之日,应实行严格的 24小时人员、机械设备进出洞登记管理制度
洞口应设臵岗亭并配备专人专岗设卡实行交通管制,岗亭用房面积不宜小于4平方米
洞内人员登记采用分工种分类挂牌至岗位牌,单洞岗位牌面积不宜小于2
4 边、仰坡开挖前需复测地形,地形变化大时应重新调整方案
及时施作洞顶截水沟,确保排水畅通
5 应严格按设计支护参数及施工规范要求施作边、仰坡支护,加强边、仰坡支护施工自检和监理质量监控,杜绝偷工减料现象
边、仰坡支护施作时应根据实际情况设臵泄水孔,以利坡面稳定
6 边、仰坡支护为确保边、仰坡稳定的永久结构,严禁拆除
永久保留边、仰坡支护应作为制定洞口绿化方案的前提条件
7洞口长管棚施工注意事项: 7
1施作长管棚套拱时,应采取有效措施使套拱基脚落在稳固的基础上
2应加强对长管棚角度和长度、规格、数量以及注浆孔大小间距等检验
相邻钢管的接头前后错开不宜小于1m,同一横断面内的接头数不宜超过50﹪;当采用分段连接时,可采用长 4~6m钢管,并用套管连接,丝扣长度不宜小于15cm
3压浆应严格按操作规程作业,防止爆管导致人身伤害
注浆顺序应按照由低至高,由下往上,隔孔交错进行
注浆压力应符合设计要求,持压15分钟后方可停止注浆
应认真填写注浆记录,若注浆压力达不到设计值,应及时分析原因,改进作业,采取调整浆液浓度等措施满足设计要求
8 明洞衬砌施工注意事项: 8
1明洞开挖后基底必须进
