电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

混凝土挡墙的施工组织方案

混凝土挡墙的施工组织方案_第1页
1/24
混凝土挡墙的施工组织方案_第2页
2/24
混凝土挡墙的施工组织方案_第3页
3/24

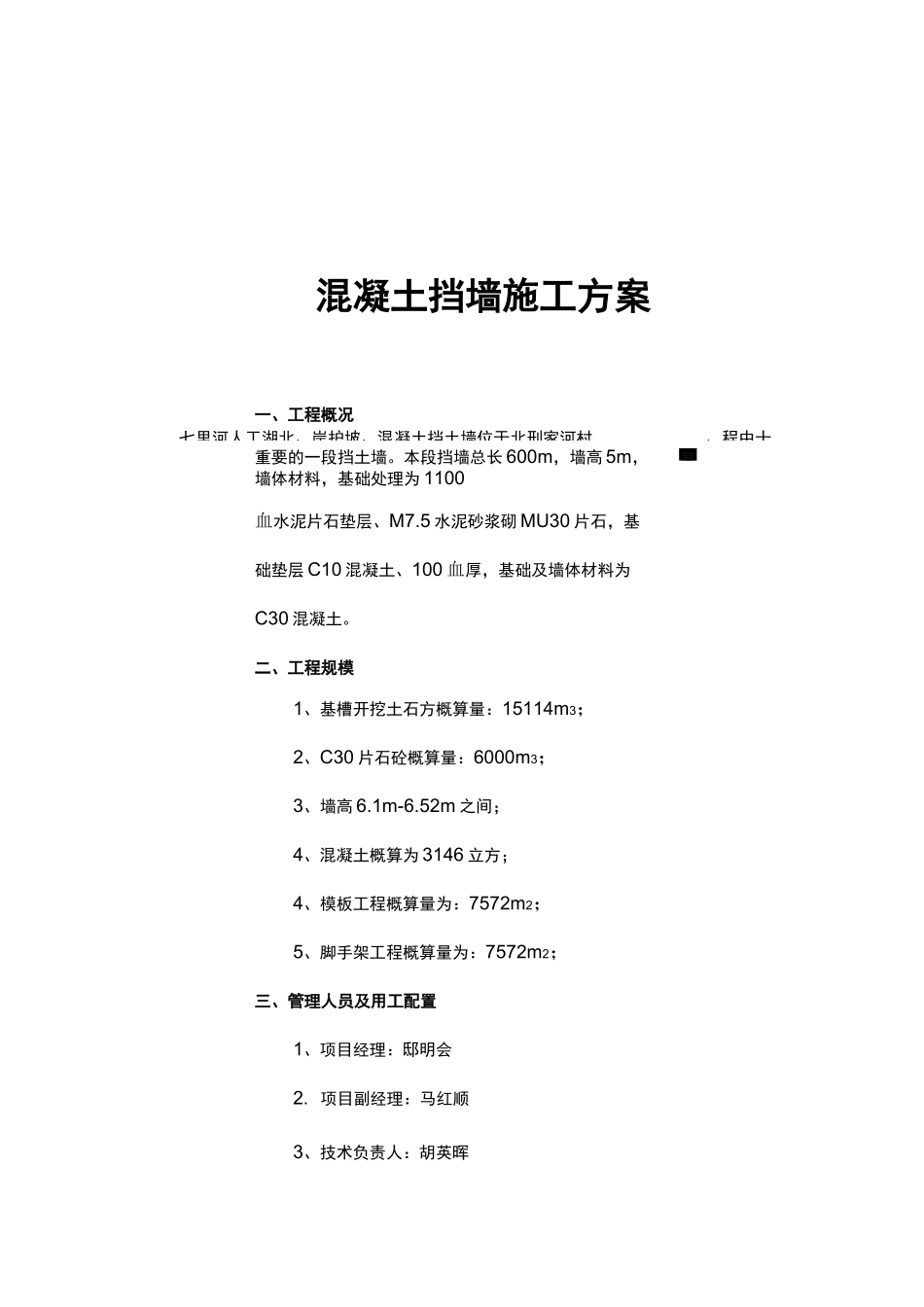

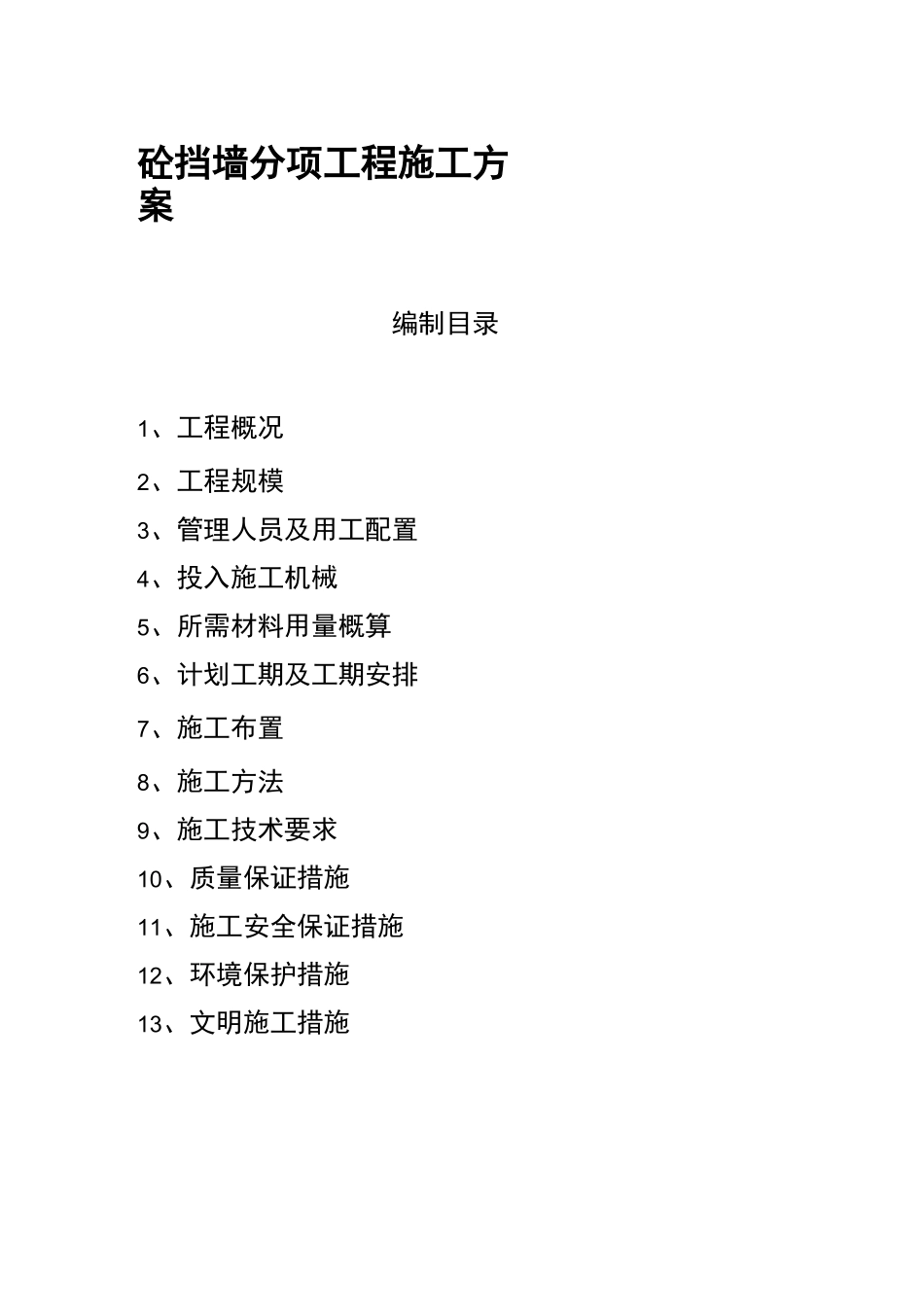

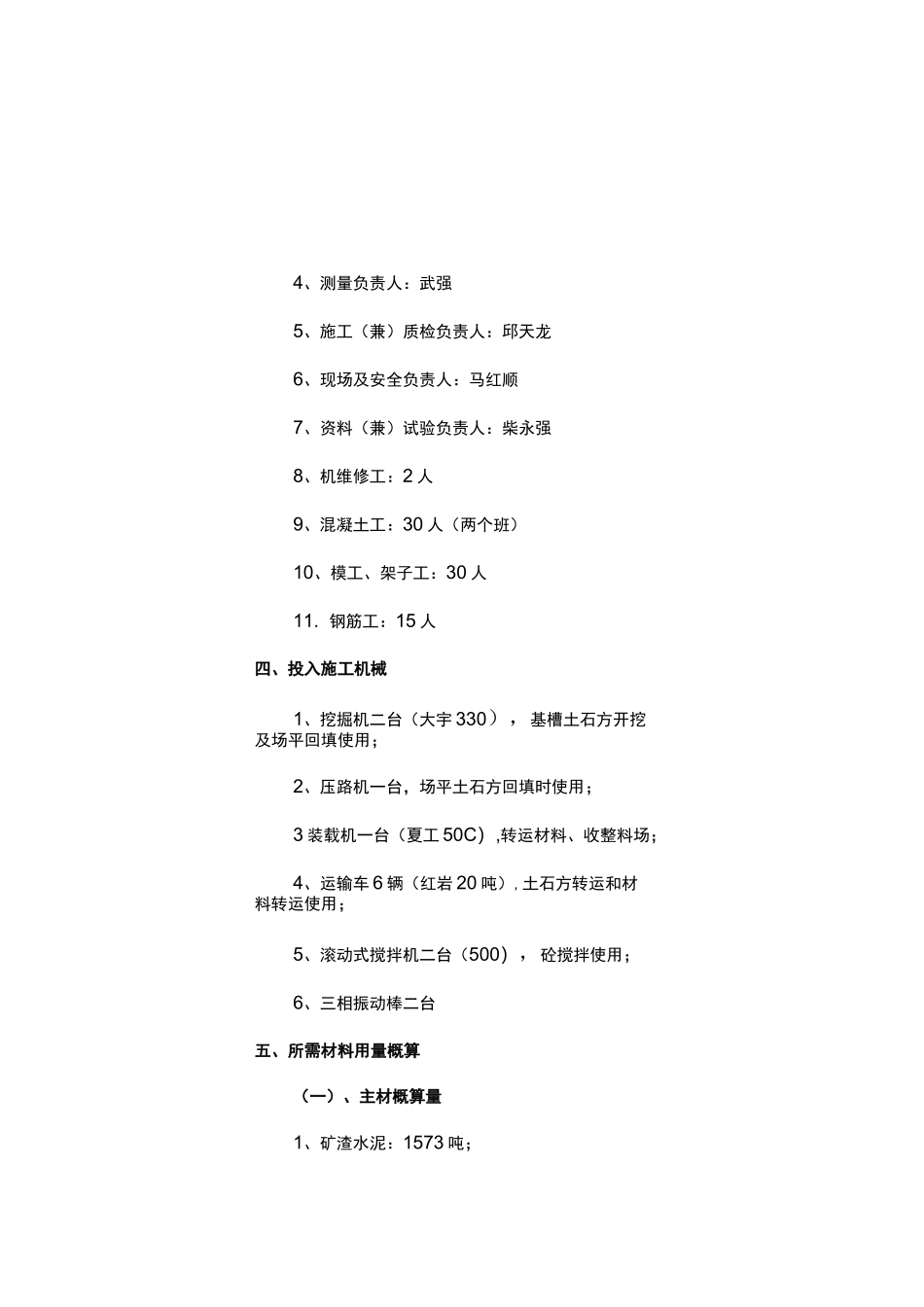

砼挡墙分项工程施工方案编制目录1、工程概况2、工程规模3、管理人员及用工配置4、投入施工机械5、所需材料用量概算6、计划工期及工期安排7、施工布置8、施工方法9、施工技术要求10、质量保证措施11、施工安全保证措施12、环境保护措施13、文明施工措施七里河人工湖北、岸护坡、混凝土挡土墙位于北刑家河村是、程中十混凝土挡墙施工方案一、工程概况重要的一段挡土墙。本段挡墙总长 600m,墙高 5m,墙体材料,基础处理为 1100血水泥片石垫层、M7.5 水泥砂浆砌 MU30 片石,基础垫层 C10 混凝土、100 血厚,基础及墙体材料为C30 混凝土。二、工程规模1、基槽开挖土石方概算量:15114m3;2、C30 片石砼概算量:6000m3;3、墙高 6.1m-6.52m 之间;4、混凝土概算为 3146 立方;4、模板工程概算量为:7572m2;5、脚手架工程概算量为:7572m2;三、管理人员及用工配置1、项目经理:邸明会2. 项目副经理:马红顺3、技术负责人:胡英晖4、测量负责人:武强5、施工(兼)质检负责人:邱天龙6、现场及安全负责人:马红顺7、资料(兼)试验负责人:柴永强8、机维修工:2 人9、混凝土工:30 人(两个班)10、模工、架子工:30 人11. 钢筋工:15 人四、投入施工机械1、挖掘机二台(大宇 330),基槽土石方开挖及场平回填使用;2、压路机一台,场平土石方回填时使用;3 装载机一台(夏工 50C),转运材料、收整料场;4、运输车 6 辆(红岩 20 吨),土石方转运和材料转运使用;5、滚动式搅拌机二台(500),砼搅拌使用;6、三相振动棒二台五、所需材料用量概算(一)、主材概算量1、矿渣水泥:1573 吨;2、河砂:1195m3;3 碎石:2674m3;4、片石:6732m3;5、施工用水:砼 1452 吨、养护及洗片石 6732吨;二)、辅助材料概算量1、钢模板:324m2;2、钢管脚手架:872m;3、扭扣:7918 颗4、扣件:420 个5、锚头:800 套6、锚固拉杆:014 钢筋长 2430m,合计2939kg;7、ei00PVC 管 2400m;&沉降缝泡沫塑料板:460m2;9、铁丝:55kg;六、计划工期及工期安排:计划总工期历时 120 天,施工时间段为 2010 年06 月 13 日至 2010 年 10月 10 日1、基槽开挖时间:计划 40 天,2010 年 06 月 13 日至 2010 年 07 月 23日;2、砼挡墙浇筑时间:计划 60 天,2010 年 07月 23 日至 2010 年 09 月 23日;3、墙背及场平回填时间:计划 20 天,2010 年09 月 23 日至 2010 年 10月 01 日;4...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土挡墙的施工组织方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
