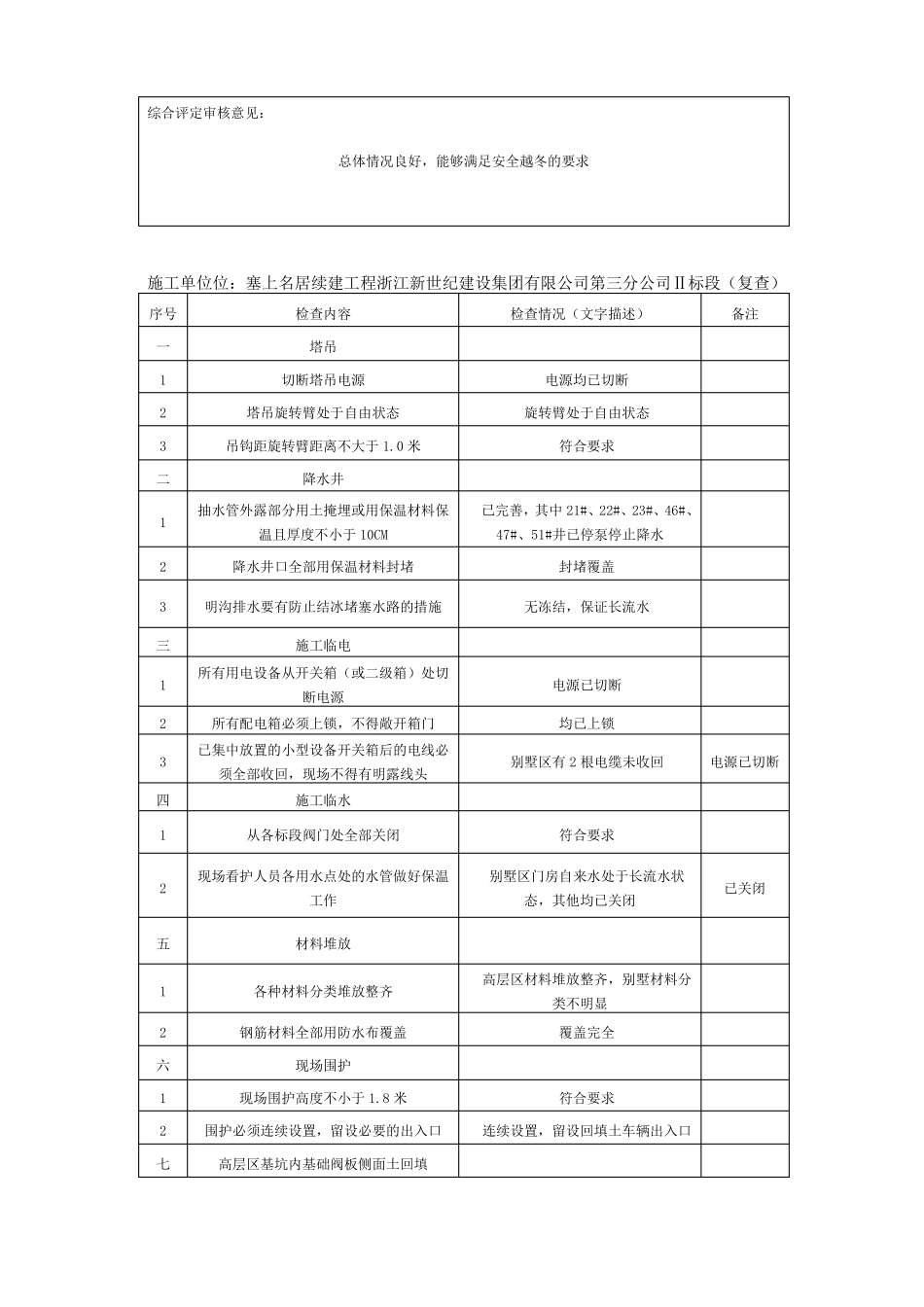

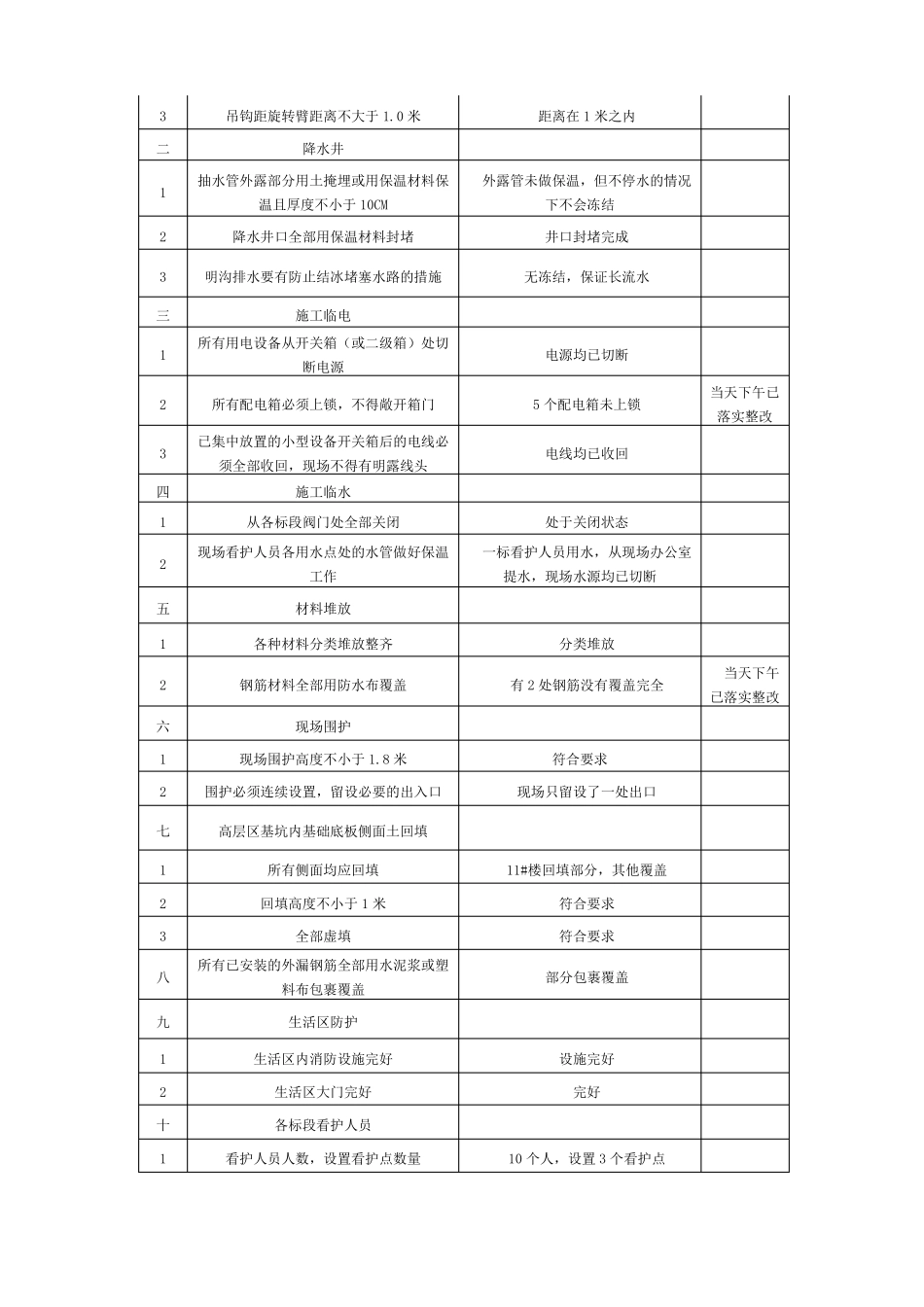

停工前安全检查评价报告一、安全检查情况综述建设方有义务督促和提醒各施工单位做好各项准备以安全越冬,尤其是材料分类堆放,防止钢筋生锈损失、工程的成品保护和大型机械设备的停放等方面。注意防止发生盗窃、火灾、触电、煤气中毒等意外事故二、安全检查 情 况 记 录表施工单位: 塞上名居续建工程浙江万达建设集团有限公司宁夏项目部(3)Ⅰ标段序号一12检查内容塔吊切断塔吊电源塔吊旋转臂处于自由状态检查情况(文字描述)电源均已切断所有塔吊旋转臂处于自由状态备注3二123三1吊钩距旋转臂距离不大于 1.0 米降水井抽水管外露部分用土掩埋或用保温材料保温且厚度不小于 10CM降水井口全部用保温材料封堵明沟排水要有防止结冰堵塞水路的措施施工临电所有用电设备从开关箱(或二级箱)处切断电源所有配电箱必须上锁,不得敞开箱门已集中放置的小型设备开关箱后的电线必须全部收回,现场不得有明露线头施工临水从各标段阀门处全部关闭现场看护人员各用水点处的水管做好保温工作材料堆放各种材料分类堆放整齐钢筋材料全部用防水布覆盖现场围护现场围护高度不小于 1.8 米围护必须连续设置,留设必要的出入口高层区基坑内基础底板侧面土回填所有侧面均应回填回填高度不小于 1 米全部虚填所有已安装的外漏钢筋全部用水泥浆或塑料布包裹覆盖生活区防护生活区内消防设施完好生活区大门完好各标段看护人员看护人员人数,设置看护点数量距离在 1 米之内外露管未做保温,但不停水的情况下不会冻结井口封堵完成无冻结,保证长流水电源均已切断当天下午已落实整改当天下午已落实整改25 个配电箱未上锁3四12五12六12七123八九12十1电线均已收回处于关闭状态一标看护人员用水,从现场办公室提水,现场水源均已切断分类堆放有 2 处钢筋没有覆盖完全符合要求现场只留设了一处出口11#楼回填部分,其他覆盖符合要求符合要求部分包裹覆盖设施完好完好10 个人,设置 3 个看护点综合评定审核意见:总体情况良好,能够满足安全越冬的要求施工单位位:塞上名居续建工程浙江新世纪建设集团有限公司第三分公司Ⅱ标段(复查)序号一123二123三123四1检查内容塔吊切断塔吊电源塔吊旋转臂处于自由状态吊钩距旋转臂距离不大于 1.0 米降水井抽水管外露部分用土掩埋或用保温材料保温且厚度不小于 10CM降水井口全部用保温材料封堵明沟排水要有防止结冰堵塞水路的措施施工临电所有用电设备从开关箱(或二级箱)处切断电源所有配电箱必须上锁,不得敞开箱门...
