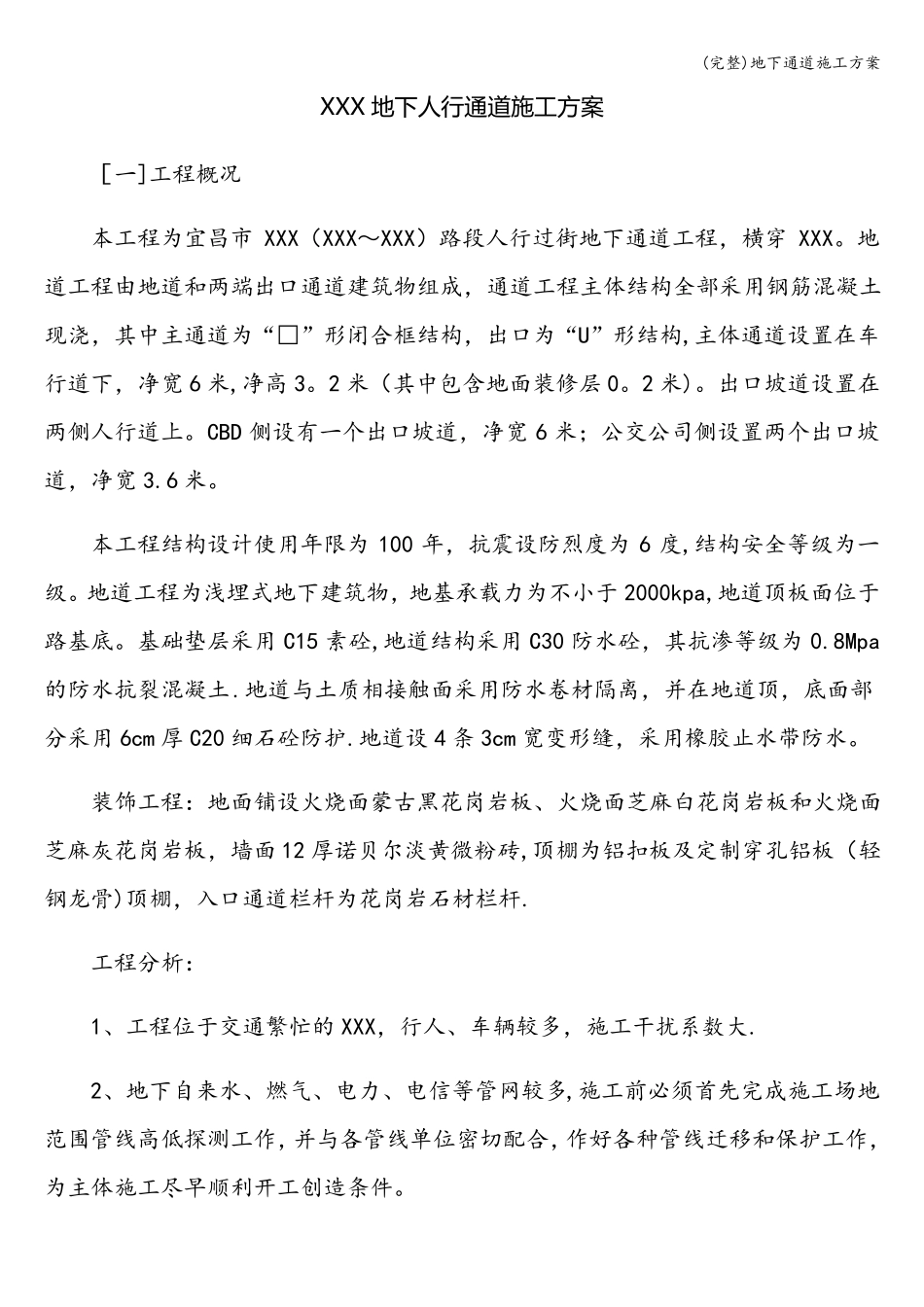

(完整)地下通道施工方案XXX 地下人行通道施工方案[一]工程概况本工程为宜昌市 XXX(XXX~XXX)路段人行过街地下通道工程,横穿 XXX。地道工程由地道和两端出口通道建筑物组成,通道工程主体结构全部采用钢筋混凝土现浇,其中主通道为“□”形闭合框结构,出口为“U”形结构,主体通道设置在车行道下,净宽 6 米,净高 3。2 米(其中包含地面装修层 0。2 米)。出口坡道设置在两侧人行道上。CBD 侧设有一个出口坡道,净宽 6 米;公交公司侧设置两个出口坡道,净宽 3.6 米。本工程结构设计使用年限为 100 年,抗震设防烈度为 6 度,结构安全等级为一级。地道工程为浅埋式地下建筑物,地基承载力为不小于 2000kpa,地道顶板面位于路基底。基础垫层采用 C15 素砼,地道结构采用 C30 防水砼,其抗渗等级为 0.8Mpa的防水抗裂混凝土.地道与土质相接触面采用防水卷材隔离,并在地道顶,底面部分采用 6cm 厚 C20 细石砼防护.地道设 4 条 3cm 宽变形缝,采用橡胶止水带防水。装饰工程:地面铺设火烧面蒙古黑花岗岩板、火烧面芝麻白花岗岩板和火烧面芝麻灰花岗岩板,墙面 12 厚诺贝尔淡黄微粉砖,顶棚为铝扣板及定制穿孔铝板(轻钢龙骨)顶棚,入口通道栏杆为花岗岩石材栏杆.工程分析:1、工程位于交通繁忙的 XXX,行人、车辆较多,施工干扰系数大.2、地下自来水、燃气、电力、电信等管网较多,施工前必须首先完成施工场地范围管线高低探测工作,并与各管线单位密切配合,作好各种管线迁移和保护工作,为主体施工尽早顺利开工创造条件。(完整)地下通道施工方案3、工程施工关键在于基坑开挖、支护、防水砼结构施工,确保工程施工质量、安全及进度.4、为减少对道路场地的占有,模板等均在场外制作,砼采用外购商品混凝土方式供应,方便施工。5、工程在 6—8 月施工,气温较高,对砼施工带来较大影响,需采取有效养护措施,确保砼施工质量。[二]施工部署1、管理目标:质量目标:严格按 ISO9002 质量体系标准施工,确保达市政优良工程。安全目标:严格按建设部颁发的《建筑施工安全检查标准》 (JBJ59-99)进行管理,组织施工,杜绝一切大小安全事故。工期目标:采用网络优化组合、立体交叉作业,确保在 90 天(日历天)内完工.文明施工目标:按省建委颁发的《施工现场综合考评试行办法》,争创 XXX 地道工程文明施工现场.环境保护目标:施工排水、防尘、防噪等各项指标均达到国家和宜昌市有关要求.2、现场施工组织机构根据本工程...
