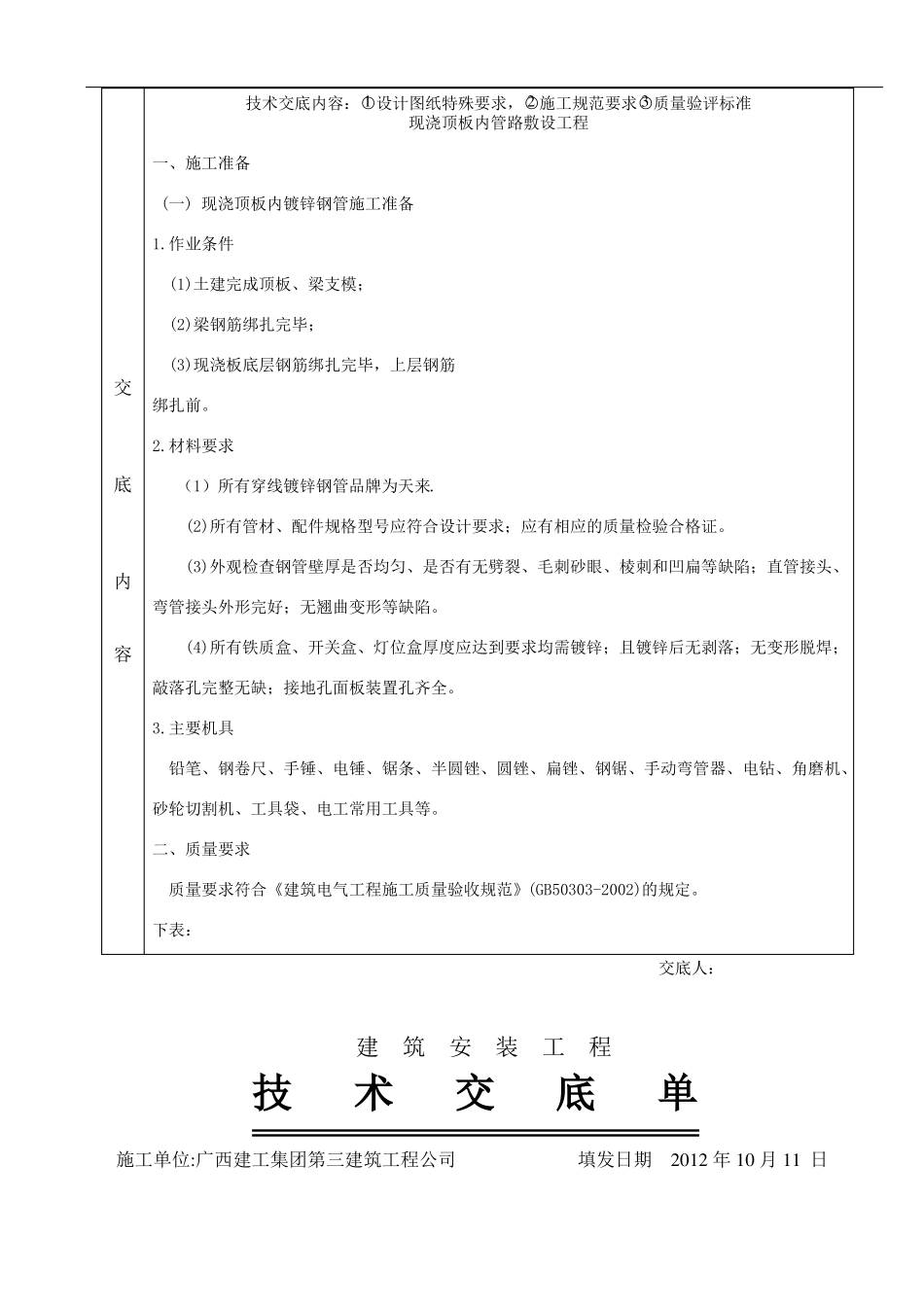

建筑安装工程技术交底单施工单位:广西建工集团第三建筑工程公司填发日期年月日玉林市玉州区人民医院住院建设单位玉林市玉州区人民医院单位工程名称医技大楼扩建工程部位水电预埋接受交底人1 设计图纸特殊要求,○2 施工规范要求○3 质量验评标准技术交底内容:○现浇顶板内管路敷设工程一、施工准备 (一) 现浇顶板内镀锌钢管施工准备1
作业条件 (1)土建完成顶板、梁支模;(2)梁钢筋绑扎完毕;(3)现浇板底层钢筋绑扎完毕,上层钢筋交底内容绑扎前
材料要求(1)所有穿线镀锌钢管品牌为天来
(2)所有管材、配件规格型号应符合设计要求;应有相应的质量检验合格证
(3)外观检查钢管壁厚是否均匀、是否有无劈裂、毛刺砂眼、棱刺和凹扁等缺陷;直管接头、弯管接头外形完好;无翘曲变形等缺陷
(4)所有铁质盒、开关盒、灯位盒厚度应达到要求均需镀锌;且镀锌后无剥落;无变形脱焊;敲落孔完整无缺;接地孔面板装置孔齐全
主要机具铅笔、钢卷尺、手锤、电锤、锯条、半圆锉、圆锉、扁锉、钢锯、手动弯管器、电钻、角磨机、砂轮切割机、工具袋、电工常用工具等
二、质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定

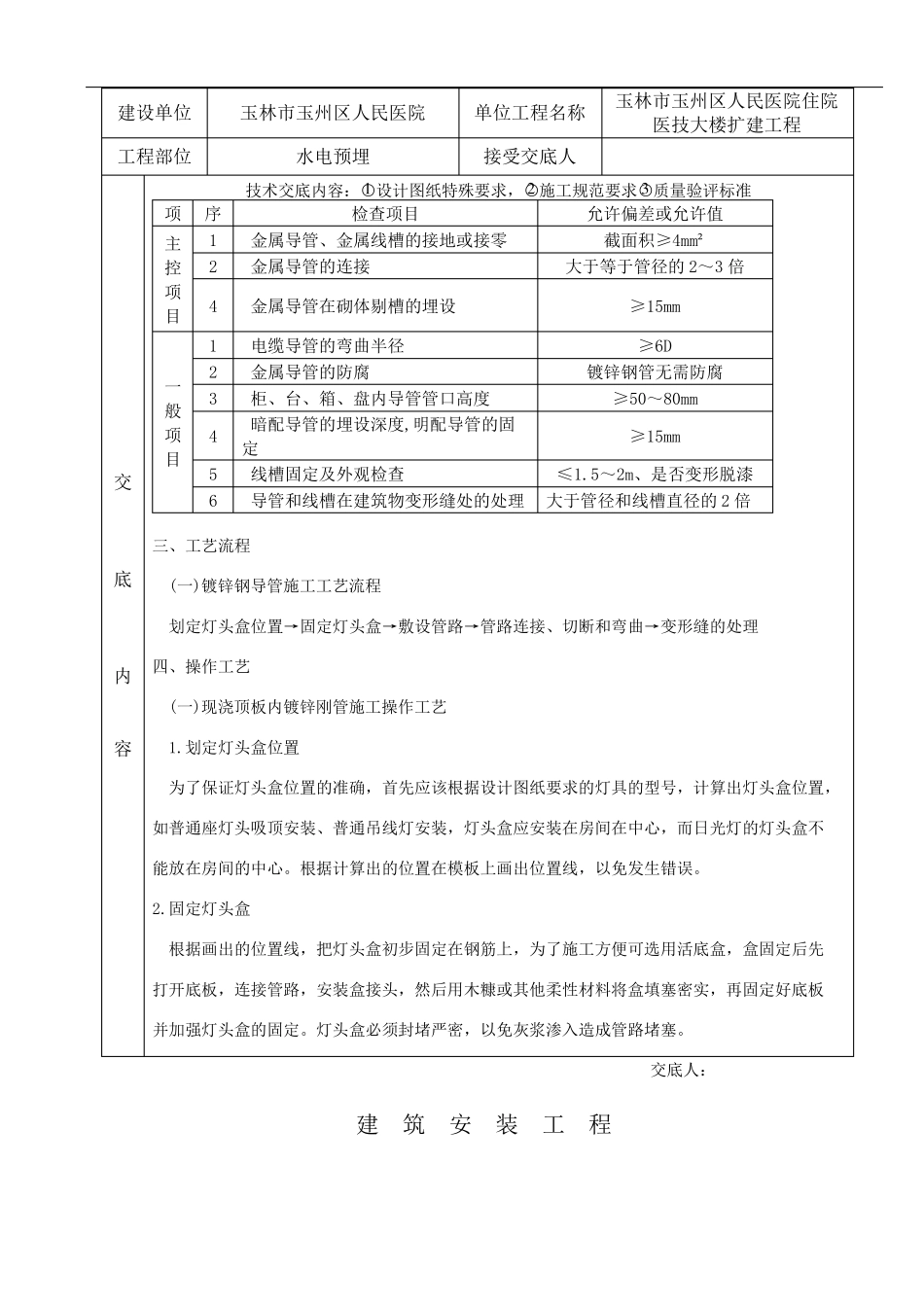

下表:交底人:建筑安装工程技术交底单施工单位:广西建工集团第三建筑工程公司填发日期2012 年 10 月 11 日建设单位工程部位玉林市玉州区人民医院水电预埋单位工程名称接受交底人玉林市玉州区人民医院住院医技大楼扩建工程1 设计图纸特殊要求,○2 施工规范要求○3 质量验评标准技术交底内容:○项序检查项目允许偏差或允许值主控项目1金属导管、金属线槽的接地或接零2金属导管的连接4金属导管在砌体剔槽的埋设1电缆导管的弯曲半径截面积≥4mm²大于等于管径的 2~3 倍≥15mm≥6D镀锌钢管无需防腐≥50~80mm≥15mm≤1
5~2m、是否变形脱漆一般项目2金属导管的防腐3
