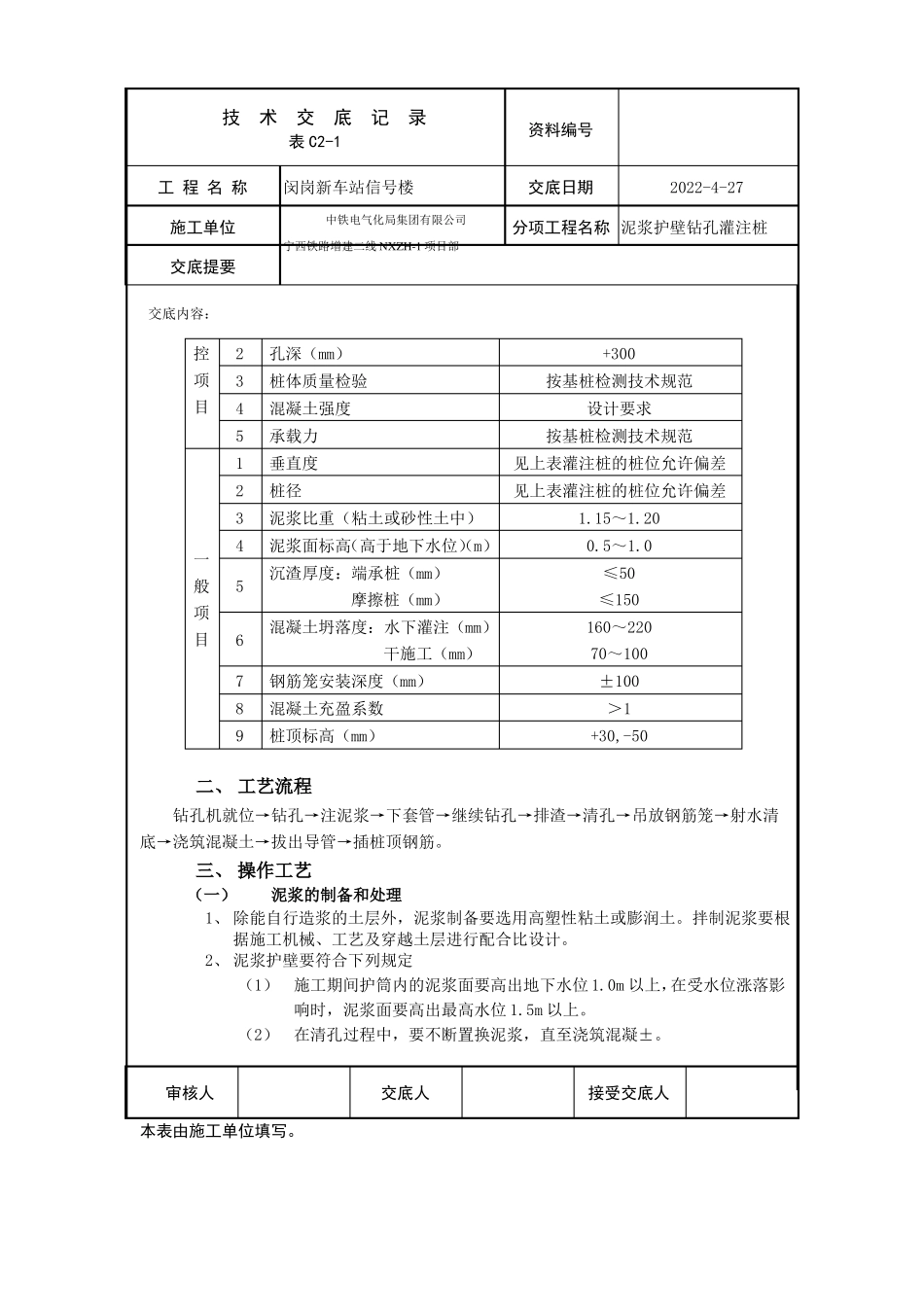

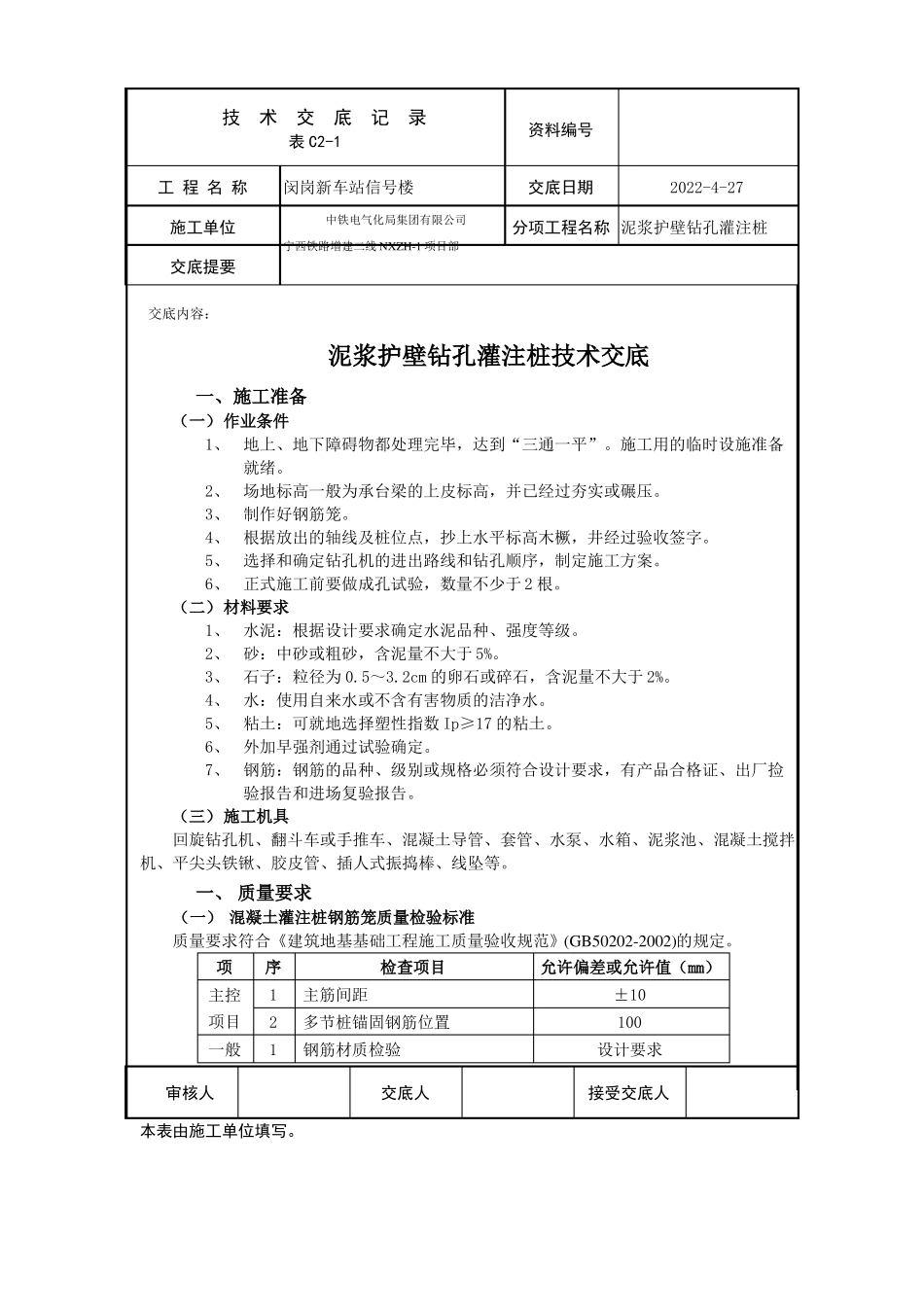

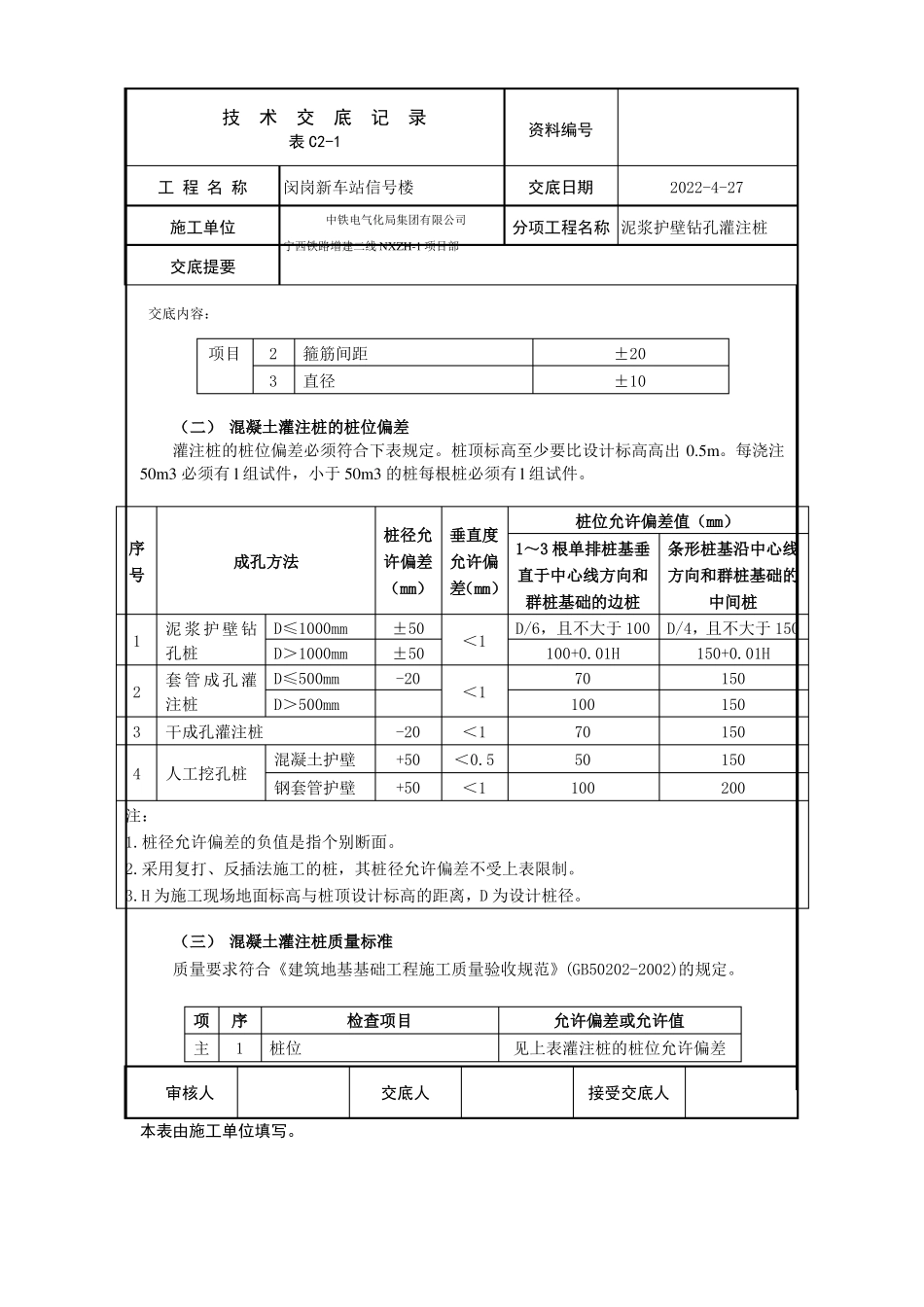

技术交底记录表 C2-1工 程 名 称施工单位交底提要交底内容:资料编号2022-4-27闵岗新车站信号楼中铁电气化局集团有限公司宁西铁路增建二线 NXZH-1 项目部交底日期分项工程名称 泥浆护壁钻孔灌注桩泥浆护壁钻孔灌注桩技术交底一、施工准备(一)作业条件1、地上、地下障碍物都处理完毕,达到“三通一平”
施工用的临时设施准备就绪
2、场地标高一般为承台梁的上皮标高,并已经过夯实或碾压
3、制作好钢筋笼
4、根据放出的轴线及桩位点,抄上水平标高木橛,井经过验收签字
5、选择和确定钻孔机的进出路线和钻孔顺序,制定施工方案
6、正式施工前要做成孔试验,数量不少于 2 根
(二)材料要求1、水泥:根据设计要求确定水泥品种、强度等级
2、砂:中砂或粗砂,含泥量不大于 5%
3、石子:粒径为 0
2cm 的卵石或碎石,含泥量不大于 2%
4、水:使用自来水或不含有害物质的洁净水
5、粘土:可就地选择塑性指数 Ip≥17 的粘土
6、外加早强剂通过试验确定
7、钢筋:钢筋的品种、级别或规格必须符合设计要求,有产品合格证、出厂捡验报告和进场复验报告
(三)施工机具回旋钻孔机、翻斗车或手推车、混凝土导管、套管、水泵、水箱、泥浆池、混凝土搅拌机、平尖头铁锹、胶皮管、插人式振捣棒、线坠等
一、 质量要求(一) 混凝土灌注桩钢筋笼质量检验标准质量要求符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)的规定
项主控项目一般审核人序121主筋间距多节桩锚固钢筋位置钢筋材质检验交底人检查项目允许偏差或允许值(mm)±10100设计要求接受交底人本表由施工单位填写
