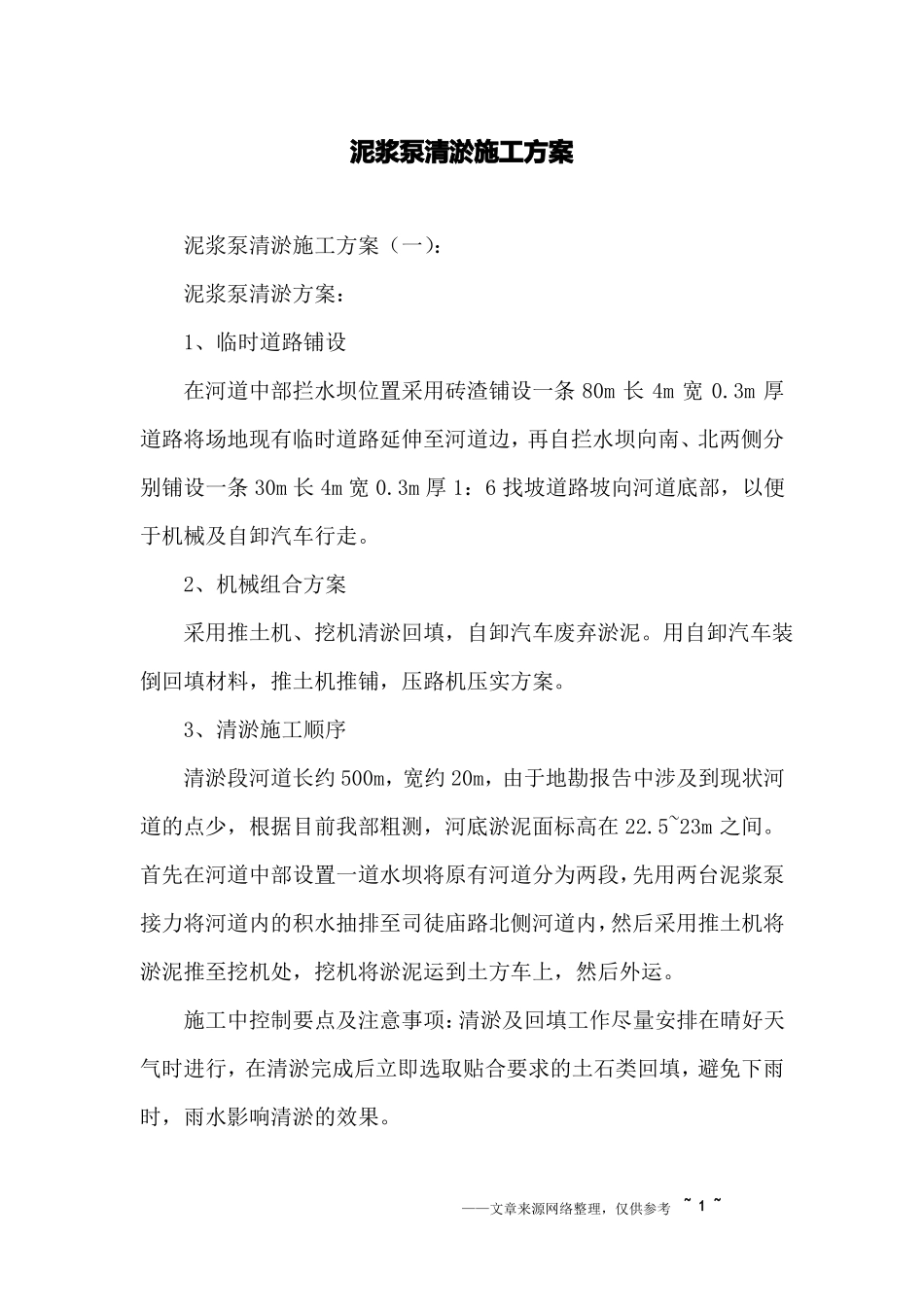

泥浆泵清淤施工方案泥浆泵清淤施工方案(一):泥浆泵清淤方案: 1、临时道路铺设在河道中部拦水坝位置采用砖渣铺设一条 80m 长 4m 宽 0
3m 厚道路将场地现有临时道路延伸至河道边,再自拦水坝向南、北两侧分别铺设一条 30m 长 4m 宽 0
3m 厚 1:6 找坡道路坡向河道底部,以便于机械及自卸汽车行走
2、机械组合方案采用推土机、挖机清淤回填,自卸汽车废弃淤泥
用自卸汽车装倒回填材料,推土机推铺,压路机压实方案
3、清淤施工顺序清淤段河道长约 500m,宽约 20m,由于地勘报告中涉及到现状河道的点少,根据目前我部粗测,河底淤泥面标高在 22
5~23m 之间
首先在河道中部设置一道水坝将原有河道分为两段,先用两台泥浆泵接力将河道内的积水抽排至司徒庙路北侧河道内,然后采用推土机将淤泥推至挖机处,挖机将淤泥运到土方车上,然后外运
施工中控制要点及注意事项:清淤及回填工作尽量安排在晴好天气时进行,在清淤完成后立即选取贴合要求的土石类回填,避免下雨时,雨水影响清淤的效果

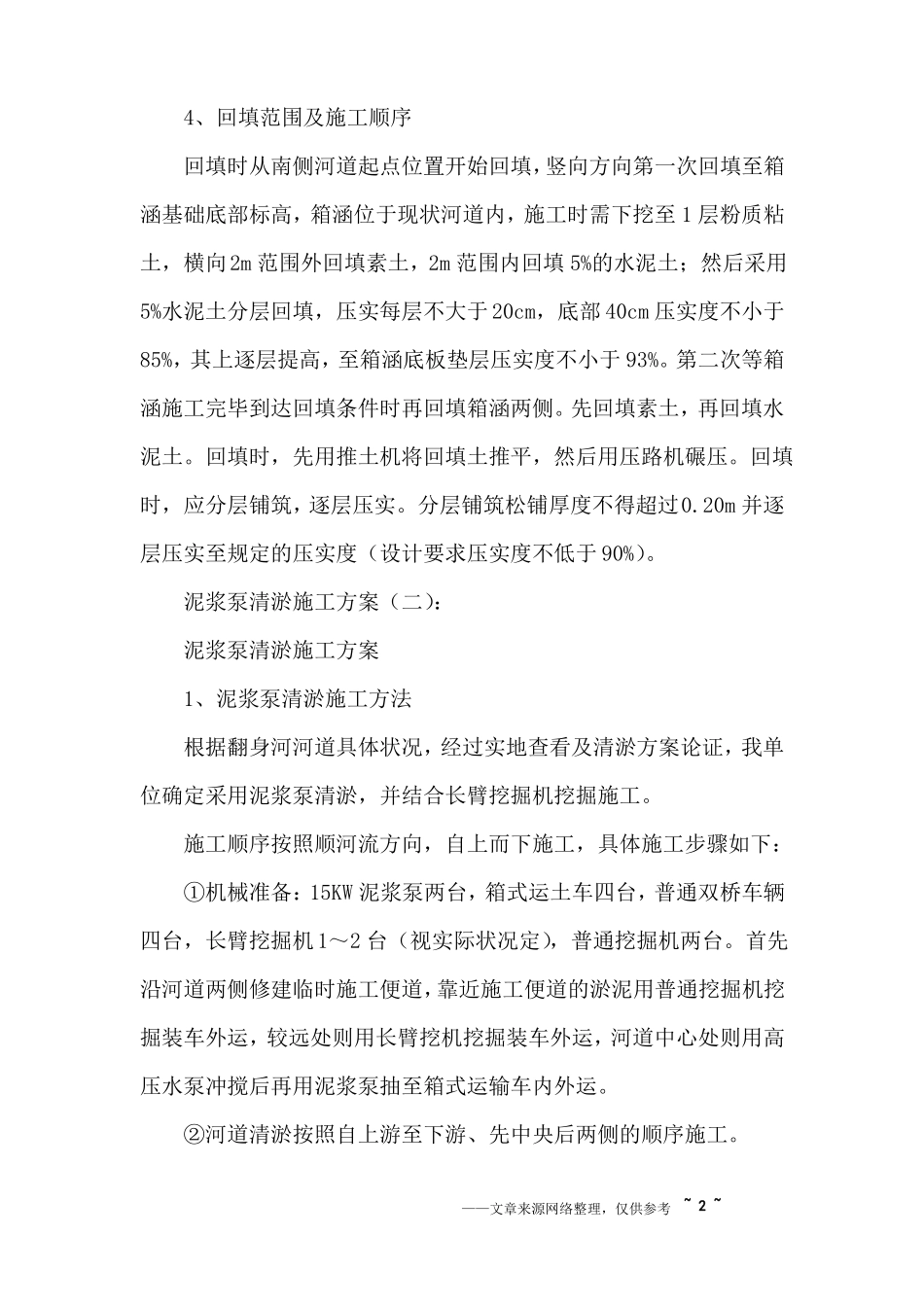

——文章来源网络整理,仅供参考~ 1 ~ 4、回填范围及施工顺序回填时从南侧河道起点位置开始回填,竖向方向第一次回填至箱涵基础底部标高,箱涵位于现状河道内,施工时需下挖至 1 层粉质粘土,横向2m 范围外回填素土,2m 范围内回填 5%的水泥土;然后采用5%水泥土分层回填,压实每层不大于 20cm,底部 40cm 压实度不小于85%,其上逐层提高,至箱涵底板垫层压实度不小于 93%
第二次等箱涵施工完毕到达回填条件时再回填箱涵两侧
先回填素土,再回填水泥土
回填时,先用推土机将回填土推平,然后用压路机碾压
回填时,应分层铺筑,逐层压实
分层铺筑松铺厚度不得超过0
20m 并逐层压实至规定的压实度(设计要求压实度不低于 90%)

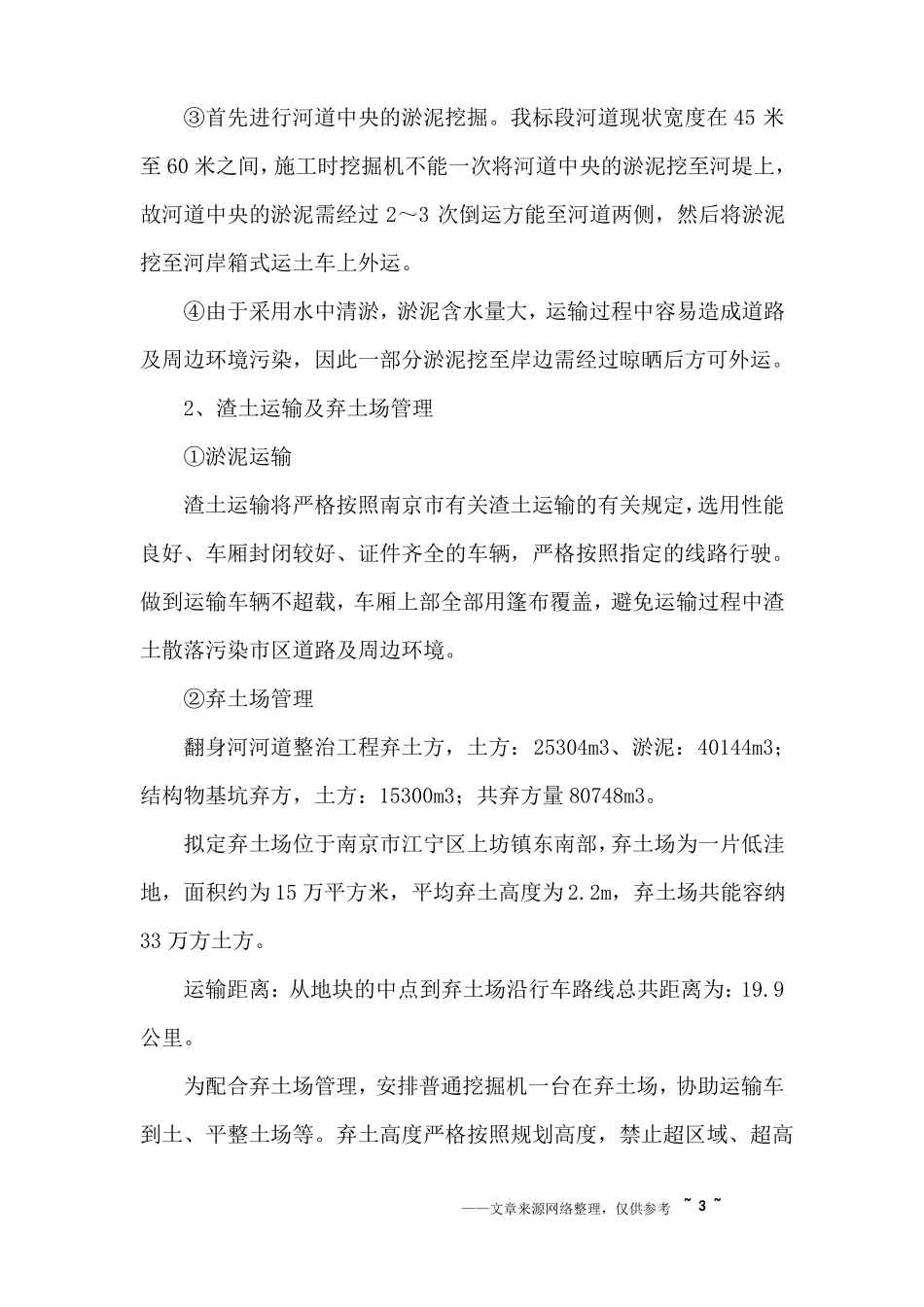

泥浆泵清淤施工方案(二):泥浆泵清淤施工方案 1、泥浆泵清淤施工方法根据
