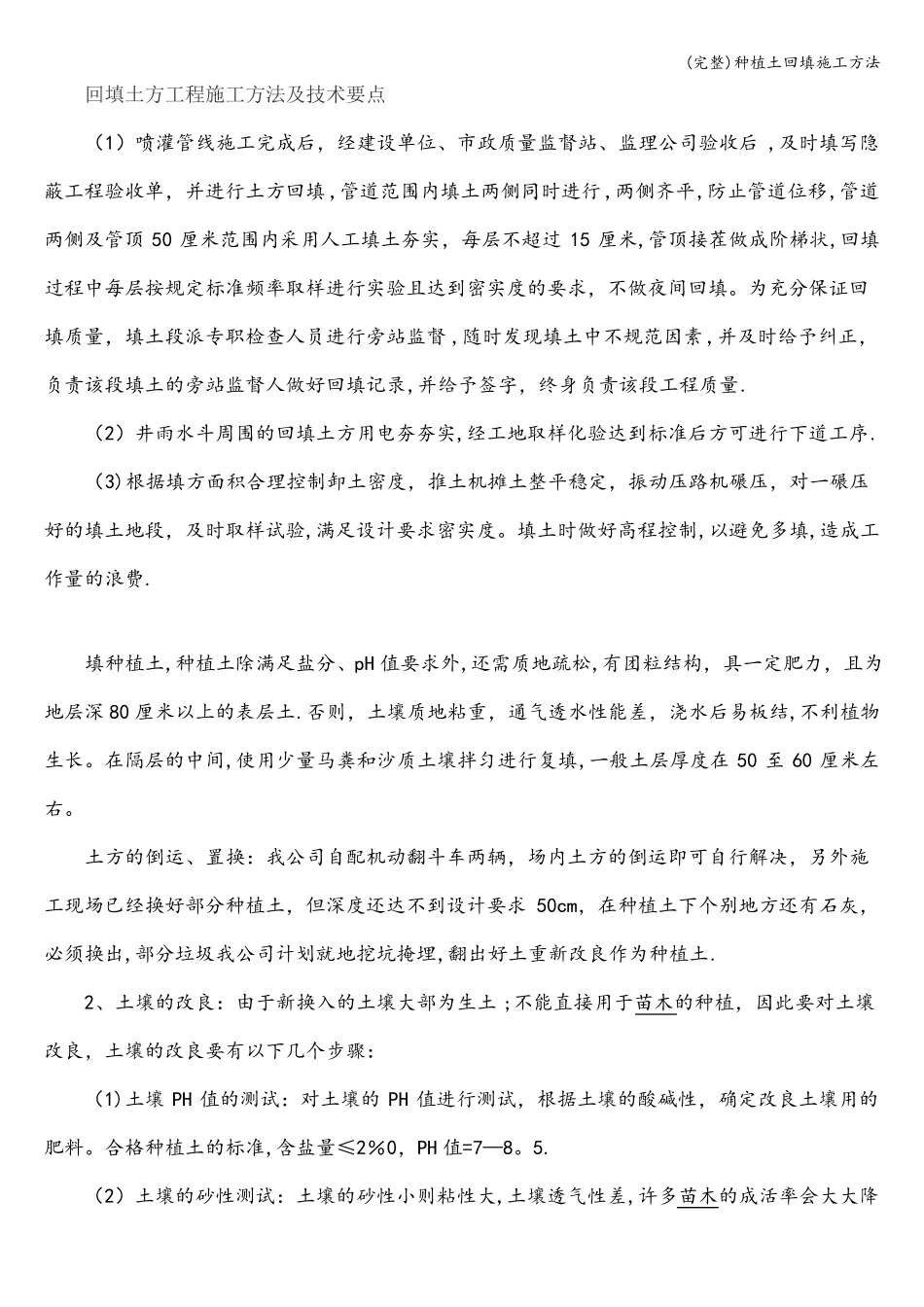

(完整)种植土回填施工方法回填土方工程施工方法及技术要点(1)喷灌管线施工完成后,经建设单位、市政质量监督站、监理公司验收后 ,及时填写隐蔽工程验收单,并进行土方回填 ,管道范围内填土两侧同时进行 ,两侧齐平,防止管道位移,管道两侧及管顶 50 厘米范围内采用人工填土夯实,每层不超过 15 厘米,管顶接茬做成阶梯状,回填过程中每层按规定标准频率取样进行实验且达到密实度的要求,不做夜间回填
为充分保证回填质量,填土段派专职检查人员进行旁站监督 ,随时发现填土中不规范因素 ,并及时给予纠正,负责该段填土的旁站监督人做好回填记录,并给予签字,终身负责该段工程质量
(2)井雨水斗周围的回填土方用电夯夯实,经工地取样化验达到标准后方可进行下道工序

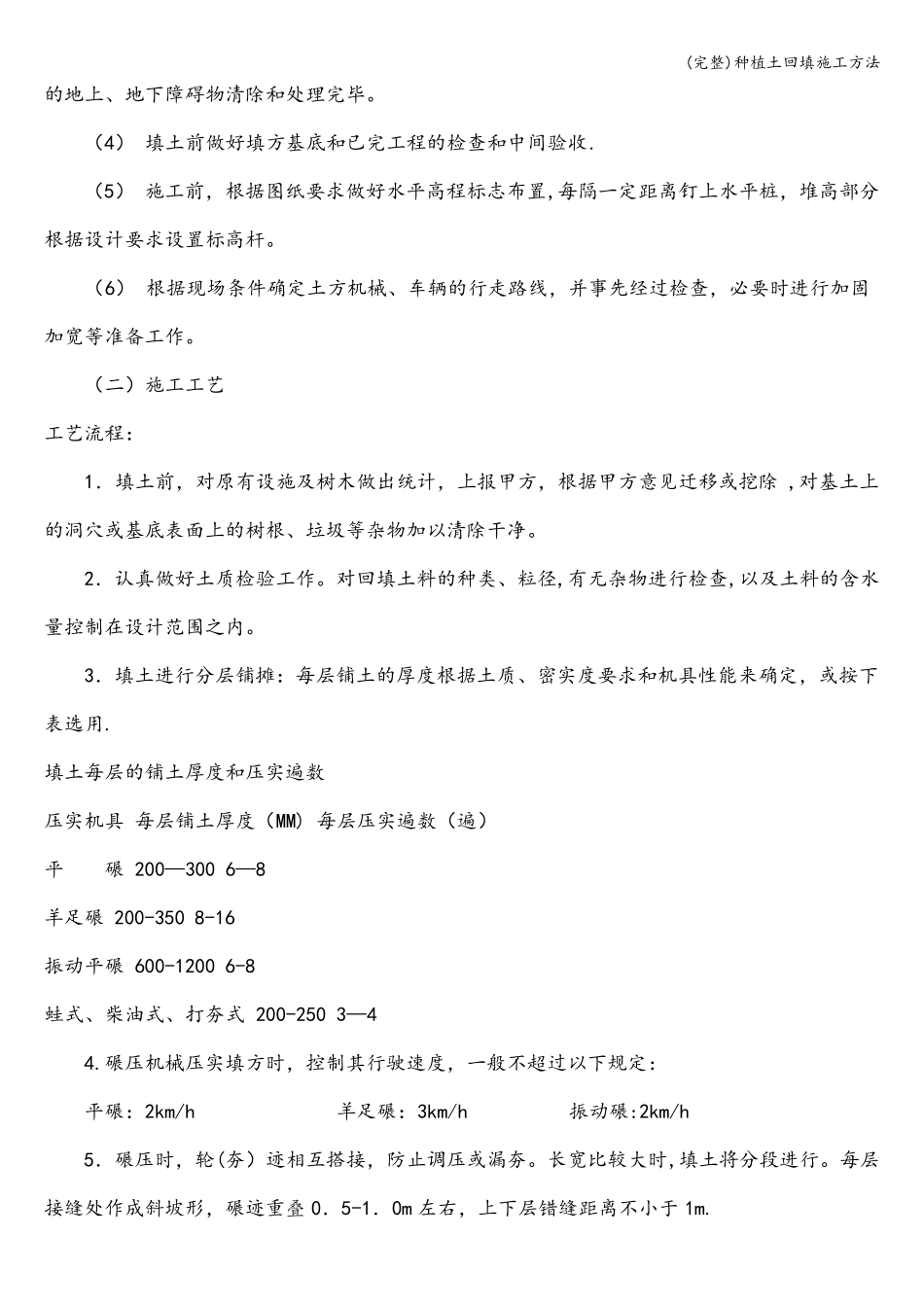

(3)根据填方面积合理控制卸土密度,推土机摊土整平稳定,振动压路机碾压,对一碾压好的填土地段,及时取样试验,满足设计要求密实度
填土时做好高程控制,以避免多填,造成工作量的浪费
填种植土,种植土除满足盐分、pH 值要求外,还需质地疏松,有团粒结构,具一定肥力,且为地层深 80 厘米以上的表层土
否则,土壤质地粘重,通气透水性能差,浇水后易板结,不利植物生长
在隔层的中间,使用少量马粪和沙质土壤拌匀进行复填,一般土层厚度在 50 至 60 厘米左右
土方的倒运、置换:我公司自配机动翻斗车两辆,场内土方的倒运即可自行解决,另外施工现场已经换好部分种植土,但深度还达不到设计要求 50cm,在种植土下个别地方还有石灰,必须换出,部分垃圾我公司计划就地挖坑掩埋,翻出好土重新改良作为种植土
2、土壤的改良:由于新换入的土壤大部为生土 ;不能直接用于苗木的种植,因此要对土壤改良,土壤的改良要有以下几个步骤:(1)土壤 PH 值的测试:对土壤的 PH 值进行测试,根据土壤的酸碱性,确定改良土壤用的肥料
合格种植土的标准,含盐量≤2%0,PH 值=7—8
