(完整)设备基础施工方案1

1 设备基础施工1
1 施工程序:1
2 土方工程(1) 设备基础施工遵循先深后浅原则,直径较大的设备基础采取机械挖土,小型设备基础采用人工开挖,挖出土方均运至建设单位指定地点堆放
(2) 土方开挖采用反铲挖掘机,表面留 200mm 左右改为人工清理基底;根据现场土质情况基坑两侧放坡,留 500mm 宽工作面
(3) 土方开挖过程中要严格控制基底标高,严禁超挖
开挖好的基槽应及时组织有关部门验槽,合格后立即进行垫层施工
(4) 基坑挖至设计标高后若没有达到设计要求的结构持力层,应按设计要求进行地基处理
(5) 基坑土方回填前,先清除基坑内的垃圾、积水、淤泥及其它杂物
(6) 回填土应分层铺设,每层虚铺厚度 200~250mm,使用机械夯实,分层取样检验,合格后方可继续摊铺上层回填土方
3 模板工程(1) 基础采用木模板,木模板表面应刨光,模板表面均应涂刷隔离剂,以利拆模和保证结构表面平整
结构特殊的部位应采用木模配制,必要时可采取放样制作,以保证模板制作准确,支撑结构采用Φ48×3
5 脚手钢管
(2) 设备基础预留孔模板采用 2
5cm 厚木板制作木盒,并以井字形钢管架固定,砼浇筑完毕后拆除
(3) 圆形设备基础采用 100—150mm 宽定型组合钢模板拼装,支撑使用Ф48×3
5 钢管支撑系统

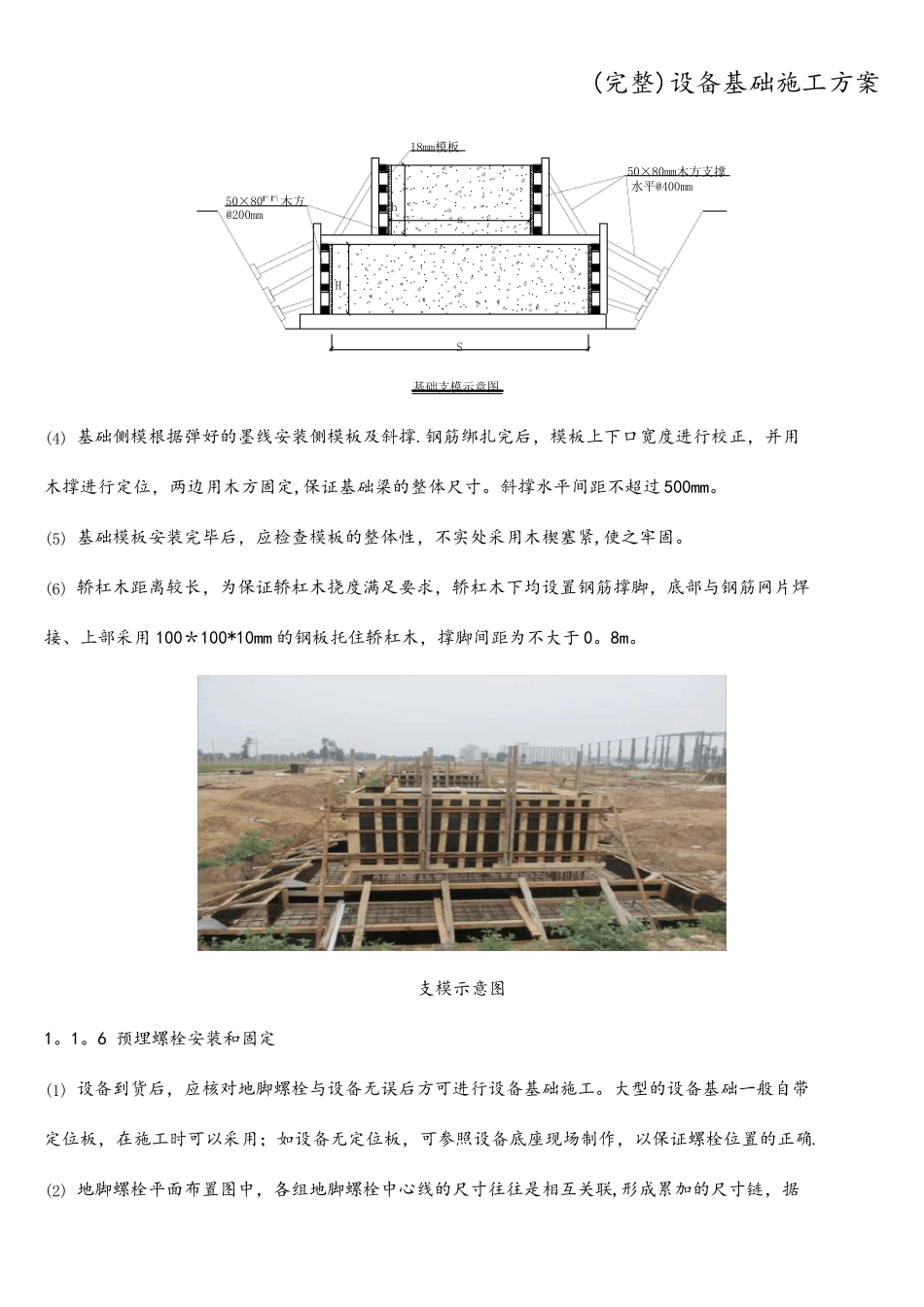

(完整)设备基础施工方案(4) 安装模板前先复查垫层中心线位置,弹出环形基础边线,按基础边线拼装侧模板
支模采取先支内模板,绑完钢筋后再支设外模板
内模支设好后应根据设备基础中心线校核模板的椭圆度并固定牢固

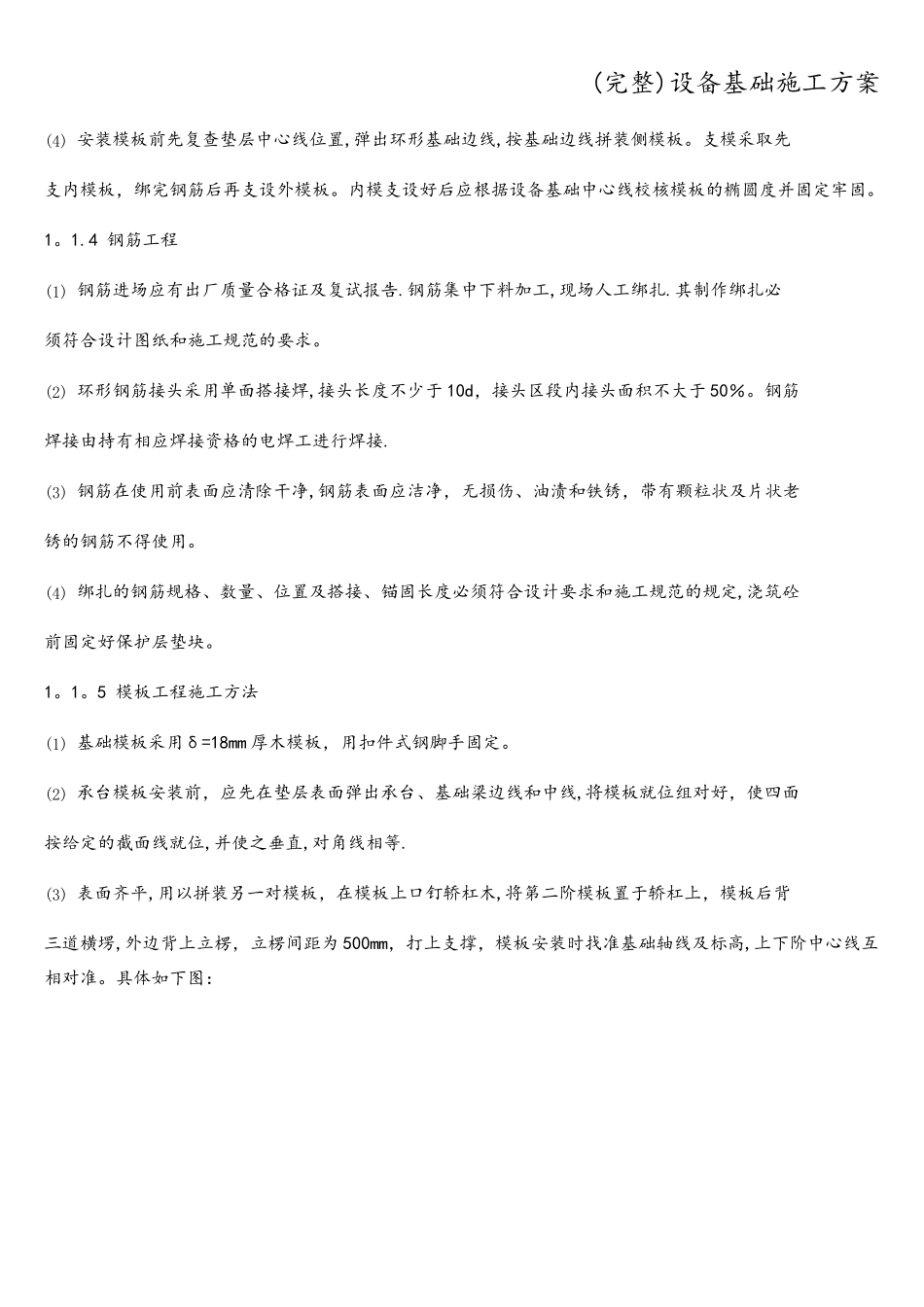

4 钢筋工程(1) 钢筋进场应有出厂质量合格证及复试报告
钢筋集中下料加工,现场人工绑扎
其制作绑扎必须符合设计图纸和施工规范的要求
(2) 环形钢筋接头采用单面搭接焊,接头长度不少于 10d,接头区段内接头面积不大于 50
