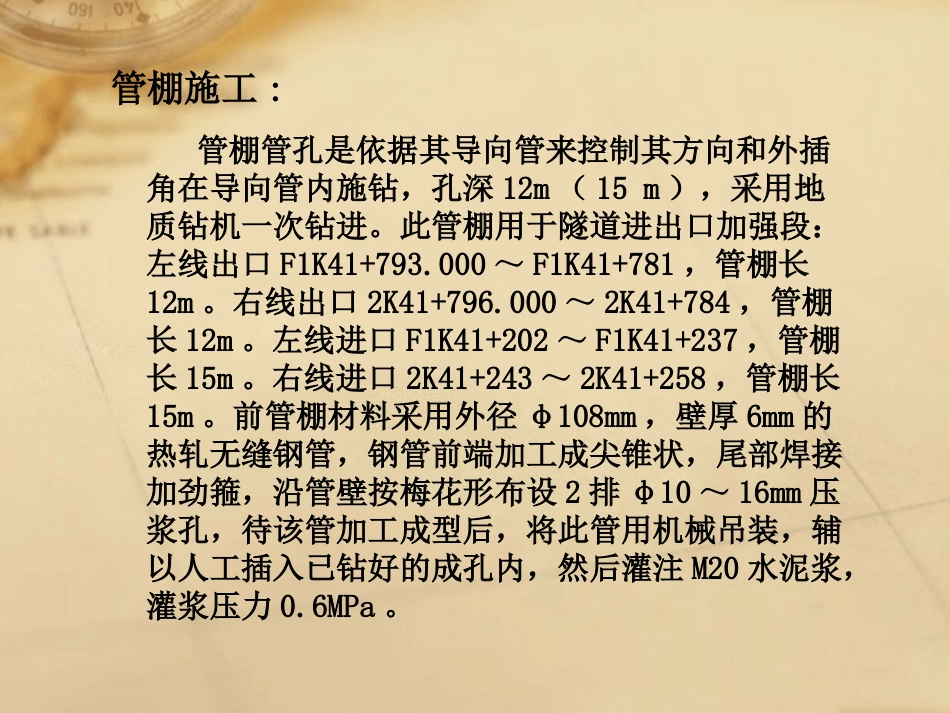

大管棚施工方法管棚管孔是依据其导向管来控制其方向和外插角在导向管内施钻,孔深12m(15m),采用地质钻机一次钻进
此管棚用于隧道进出口加强段:左线出口F1K41+793
000~F1K41+781,管棚长12m
右线出口2K41+796
000~2K41+784,管棚长12m
左线进口F1K41+202~F1K41+237,管棚长15m
右线进口2K41+243~2K41+258,管棚长15m
前管棚材料采用外径φ108mm,壁厚6mm的热轧无缝钢管,钢管前端加工成尖锥状,尾部焊接加劲箍,沿管壁按梅花形布设2排φ10~16mm压浆孔,待该管加工成型后,将此管用机械吊装,辅以人工插入已钻好的成孔内,然后灌注M20水泥浆,灌浆压力0

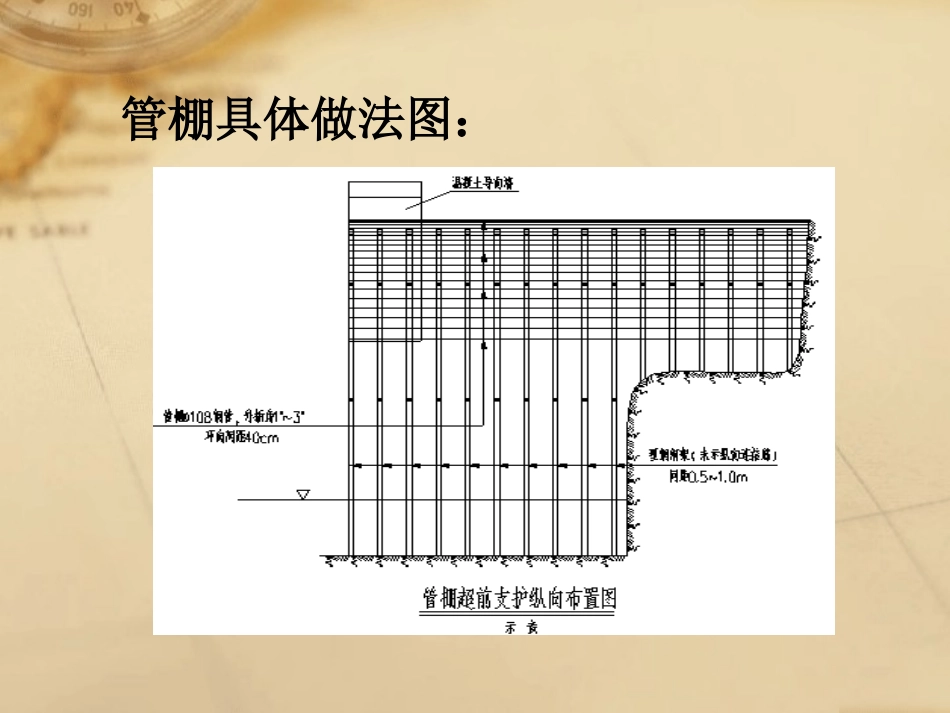

管棚施工:管棚具体做法图:管棚示意图:管棚示意图导向墙内导管布置示意图:大样大管棚钻孔工艺流程:安装导向拱(或做套拱)测量布孔钻杆分节退出卸下搭设钻孔工作平台钻杆准备钻机就位校正钻孔及接长钻杆提升工作平台钻头准备顶管工艺流程:钻管棚孔顶第一节管棚管接第n节管棚管管内注浆顶第n节管棚管顶第二节管棚管接第二节管棚管孔口段人工下第一节管棚管1
使用地质钻机(油压xu-300型)施钻钻孔,钻杆长度为2
45m,分多次接杆
钻孔时随着孔深的增长,需要对回转扭矩、冲击力及推力进行控制和协调,尤其是推进力要严格控制,不能过大;2
为了防止钻杆在自重、推力和旋转扭矩的作用下,产生过大的摆动,导致钻孔不直,钻孔时钻头安装在由一节φ108钢管联接成的长管上,钻头组合段长约3~9m,其刚度大于钻杆
由于孔口导向管和钻头组合段的共同导向作用,可以保证钻孔方向偏差在允许范围内
钻头是由合金钢片与φ108钢管组成,合金片直接焊在钢管端部,遇土层可由高压水排除粉沫,遇岩石可钻进或退出钻杆排渣或取岩芯;大管棚施工技术要求:4
钻孔角度由导向拱上的导向套管控
