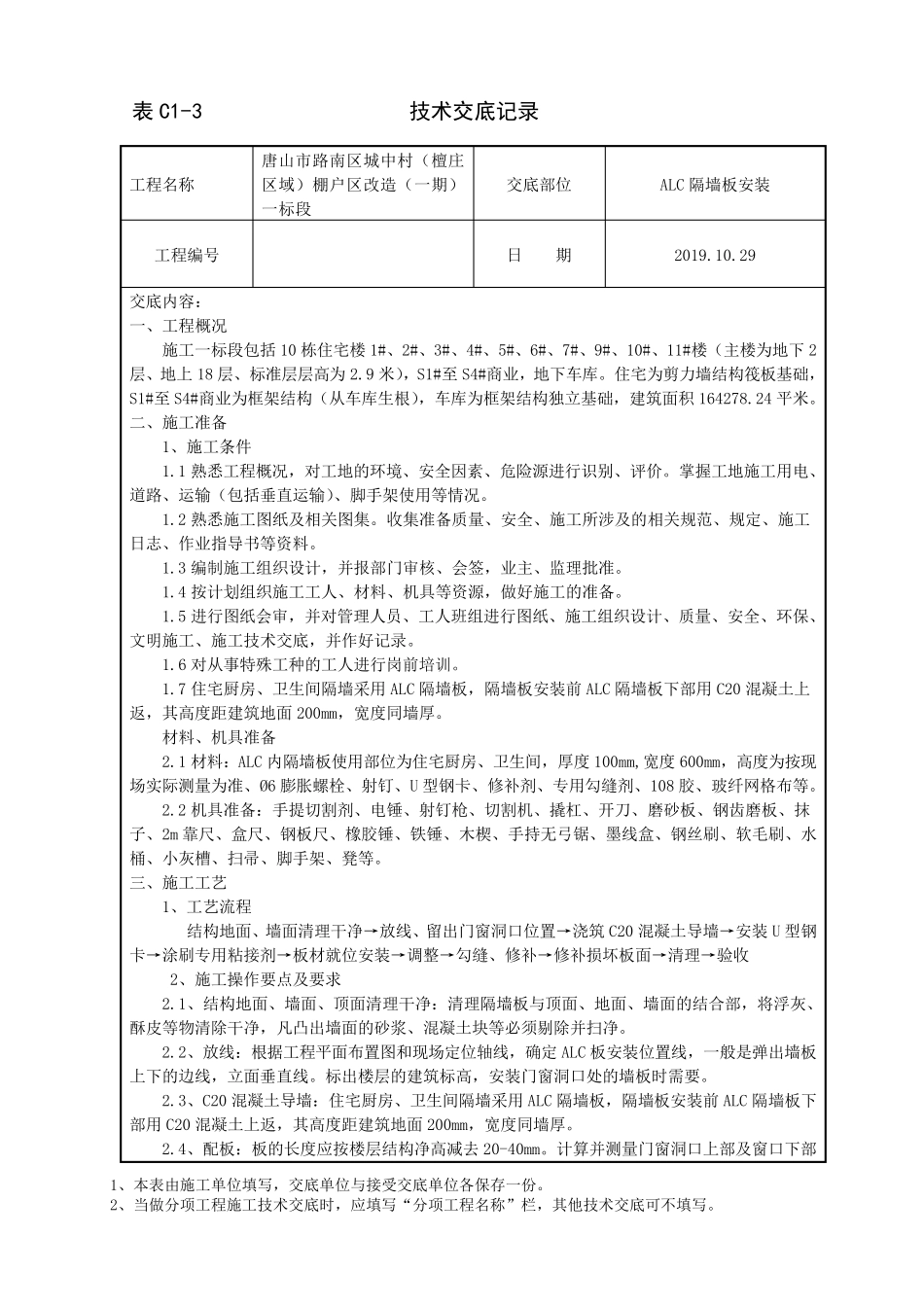

表C1-3 技术交底记录 1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
工程名称 唐山市路南区城中村(檀庄区域)棚户区改造(一期)一标段 交底部位 ALC 隔墙板安装 工程编号 日 期 2019

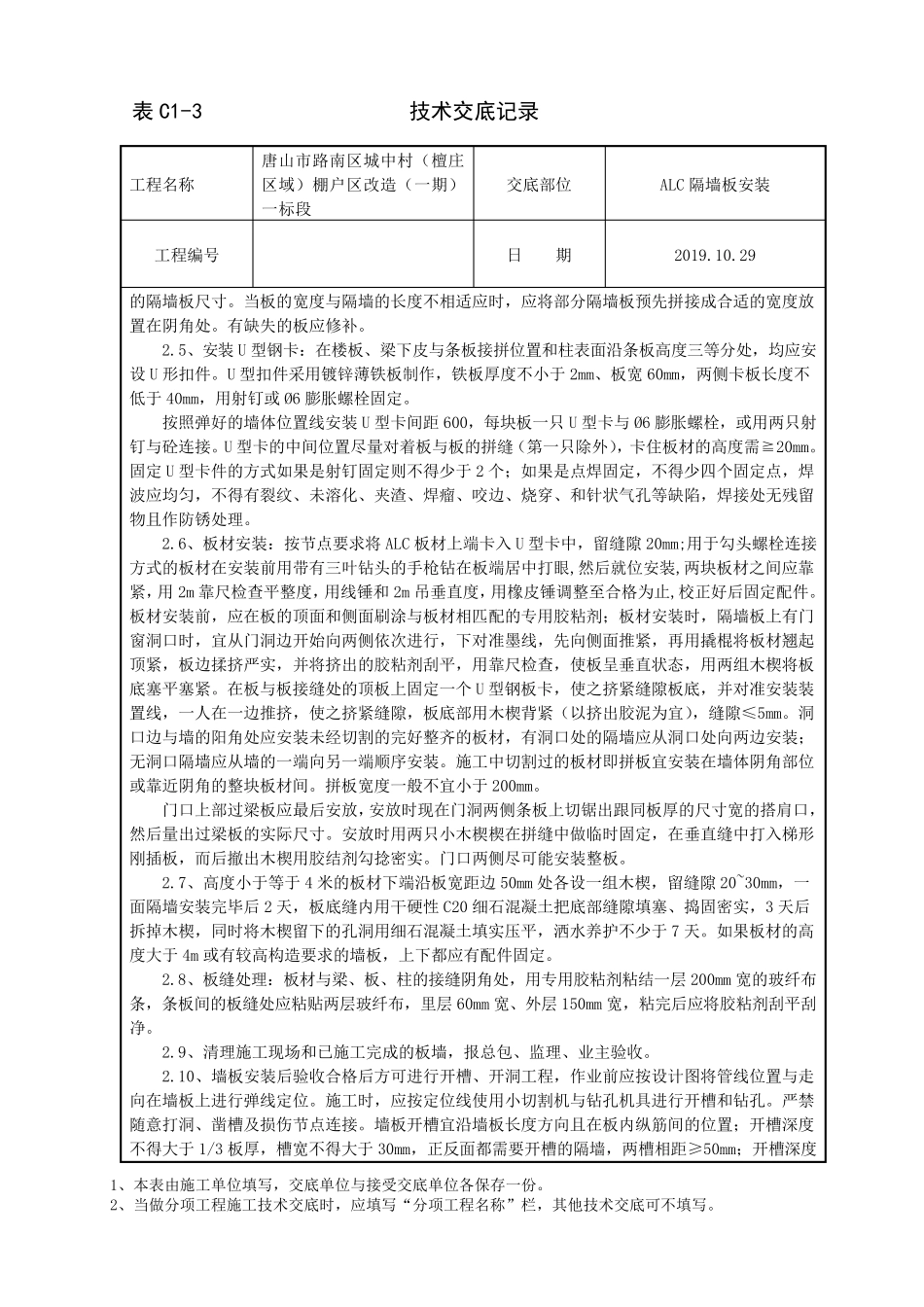

29 交底内容: 一、工程概况 施工一标段包括 10 栋住宅楼 1#、2#、3#、4#、5#、6#、7#、9#、10#、11#楼(主楼为地下 2层、地上 18 层、标准层层高为 2
9 米),S1#至 S4#商业,地下车库
住宅为剪力墙结构筏板基础,S1#至 S4#商业为框架结构(从车库生根),车库为框架结构独立基础,建筑面积 164278
二、施工准备 1、施工条件 1
1 熟悉工程概况,对工地的环境、安全因素、危险源进行识别、评价
掌握工地施工用电、道路、运输(包括垂直运输)、脚手架使用等情况
2 熟悉施工图纸及相关图集
收集准备质量、安全、施工所涉及的相关规范、规定、施工日志、作业指导书等资料
3 编制施工组织设计,并报部门审核、会签,业主、监理批准
4 按计划组织施工工人、材料、机具等资源,做好施工的准备
5 进行图纸会审,并对管理人员、工人班组进行图纸、施工组织设计、质量、安全、环保、文明施工、施工技术交底,并作好记录
6 对从事特殊工种的工人进行岗前培训
7 住宅厨房、卫生间隔墙采用ALC 隔墙板,隔墙板安装前ALC 隔墙板下部用C20 混凝土上返,其高度距建筑地面 200mm,宽度同墙厚
材料、机具准备 2
1 材料:ALC 内隔墙板使用部位为住宅厨房、卫生间,厚度100mm,宽度600mm,高度为按现场实际测量为准、Ø6 膨 胀 螺 栓 、射 钉 、U 型 钢 卡 、修 补 剂 、专 用勾 缝 剂 、108 胶 、
