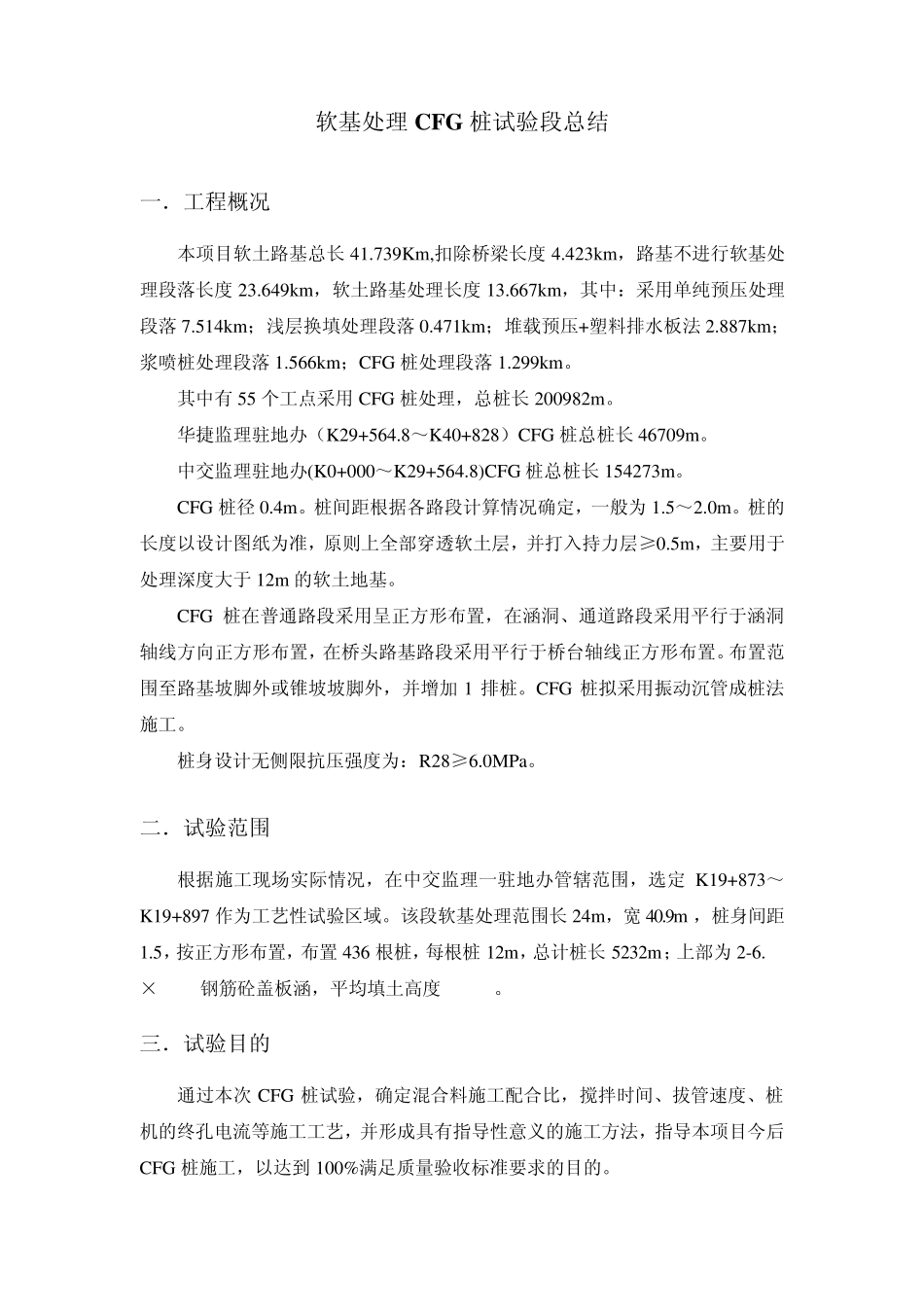

荆 州 至 松 滋 一 级 公 路 建 设 工 程 CFG 桩试验段总结 批 准: 审 核: 编 制: 中国葛洲坝集团股份有限公司 荆松一级公路施工项目部 二 O 一三年十二月 软基处理 CFG 桩试验段总结 一.工程概况 本项目软土路基总长 41
739Km ,扣除桥梁长度 4
423km ,路基不进行软基处理段落长度 23
649km ,软土路基处理长度 13
667km ,其中:采用单纯预压处理段落 7
514km ;浅层换填处理段落 0
471km ;堆载预压+塑料排水板法 2
887km ;浆喷桩处理段落 1
566km ;CFG 桩处理段落 1
其中有 55 个工点采用 CFG 桩处理,总桩长 200982m
华捷监理驻地办(K29+564
8~K40+828)CFG 桩总桩长 46709m
中交监理驻地办(K0+000~K29+564
8)CFG 桩总桩长 154273m
CFG 桩径 0
桩间距根据各路段计算情况确定,一般为 1
桩的长度以设计图纸为准,原则上全部穿透软土层,并打入持力层≥0
5m ,主要用于处理深度大于 12m 的软土地基
CFG 桩在普通路段采用呈正方形布置,在涵洞、通道路段采用平行于涵洞轴线方向正方形布置,在桥头路基路段采用平行于桥台轴线正方形布置
布置范围至路基坡脚外或锥坡坡脚外,并增加1 排桩
CFG 桩拟采用振动沉管成桩法施工
桩身设计无侧限抗压强度为:R28≥6
二.试验范围 根据施工现场实际情况,在中交监理一驻地办管辖范围,选定 K19+873~K19+897 作为工艺性试验区域
该段软基处理范围长 24m ,宽40
9m ,桩身间距1
5,按正方形布置,布置 436 根桩,每根桩 12m ,总计桩长 5232m ;上部为 2-6
0m钢筋砼盖板涵,
