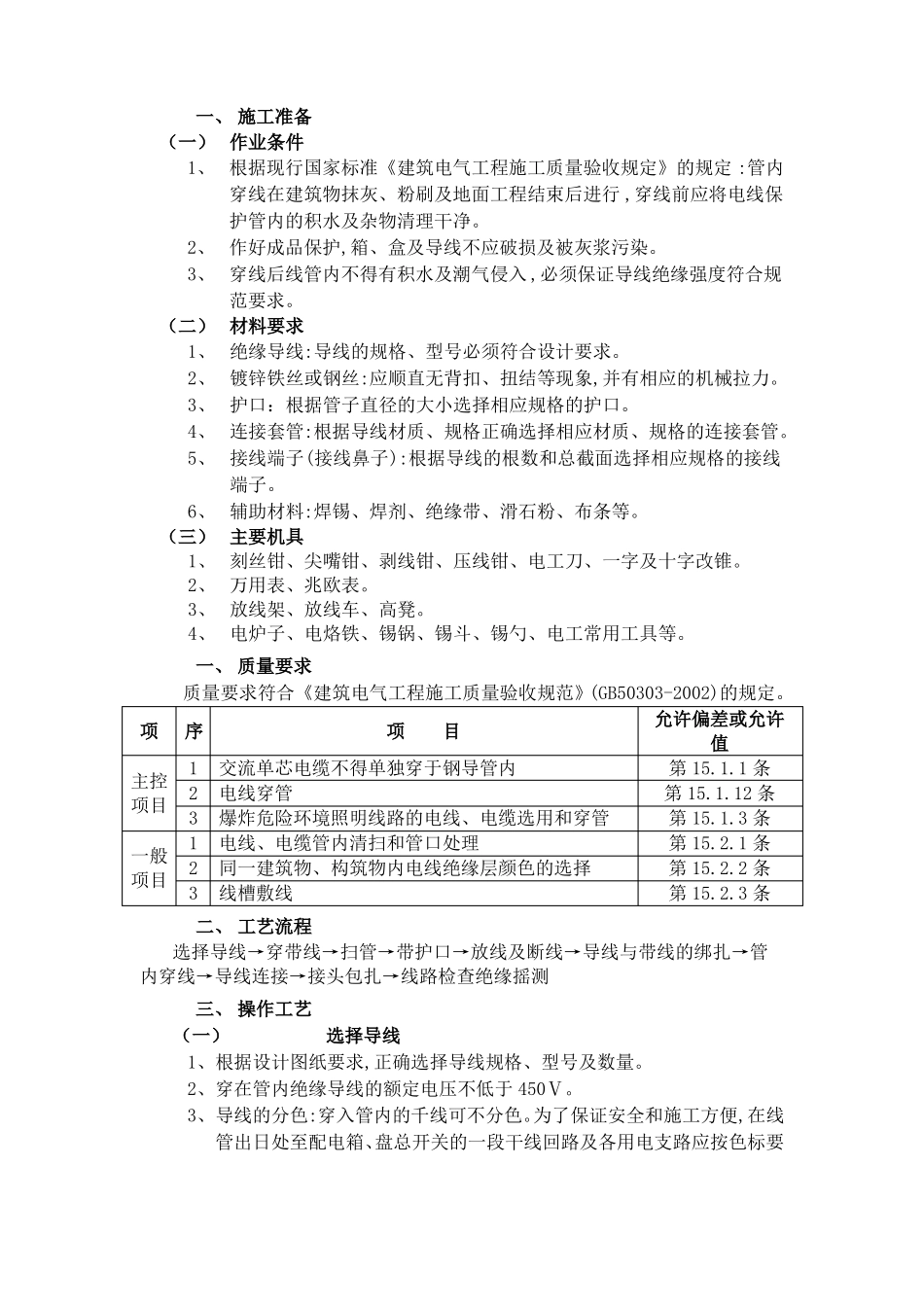

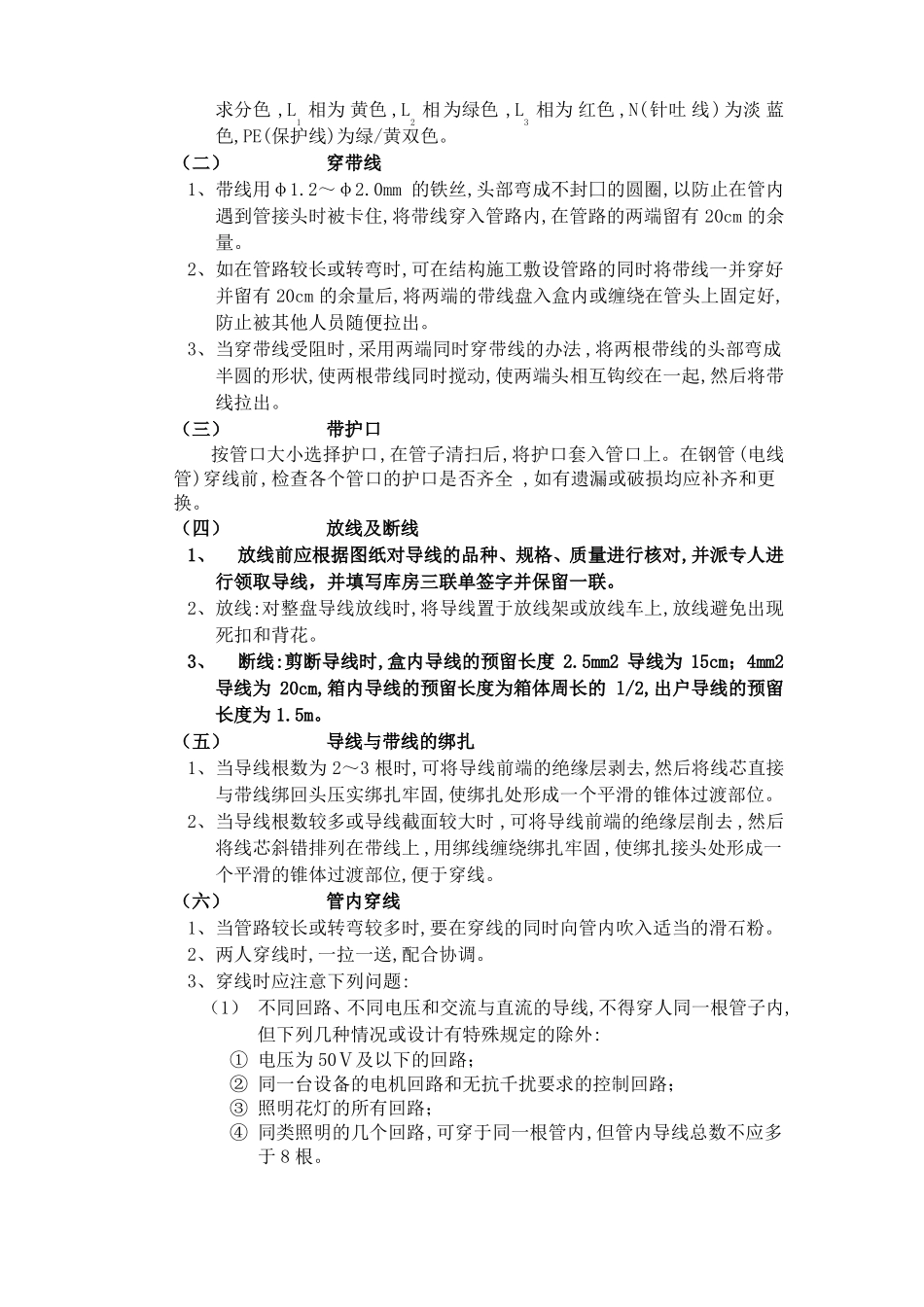

一、 施工准备(一) 作业条件1、 根据现行国家标准《建筑电气工程施工质量验收规定》的规定 :管内穿线在建筑物抹灰、粉刷及地面工程结束后进行 ,穿线前应将电线保护管内的积水及杂物清理干净
2、 作好成品保护,箱、盒及导线不应破损及被灰浆污染
3、 穿线后线管内不得有积水及潮气侵入 ,必须保证导线绝缘强度符合规范要求
(二) 材料要求1、 绝缘导线:导线的规格、型号必须符合设计要求
2、 镀锌铁丝或钢丝:应顺直无背扣、扭结等现象,并有相应的机械拉力
3、 护口:根据管子直径的大小选择相应规格的护口
4、 连接套管:根据导线材质、规格正确选择相应材质、规格的连接套管
5、 接线端子(接线鼻子):根据导线的根数和总截面选择相应规格的接线端子
6、 辅助材料:焊锡、焊剂、绝缘带、滑石粉、布条等
(三) 主要机具1、 刻丝钳、尖嘴钳、剥线钳、压线钳、电工刀、一字及十字改锥
2、 万用表、兆欧表
3、 放线架、放线车、高凳
4、 电炉子、电烙铁、锡锅、锡斗、锡勺、电工常用工具等
一、 质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定
允许偏差或允许序项目值1交流单芯电缆不得单独穿于钢导管内第 15
1 条2电线穿管第 15
12 条3爆炸危险环境照明线路的电线、电缆选用和穿管第 15
3 条1电线、电缆管内清扫和管口处理第 15
1 条2同一建筑物、构筑物内电线绝缘层颜色的选择第 15
2 条3线槽敷线第 15
3 条项主控项目一般项目二、 工艺流程选择导线→穿带线→扫管→带护口→放线及断线→导线与带线的绑扎→管内穿线→导线连接→接头包扎→线路检查绝缘摇测三、 操作工艺(一)选择导线1、根据设计图纸要求,正确选择导线规格、型号及数量
2、穿在管内绝缘导线的额定电压不低于 450Ⅴ
3、导线的分色:穿入管内的千线可不分色
