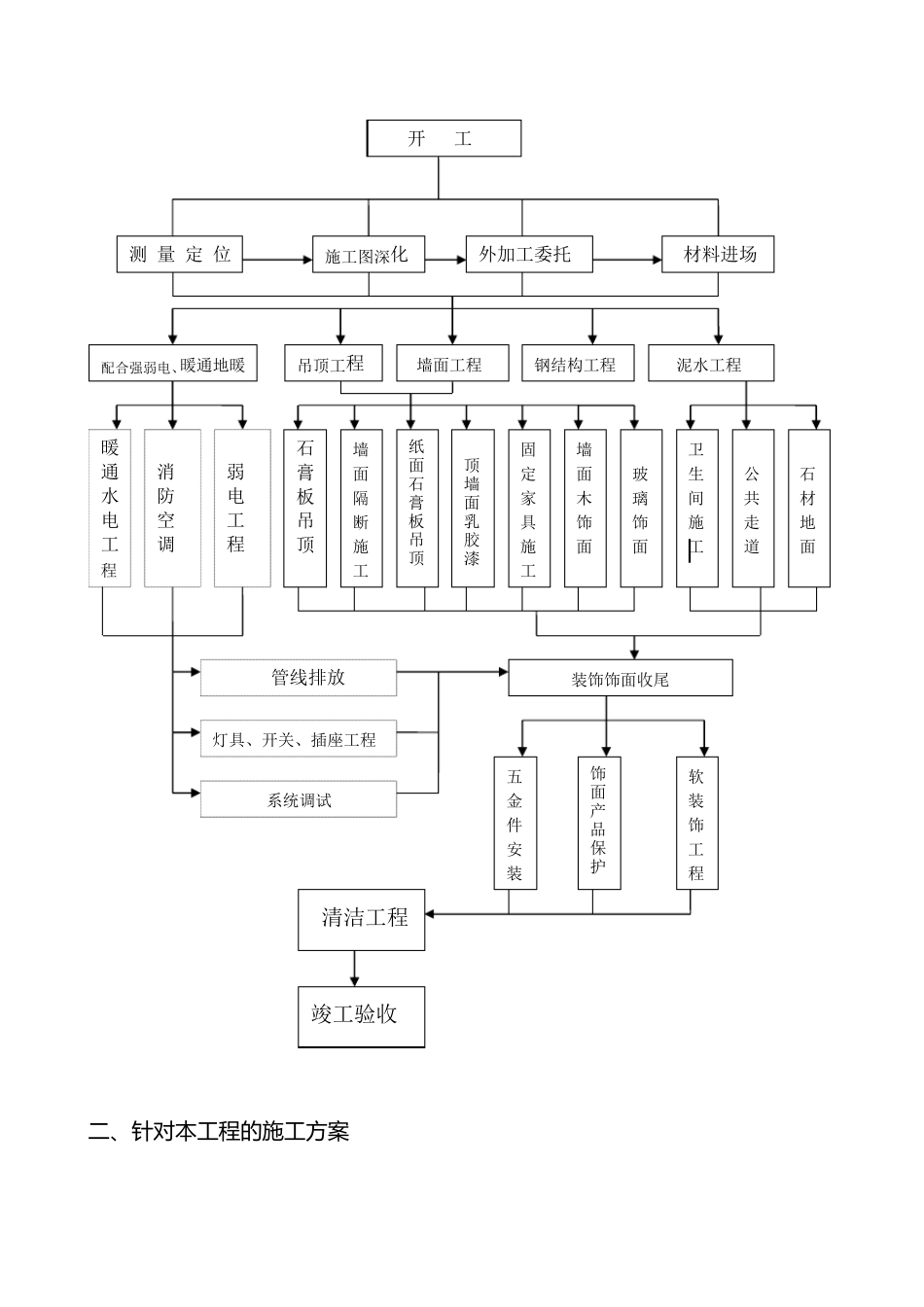

第一章 主要施工方案和施工措施一、施工工序工艺流程的原则:为先上后下(即先天花后墙身地面)、先内后外(即先骨架后封板)、先粗后细(即管线安装先粗管后细管)、先大后小(先安装大设备后安装小设备)、先湿作业后干作业、先管线(水、电)后灯具,家具在场外集中加工,易受污染或保护不易的工作如壁纸、地板、玻璃灯尽量往后排。(流程图见后附页)开工测 量 定 位施工图深化外加工委托材料进场配合强弱电、暖通地暖吊顶工程墙面工程钢结构工程泥水工程暖通水电工程消防空调弱电工程石膏板吊顶墙面隔断施工纸面石膏板吊顶顶墙面乳胶漆固定家具施工墙面木饰面玻璃饰面卫生间施工公共走道石材地面管线排放灯具、开关、插座工程五金件安装装饰饰面收尾系统调试饰面产品保护软装饰工程清洁工程竣工验收二、针对本工程的施工方案经仔细阅读本工程的设计图纸、合同文件、工程量清单后,拟采用以下装饰工程施工方案。◆大理石施工方案1、施工内容——按本工程设计图,大理石施工内容包含:找平厚度、砂浆比例:水泥砂浆 1:3(干粉 DS15.0)30mm;结合配比:水泥砂浆 1:1(干粉 DS20)10mm;面层品种、规格:新玉兰米黄色、浅啡网、浅啡网大理石;——施工部位包括:(一层)玄关区:墙面、地面;客厅、餐厅:墙面、地面;次卧 1:墙面;公卫:墙面、地面;客卫:墙面;1 楼过道:墙面、地面;(二层)起居室:墙面;主卧 1 卫生间:墙面、地面;主卧 2 卫生间:墙面、地面;次卧 2 卫生间:墙面、地面;2 楼过道:墙面、地面;(三层)3 楼过道:墙面、地面;2、施工图现状——地面、立面图对施工部位做了规定;——本工程技术规范有说明;3、施工条件——确保基层平整、洁净,在无雨的环境中施工;——基层必须完成施工完毕并通过验收才能进行施工;4、施工控制进度——材料样板将于进场后一周提交原设计,并希望在两天内提供审核意见;5、物质人力资源估算——墙、地面将配置13 名石材工;6、材料验收——石材需提供材料合格证书及质量保证书;——石材将按照供应商事先提供的样板和放样单进行检测,符合要求才接受;7、产品保护——在试净的石材地面上,用塑料薄膜、夹板或细木工板覆盖保护,2-3 天内禁止上人;8、操作程序及注意事项a.清理基层:抹底层灰,要求平整、洁净,其他同水泥砂浆地面。b.弹线:弹出中心线。在房间内四周墙上取中,在地面上弹出十字中心线,按板材的尺寸加预留缝放样分块,铺板时按分块的位置,...
