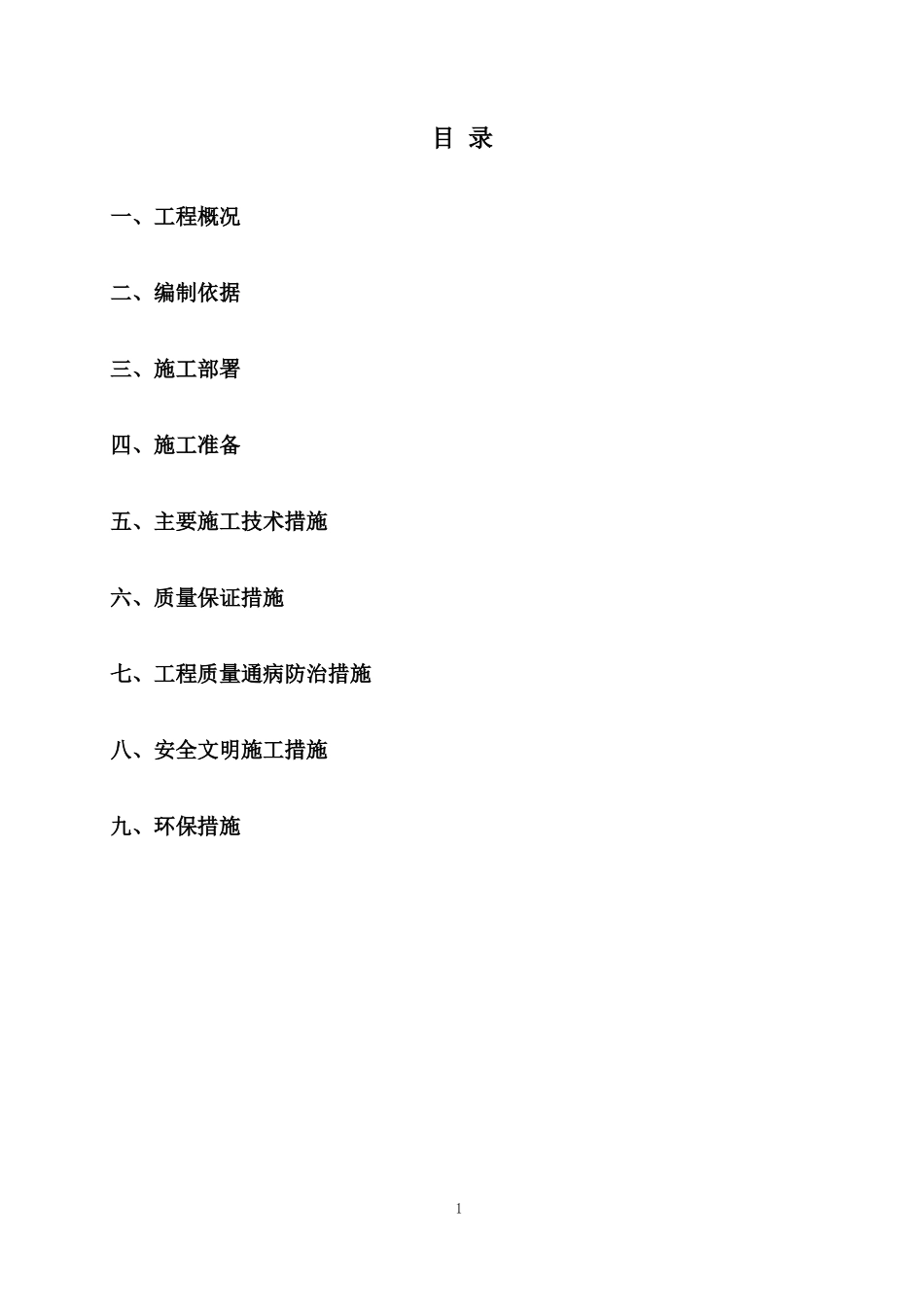

目 录一、工程概况二、编制依据三、施工部署四、施工准备五、主要施工技术措施六、质量保证措施七、工程质量通病防治措施八、安全文明施工措施九、环保措施 1一 、工程概况本项目工程实施地点位于合肥市滨湖新区,徽州大道与云谷路交口西南角,基地面积 202
29 亩,项目总建筑面积 25
744 万平方米
项目分为 7 个单体工程,其中一栋地上 32 层地下 1 层,高度 153 米;一栋地上 15 层地下 1 层;五栋多层
本项目涵盖土方、园区道路、室外铺装、水景、围墙、构筑物、小品、各种乔木、灌木、草坪栽植及养护、景观给排水、电气等工程
本室外工程包含大量的土方回填,外借土方量约为 50000 方,考虑到填土的高度、沉降及道路、铺装、绿化做法,第一阶段回土时应预留 20cm 的沉降量,并在土方初步到位整平后挖土机压实
然后经过一段时间的沉降,余下部分采用小型机械配合人工回填
1、道路部分:因农行园区内道路设计路线现为施工临时道路,表层已经过混凝土面层硬化处理,农行园区内道路施工前需对所有硬化路面挖除,根据设计标高,运进场外黄粘土进行回填,为防止道路在使用过程中由于基础不牢固而导致路面断裂、下陷等质量问题,土方应分多次回填至路基设计标高,压路机碾压达到 93%压实度
2、铺装景观以及停车位部分:第一阶段回填土至设计标高(机械压实),自然沉降后再进行第二阶段回填(机械压实或自然沉降),需要压实的地方,采用压路机碾压
3、回填种植土部分:本工程涵盖 16110 平方米种植土回填(表层土 50cm 掺拌 30%泥炭土)第一阶段回填到基底设计标高下 30cm
经过一段时间的沉降(机械压实及自然沉降总沉降量估计在 20cm 左右),第二阶段回填种植土至设计底标高上 10cm(自然沉降量),再对第二阶段种植土进行改良
4、为加快施工进度及避免在回土过程中损坏管道,场区大面积回填土及挖土工作应在
