室外消火栓施工技术交底施工企业:XXXXXX 公司№:(津建安表 22)工程名称施工部位XXXXXXX 厂室外消火栓工种交底时间安装2019 年月日一、一般规定 1 本章适用于民用住宅小区和厂区内,室外给水(消防)管网、室外排水管网、消火栓和消防水泵接合器的安装工程二、施工准备(一)、—技术准备 1 施工人员已熟悉掌握图纸,熟悉相关国家或行业验收规范和标准图等
2 已有经过审批的施工组织设计,并向施工人员交底
3 技术人员向施工班组进行技术交底,使施工人员掌握操作工艺
(二)、材料要求 1 工程所使用的主要材料、成品、半成品、配件和设备必须具有中文质量合格证明文件
2 工程所使用的材料、设备的规格型号和性能检测报告应符合国家技术标准和设计要求
3 所有材料进入施工现场时应进行品种、规格、外观验收
包装应完好,表面无划痕及外力冲击破损
4 主要器具和设备必须有完整的安装使用说明书
5 管道使用的配件的压力等级、尺寸规格等应和管道配套
塑料和复合管材、管件、粘接剂、橡胶圈及其它附件等应是同一厂家的配套产品
(三)、主要机具 1 施工机具见《施工机具表》 2 测量仪器见《施工测量仪器表》(四)、作业条件 1 管道施工区域内的地面要进行清理,杂物、垃圾弃出场地
管道走向上的障碍物要清除
2 在饮用水管道附近的厕所、粪坑、污水坑和棺木等应在开工前迁至业主指定的地方
并将脏物清除干净后进行消毒处理,方可将坑填实
1 3 在施工前应摸清地下高、低压电缆、电线、煤气、热力等管道的分布情况,并作出标记
(五)施工组织及人员准备 1 施工前应建立健全的质量管理体系和工程质量检测制度

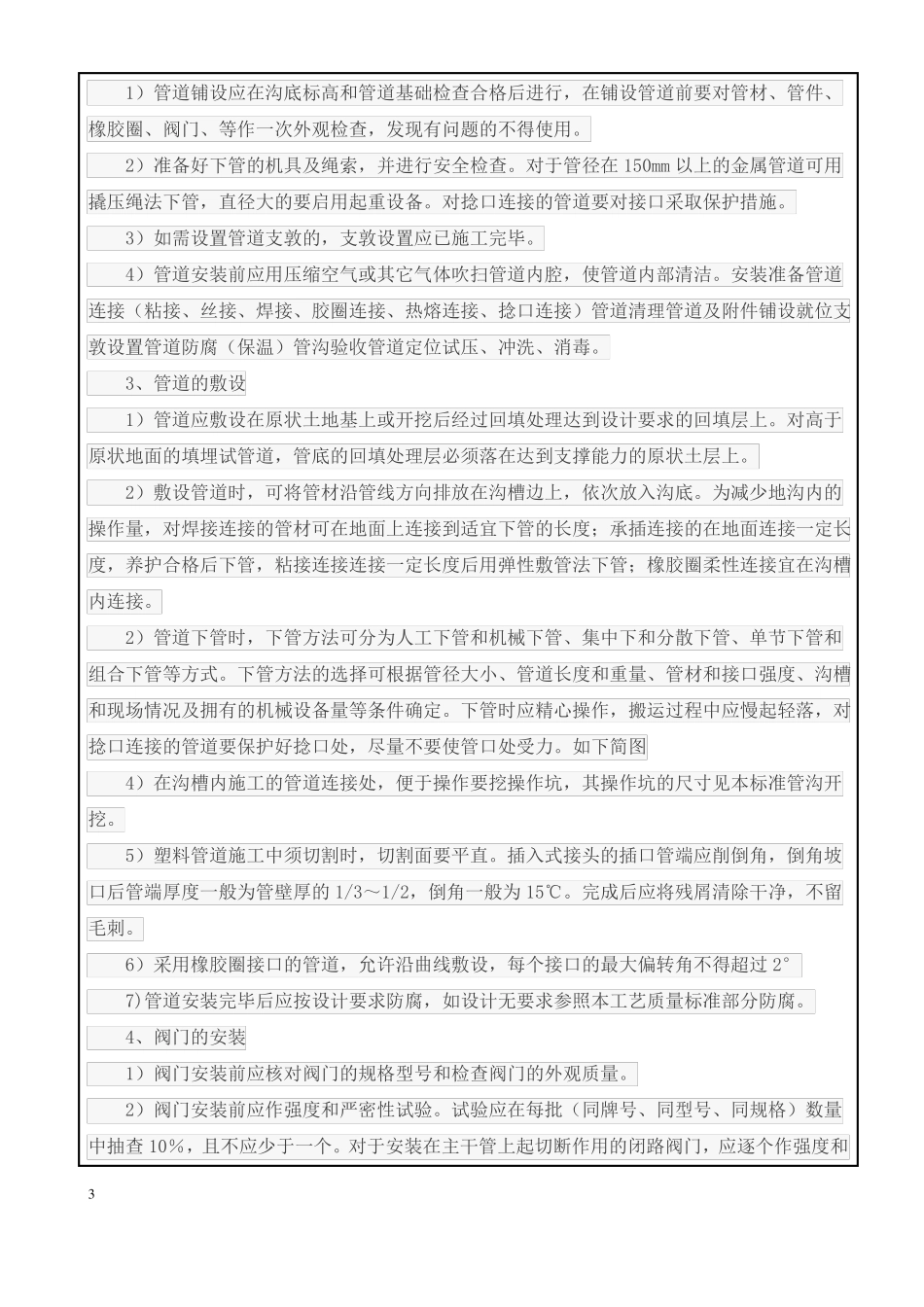

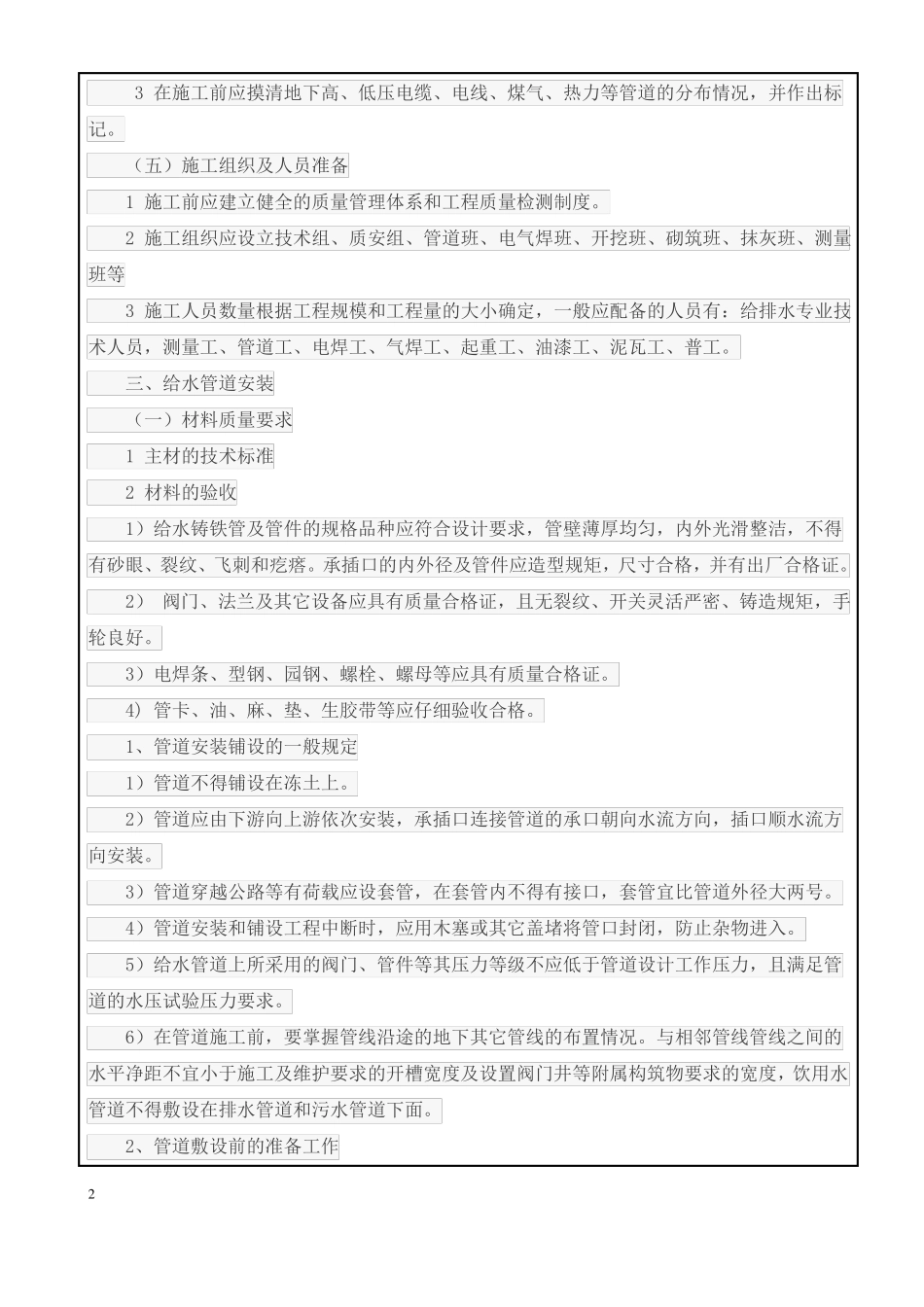

2 施工组织应设立技术组、质安组、管道班、电气焊班、开挖班、砌筑班、抹灰班、测量班等 3 施工人员数量根据工程规模和工程量的大小确定,一般应配备的人员有:给排水专业技术人员,测量工、管道工、电焊工、
