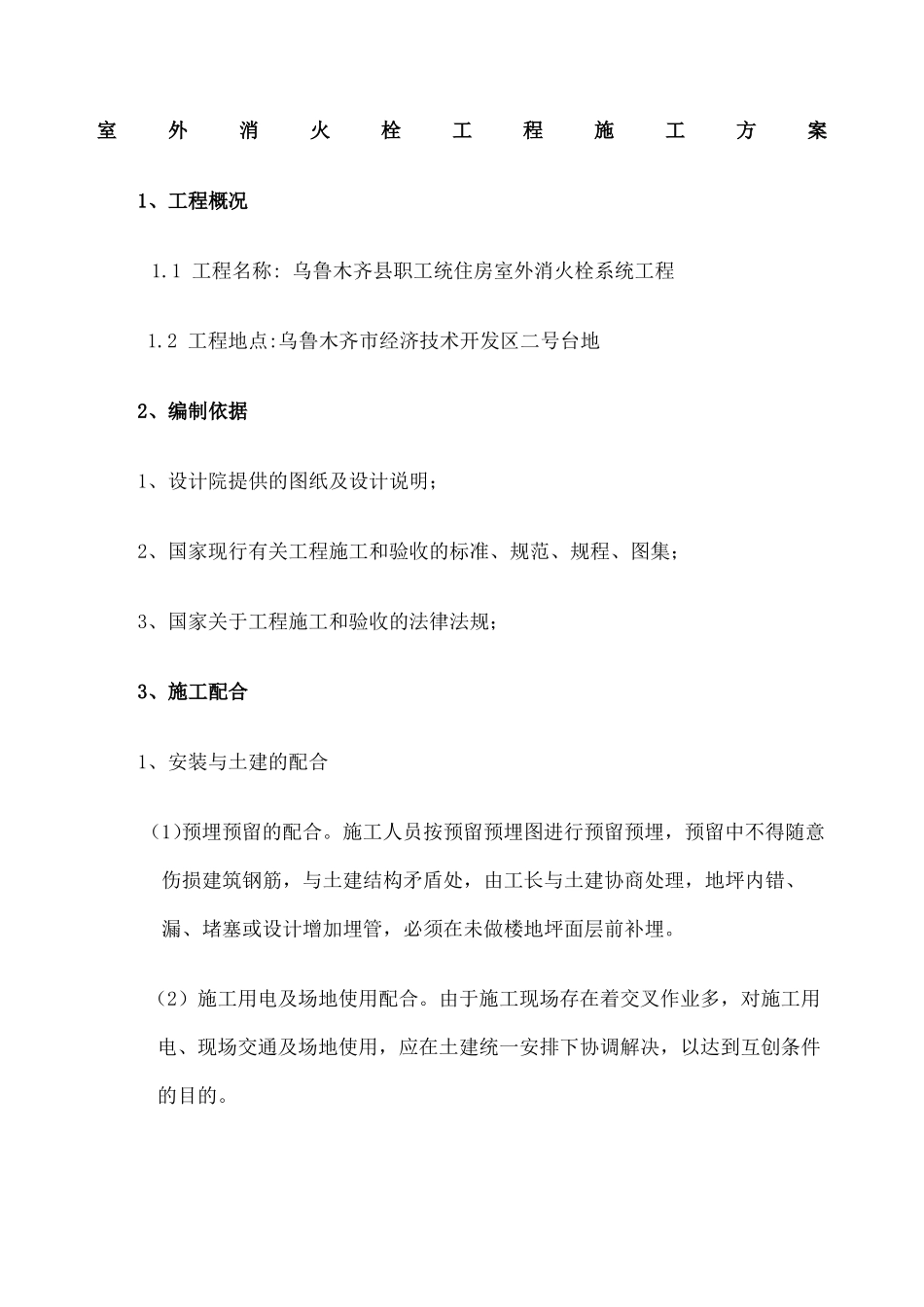

室外消火栓工程施工方案1、工程概况 1
1 工程名称: 乌鲁木齐县职工统住房室外消火栓系统工程 1
2 工程地点:乌鲁木齐市经济技术开发区二号台地2、编制依据1、设计院提供的图纸及设计说明;2、国家现行有关工程施工和验收的标准、规范、规程、图集;3、国家关于工程施工和验收的法律法规;3、施工配合1、安装与土建的配合(1)预埋预留的配合
施工人员按预留预埋图进行预留预埋,预留中不得随意伤损建筑钢筋,与土建结构矛盾处,由工长与土建协商处理,地坪内错、漏、堵塞或设计增加埋管,必须在未做楼地坪面层前补埋
(2)施工用电及场地使用配合
由于施工现场存在着交叉作业多,对施工用电、现场交通及场地使用,应在土建统一安排下协调解决,以达到互创条件的目的
(3)成品保护的配合

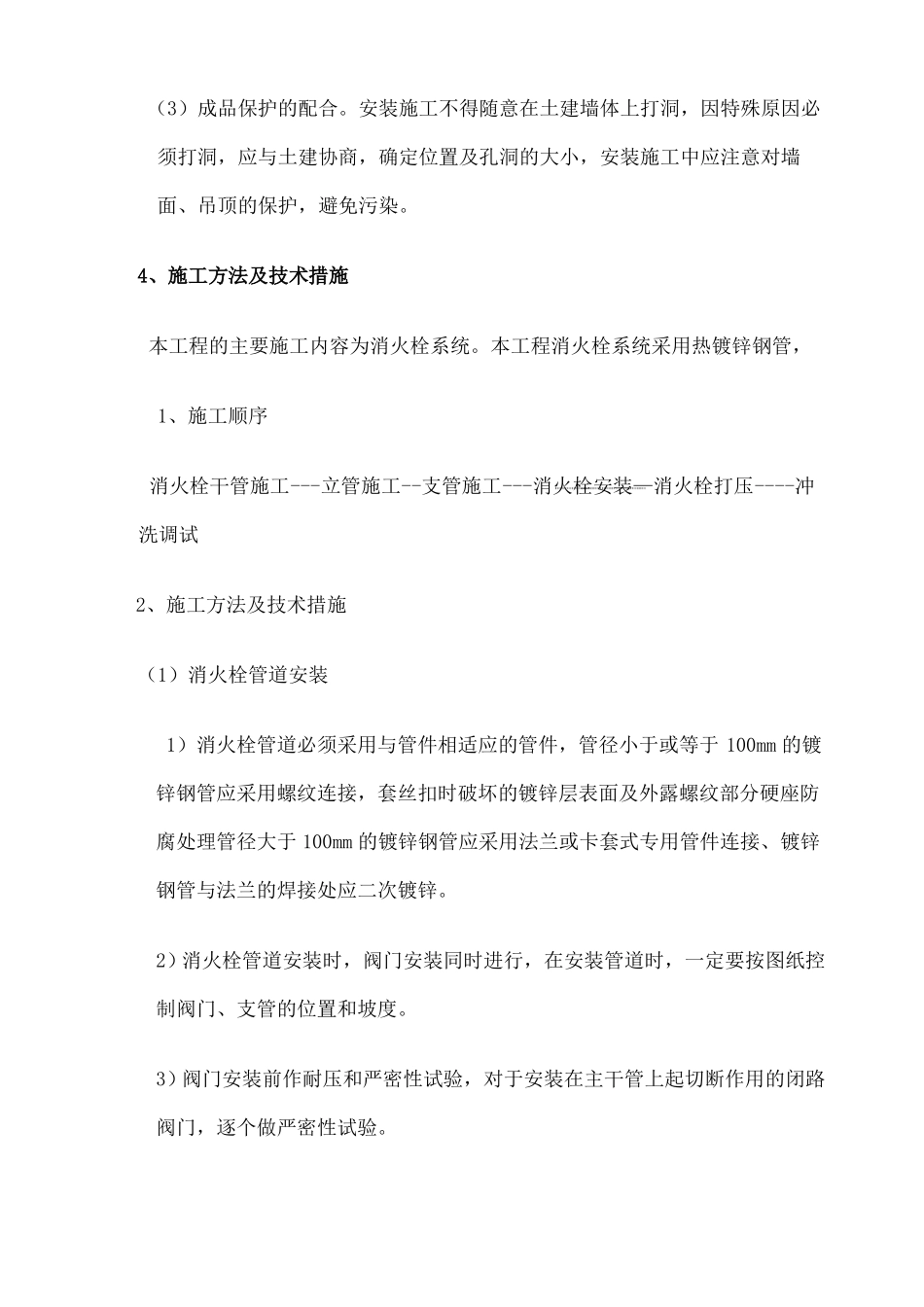

安装施工不得随意在土建墙体上打洞,因特殊原因必须打洞,应与土建协商,确定位置及孔洞的大小,安装施工中应注意对墙面、吊顶的保护,避免污染
4、施工方法及技术措施本工程的主要施工内容为消火栓系统
本工程消火栓系统采用热镀锌钢管,1、施工顺序消火栓干管施工---立管施工--支管施工---消火栓安装—消火栓打压----冲洗调试2、施工方法及技术措施(1)消火栓管道安装 1)消火栓管道必须采用与管件相适应的管件,管径小于或等于 100mm 的镀锌钢管应采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分硬座防腐处理管径大于 100mm 的镀锌钢管应采用法兰或卡套式专用管件连接、镀锌钢管与法兰的焊接处应二次镀锌
2)消火栓管道安装时,阀门安装同时进行,在安装管道时,一定要按图纸控制阀门、支管的位置和坡度
3)阀门安装前作耐压和严密性试验,对于安装在主干管上起切断作用的闭路阀门,逐个做严密性试验

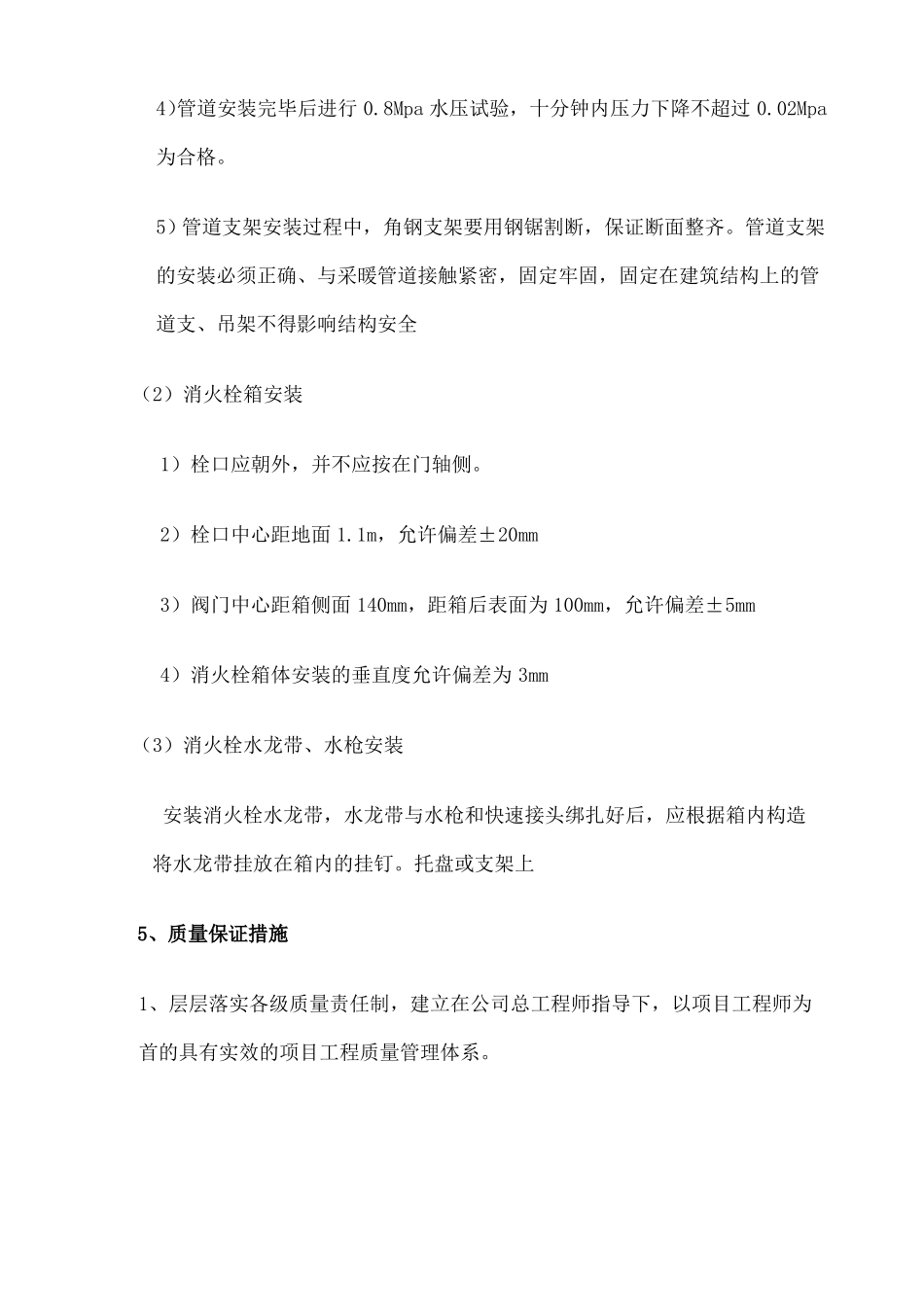

4)管道安装完毕后进行 0
8Mpa 水压试验,十分钟内压力下降不超过 0
02Mpa为合格
5)管道支架安装过程中,角钢支架要用钢锯割断,
