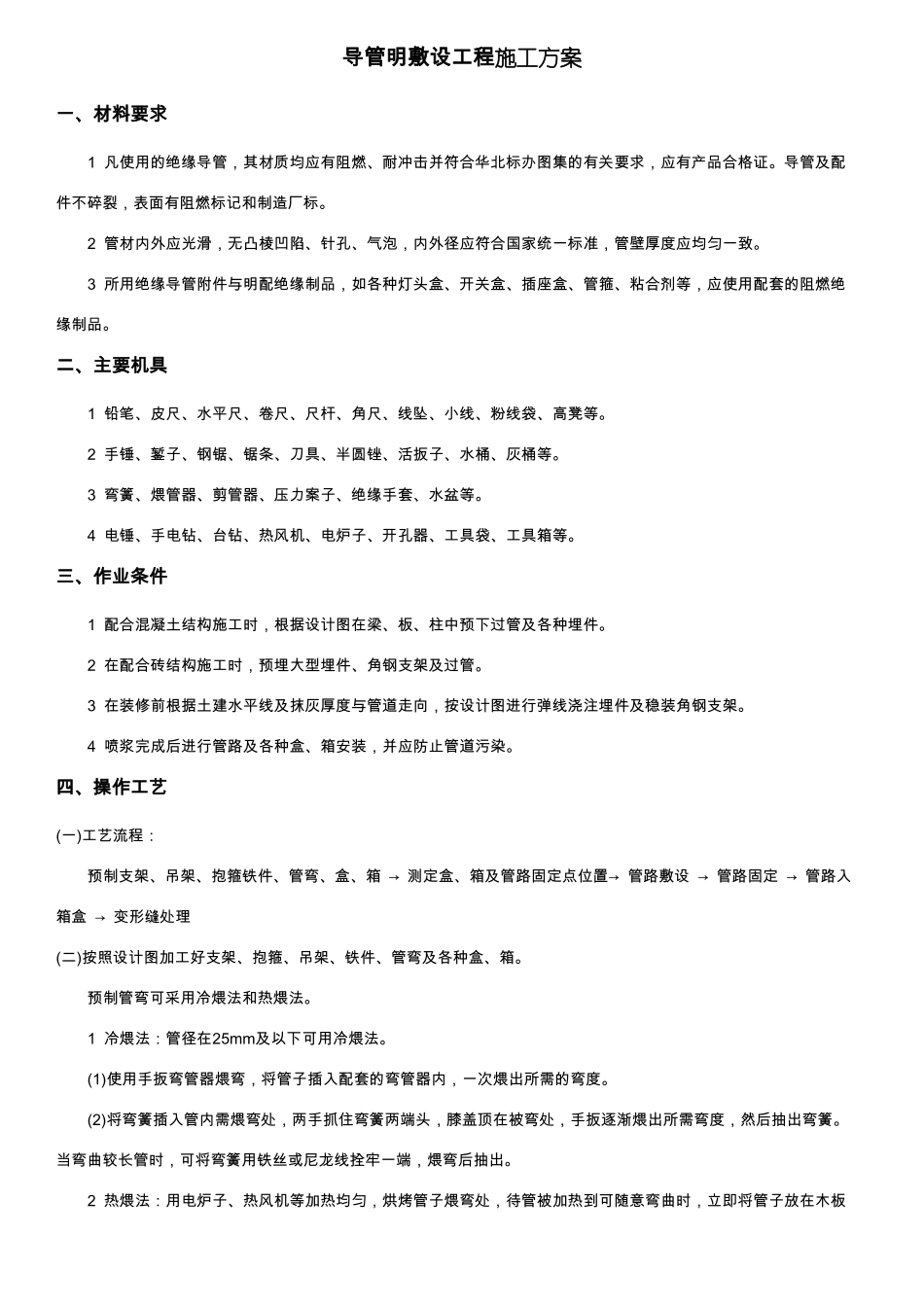

导管明敷设工程施工方案一、材料要求1 凡使用的绝缘导管,其材质均应有阻燃、耐冲击并符合华北标办图集的有关要求,应有产品合格证。导管及配件不碎裂,表面有阻燃标记和制造厂标。2 管材内外应光滑,无凸棱凹陷、针孔、气泡,内外径应符合国家统一标准,管壁厚度应均匀一致。3 所用绝缘导管附件与明配绝缘制品,如各种灯头盒、开关盒、插座盒、管箍、粘合剂等,应使用配套的阻燃绝缘制品。二、主要机具1 铅笔、皮尺、水平尺、卷尺、尺杆、角尺、线坠、小线、粉线袋、高凳等。2 手锤、錾子、钢锯、锯条、刀具、半圆锉、活扳子、水桶、灰桶等。3 弯簧、煨管器、剪管器、压力案子、绝缘手套、水盆等。4 电锤、手电钻、台钻、热风机、电炉子、开孔器、工具袋、工具箱等。三、作业条件1 配合混凝土结构施工时,根据设计图在梁、板、柱中预下过管及各种埋件。2 在配合砖结构施工时,预埋大型埋件、角钢支架及过管。3 在装修前根据土建水平线及抹灰厚度与管道走向,按设计图进行弹线浇注埋件及稳装角钢支架。4 喷浆完成后进行管路及各种盒、箱安装,并应防止管道污染。四、操作工艺(一)工艺流程:预制支架、吊架、抱箍铁件、管弯、盒、箱 → 测定盒、箱及管路固定点位置→ 管路敷设 → 管路固定 → 管路入箱盒 → 变形缝处理(二)按照设计图加工好支架、抱箍、吊架、铁件、管弯及各种盒、箱。预制管弯可采用冷煨法和热煨法。1 冷煨法:管径在25mm及以下可用冷煨法。(1)使用手扳弯管器煨弯,将管子插入配套的弯管器内,一次煨出所需的弯度。(2)将弯簧插入管内需煨弯处,两手抓住弯簧两端头,膝盖顶在被弯处,手扳逐渐煨出所需弯度,然后抽出弯簧。当弯曲较长管时,可将弯簧用铁丝或尼龙线拴牢一端,煨弯后抽出。2 热煨法:用电炉子、热风机等加热均匀,烘烤管子煨弯处,待管被加热到可随意弯曲时,立即将管子放在木板上,固定管子一头,逐步煨出所需弯度,并用湿布抹擦使弯曲部位冷却定型,不得因加热煨弯使管出现烤伤、变色、破裂等现象。(三)测定盒、箱及管路固定点位置:1 按照设计图测出盒、箱、出线口等准确位置。测量时,应使用自制尺杆,弹线定位。2 根据测定的盒、箱位置,把管路的垂直、水平线弹出,按照要求标出支架、吊架固定点具体尺寸位置。(四)管路固定方法:1 胀管法:先在墙上打孔,将胀管插入孔内,再用螺母(栓)将管卡固定。2 木砖法:用木螺丝直接将管卡固定在预埋的木砖上。3 预埋铁件焊接法:随土建施工...
