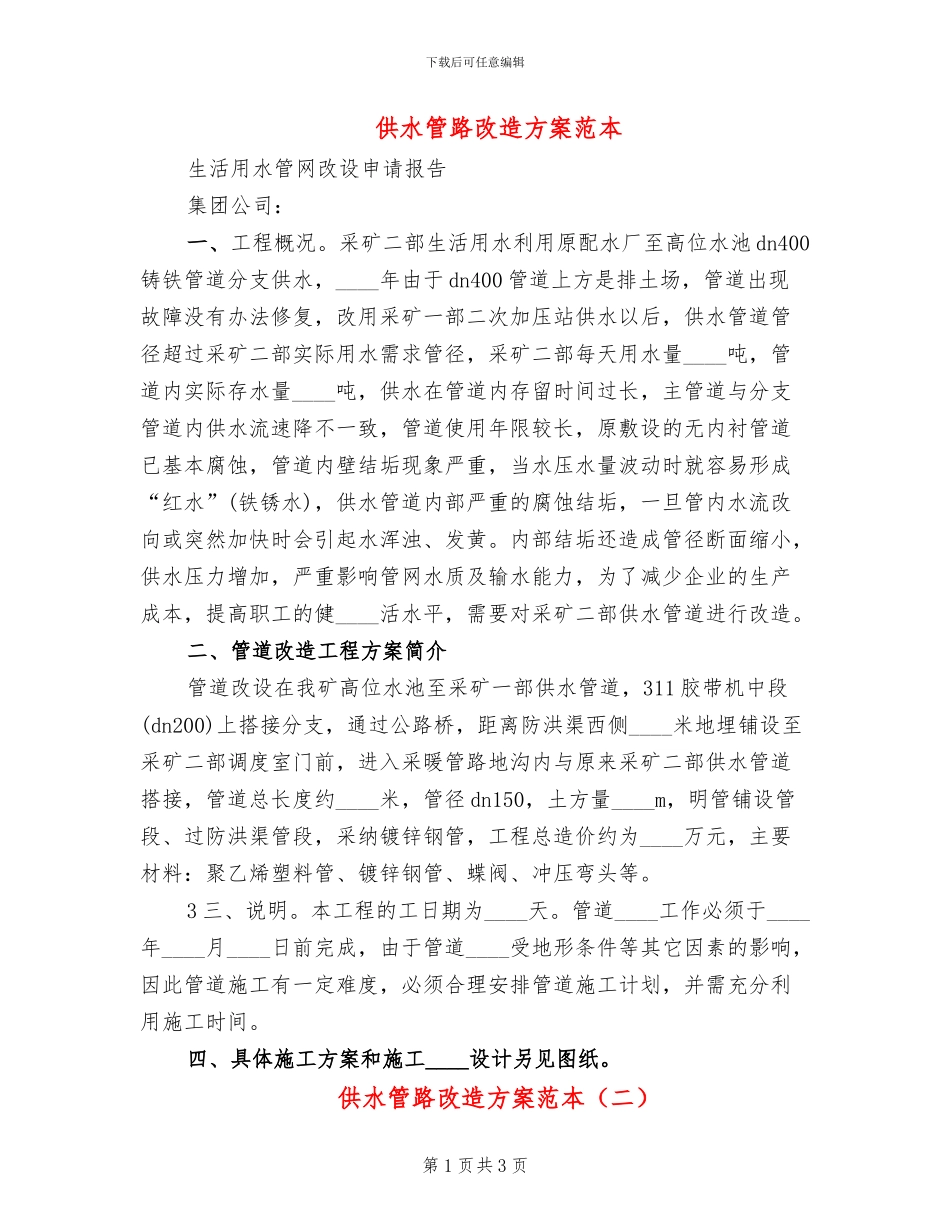

下载后可任意编辑供水管路改造方案范本生活用水管网改设申请报告集团公司:一、工程概况
采矿二部生活用水利用原配水厂至高位水池 dn400铸铁管道分支供水,____年由于 dn400 管道上方是排土场,管道出现故障没有办法修复,改用采矿一部二次加压站供水以后,供水管道管径超过采矿二部实际用水需求管径,采矿二部每天用水量____吨,管道内实际存水量____吨,供水在管道内存留时间过长,主管道与分支管道内供水流速降不一致,管道使用年限较长,原敷设的无内衬管道已基本腐蚀,管道内壁结垢现象严重,当水压水量波动时就容易形成“红水”(铁锈水),供水管道内部严重的腐蚀结垢,一旦管内水流改向或突然加快时会引起水浑浊、发黄
内部结垢还造成管径断面缩小,供水压力增加,严重影响管网水质及输水能力,为了减少企业的生产成本,提高职工的健____活水平,需要对采矿二部供水管道进行改造
二、管道改造工程方案简介管道改设在我矿高位水池至采矿一部供水管道,311 胶带机中段(dn200)上搭接分支,通过公路桥,距离防洪渠西侧____米地埋铺设至采矿二部调度室门前,进入采暖管路地沟内与原来采矿二部供水管道搭接,管道总长度约____米,管径 dn150,土方量____m,明管铺设管段、过防洪渠管段,采纳镀锌钢管,工程总造价约为____万元,主要材料:聚乙烯塑料管、镀锌钢管、蝶阀、冲压弯头等
3 三、说明
本工程的工日期为____天
管道____工作必须于____年____月____日前完成,由于管道____受地形条件等其它因素的影响,因此管道施工有一定难度,必须合理安排管道施工计划,并需充分利用施工时间
四、具体施工方案和施工____设计另见图纸

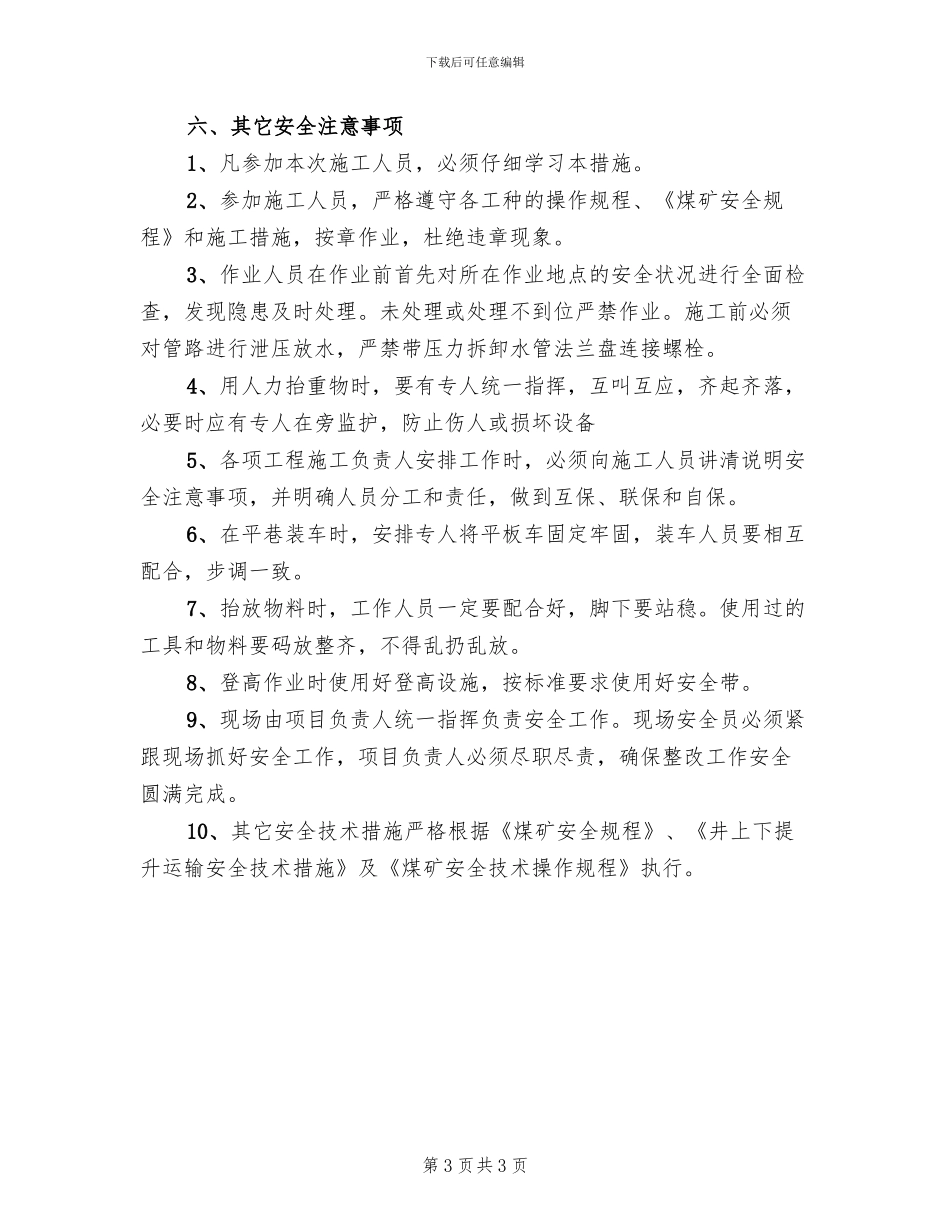

供水管路改造方案范本(二)第 1 页共 3 页下载后可任意编辑一、准备工作准备工具:检修常用工具
准备材料:____寸水管(提前加工)二、更换步骤及措施:1、东翼皮带联络
