I一导言在城市超高层建筑施工时,通常因深基坑场地狭小,基坑开挖深度较大、土质条件较较复杂的边坡存在的各种问题而增加困难程度,为了改善狭小场地深基坑施工质量,必须注意以下三方面内容
基坑施工要点汇总,快来看看吧
一、施工降水处理深基坑降水需要满足一定的治水要求
为了满足结构及止水要求,连续墙幅间接头采用十字钢性连接方式其中止水钢板厚 14mm 两块接头钢板厚 10mm
降水方案(1)成孔采用原土泥浆护壁钻孔法,定好位置后钻孔,孔深满足深度要求,并利用钻机进行清孔
钻孔及清孔完毕,将无砂水泥管吊入管井就位,并及时在管底回填中粗砂、井管和孔壁间回填小砾石作为滤层,并进行吸井至水清为止
(2)基坑开挖前在降水管井中用口径 40mm,扬程 25m,流量 15m/h 的潜水泵进行降水,每口井配一台泵
降水后地下水位位于基底以下 0
5m,降水过程中随时对降水井及观测井内水位进行观测,若地连墙外围观测井的水位下降影响周围建筑物时,应停止抽水或给观测井注水
经抽水 7d 后,其地下水位保持此标高 2d 以上,可进行土方开挖
土方开挖、支护方案土方开挖可采用分层开挖,修建运土坡道、最后抓运的方法
基坑内共设有三道钢支撑和一道钢筋混凝土支撑,按照先撑后挖和随挖随撑的原则将基坑土方分成四次开挖,土方施工和钢筋混凝土支撑交替进行作业,即挖一层土做一层支撑,支撑达到 100%强度后,再挖下一层土再做一层支撑
另外,为避免超挖,开挖到基底上 20cm 时,开始人工挖土,人工挖土至设计标高处
人工开挖的 20cm 厚土方及破桩头混凝土,随挖随清并随挖掘机的后退,挖运到场外
挖设盲沟将降水井互相连通,并在沟内填大粒径碎石

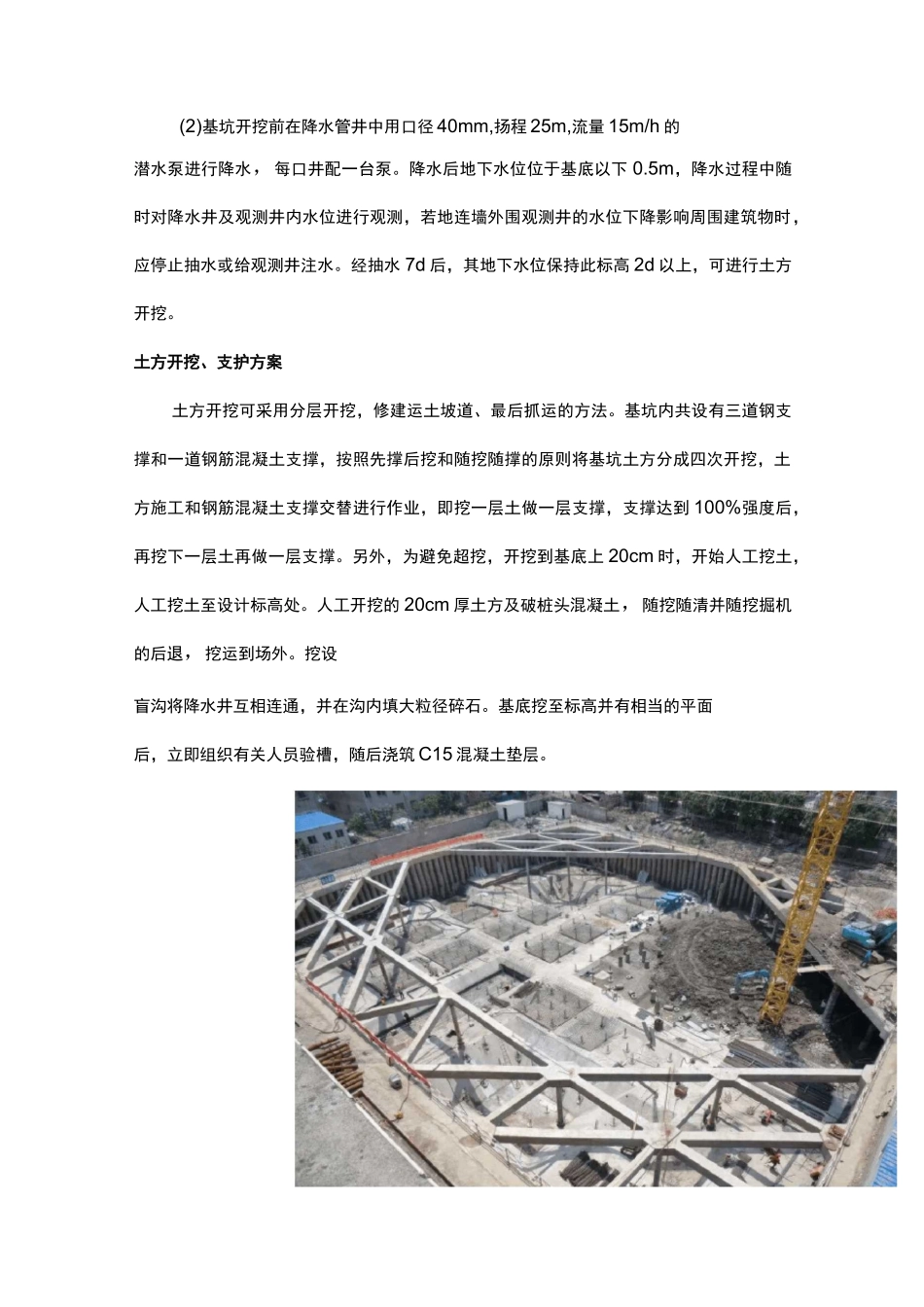

基底挖至标高并有相当的平面后,立即组织有关人员验槽,随后浇筑 C15 混凝土垫层
二、地下连续墙施工方法导墙的形式及制作导墙均采用倒 L 形结构钢筋混凝土导墙,两导墙间净空宽度为 850
