屋面广场砖粘贴及周边圆弧收边施工标准化第一部分:屋面广场砖粘贴一、 准备工作1、 屋面闭水试验完成
2、 防水层上保温层、细石混凝土基层完成,此项特别注意以下 3 条:2
1、防水层不能直接接触混凝土、砂浆,防水层上必须有隔离层,隔离层可采用 20 厚中砂、油毡等,防止受温度影响,把防水层拉裂
2、细石混凝土标号不得低于 C20,厚度不得小于40 厚
3、细石混凝土的分格缝留设,必须按广场砖的分格缝留设,分格缝原则上不能超过 6m×6m
3、细石混凝土按坡度面层搓毛,平整度应控制在 5mm以内,且把边角一次收面到位
4、屋面上的安装工程支架预埋完成
5、屋面基层清理干净二、广场砖的铺贴1、按设计花色,先排砖、铺设分格缝四周预控砖,砖缝10~12mm,分格缝 20~25mm
并挂双向控制线

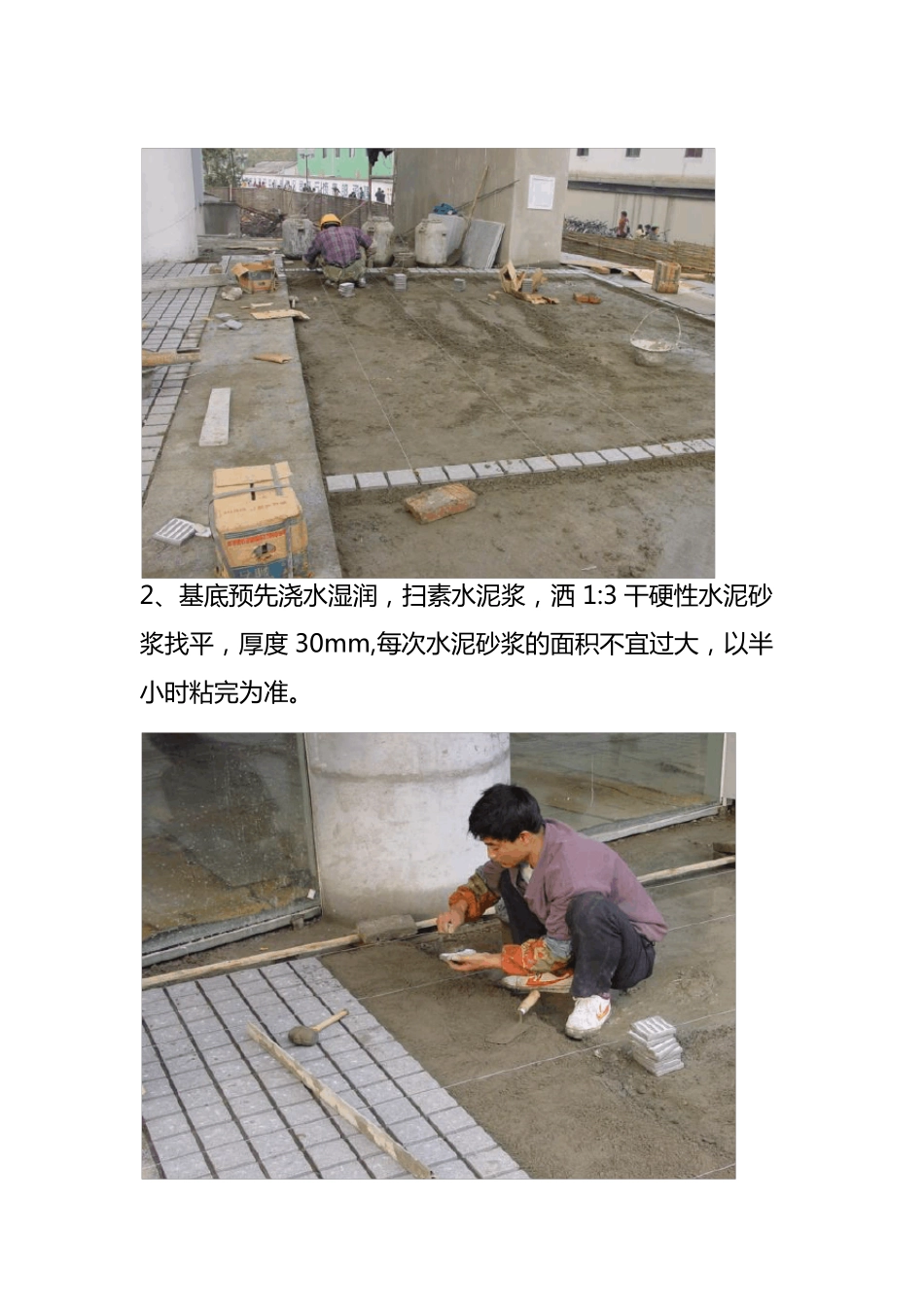

2、基底预先浇水湿润,扫素水泥浆,洒 1:3 干硬性水泥砂浆找平,厚度 30mm,每次水泥砂浆的面积不宜过大,以半小时粘完为准
3、砖上粘 1:1 水泥砂浆胶灰,用橡皮锤锤平
4、边贴边检查广场砖的平整度,缝格的平直度,要求平整度 3mm,缝格平直度 2mm,有误差及时调整
5、广场砖铺设时,应人手配一块干布,随时擦去广场砖上的水泥砂浆
铺完后,洒水养护 2d
6、勾缝:在广场砖上先洒水湿润,再用 1:1 水泥砂浆灌缝,并用专用工具勾缝、压实,要求砖缝顺直、光滑,勾缝深度2~3mm,砖边不得有余灰,砖缝不得有沙眼
勾完缝后,用布把广场砖擦干净
洒水养护不少于 7d
7、分格缝勾缝:砂宜用中砂,过筛,沥青用普通道路沥青,不低于 70 号,即可
沥青现场熬制后与炒热的砂子拌制,然后灌缝、压实
分格缝两边必须贴纸带,待勾完缝后,揭去
三、注意事项:1、铺砌面层时应注意操作人员不得在刚铺好的砖面上走动,避免造成面层变形
2、落水井口或管道井口与广场砖相接处应事先加工成圆形
