屋面檐口落水系统安装方案一、 安装前检查:1、屋面瓦铺装和檐口涂料涂刷完毕,在脚手架拆除前安装檐沟,同时根据外墙施工进度落水管
2、安装前必须检查檐口墙面,确认檐口水平,有足够的强度,檐口的水泥砂浆找平层厚度不大于 30,以保证檐沟固定后塑料膨胀钉的拉拔力
3、泛水板应在屋面做好找平层做防水 施工前施工,防水层需覆盖在泛水板在面并粘贴紧4、檐沟一定要先底边后侧边的顺序铆接
二、安装准备:1、安装工具:1
1 锯铝机、冲击钻(8mm)、手电钻1
2 拉铆枪、拉铆钉(3
3 胶枪、中性硅酮外用胶、1
4 长嘴钳子、铁皮剪刀、墨线盒三、安装条件:1、屋面瓦铺装和檐口涂料涂刷完毕,在脚手架拆除前安装檐沟;同时根据外墙施工进度安装下半部分落水管
2、待泛水板安装完毕后,在进行檐沟的安装,泛水板一定要安装在自粘防水层下面
3、檐口水泥沙浆找平层厚度不大于3cm,以保证檐沟固定后塑料膨胀螺钉的的拉拔力

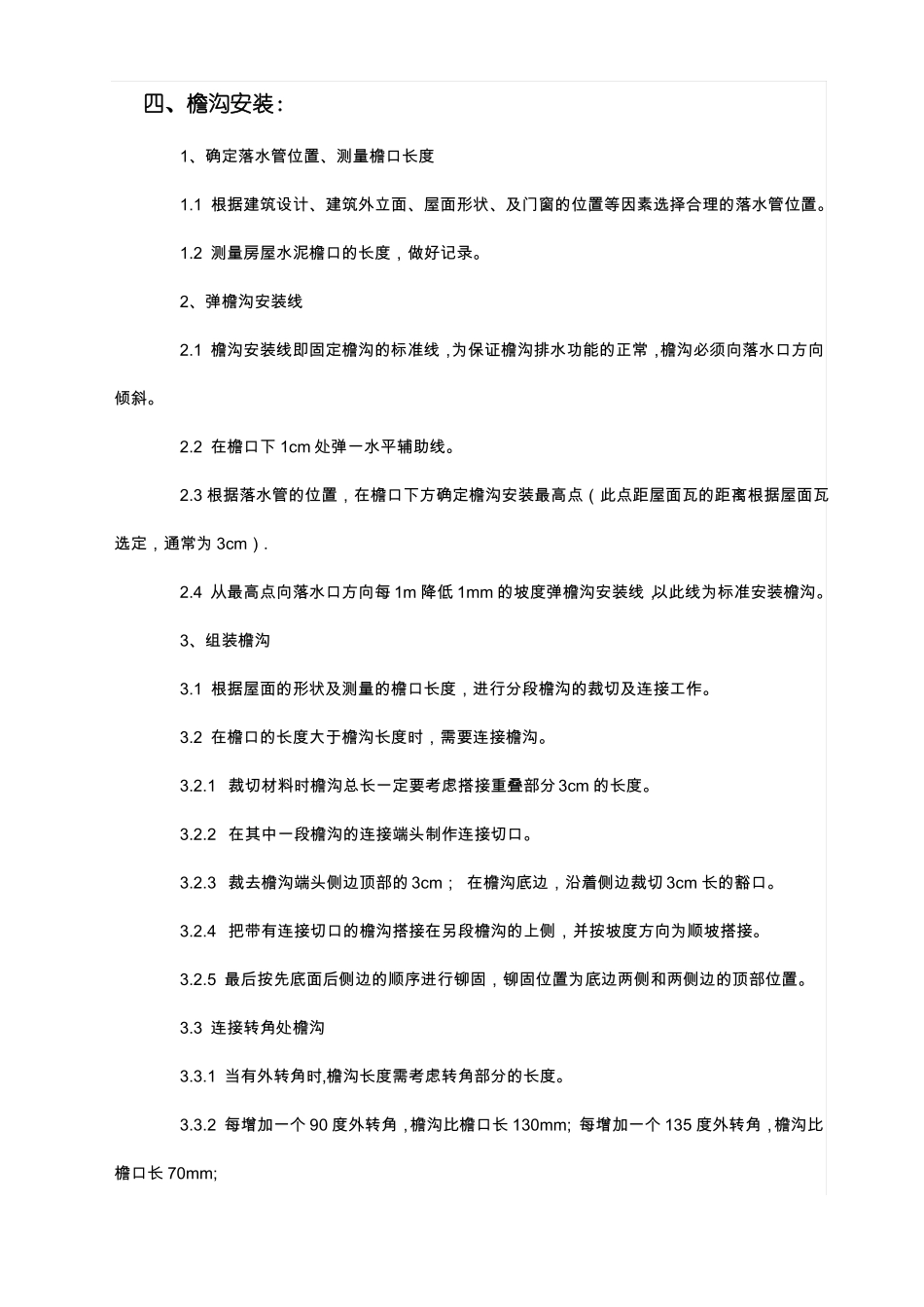

四、檐沟安装:1、确定落水管位置、测量檐口长度1
1 根据建筑设计、建筑外立面、屋面形状、及门窗的位置等因素选择合理的落水管位置
2 测量房屋水泥檐口的长度,做好记录
2、弹檐沟安装线2
1 檐沟安装线即固定檐沟的标准线,为保证檐沟排水功能的正常,檐沟必须向落水口方向倾斜
2 在檐口下 1cm 处弹一水平辅助线
3 根据落水管的位置,在檐口下方确定檐沟安装最高点(此点距屋面瓦的距离根据屋面瓦选定,通常为 3cm)
4 从最高点向落水口方向每 1m 降低 1mm 的坡度弹檐沟安装线,以此线为标准安装檐沟
3、组装檐沟3
1 根据屋面的形状及测量的檐口长度,进行分段檐沟的裁切及连接工作
2 在檐口的长度大于檐沟长度时,需要连接檐沟
1 裁切材料时檐沟总长一定要考虑搭接重叠部分3cm 的长度
2 在其中一段檐沟的连接端头制作连接切口
