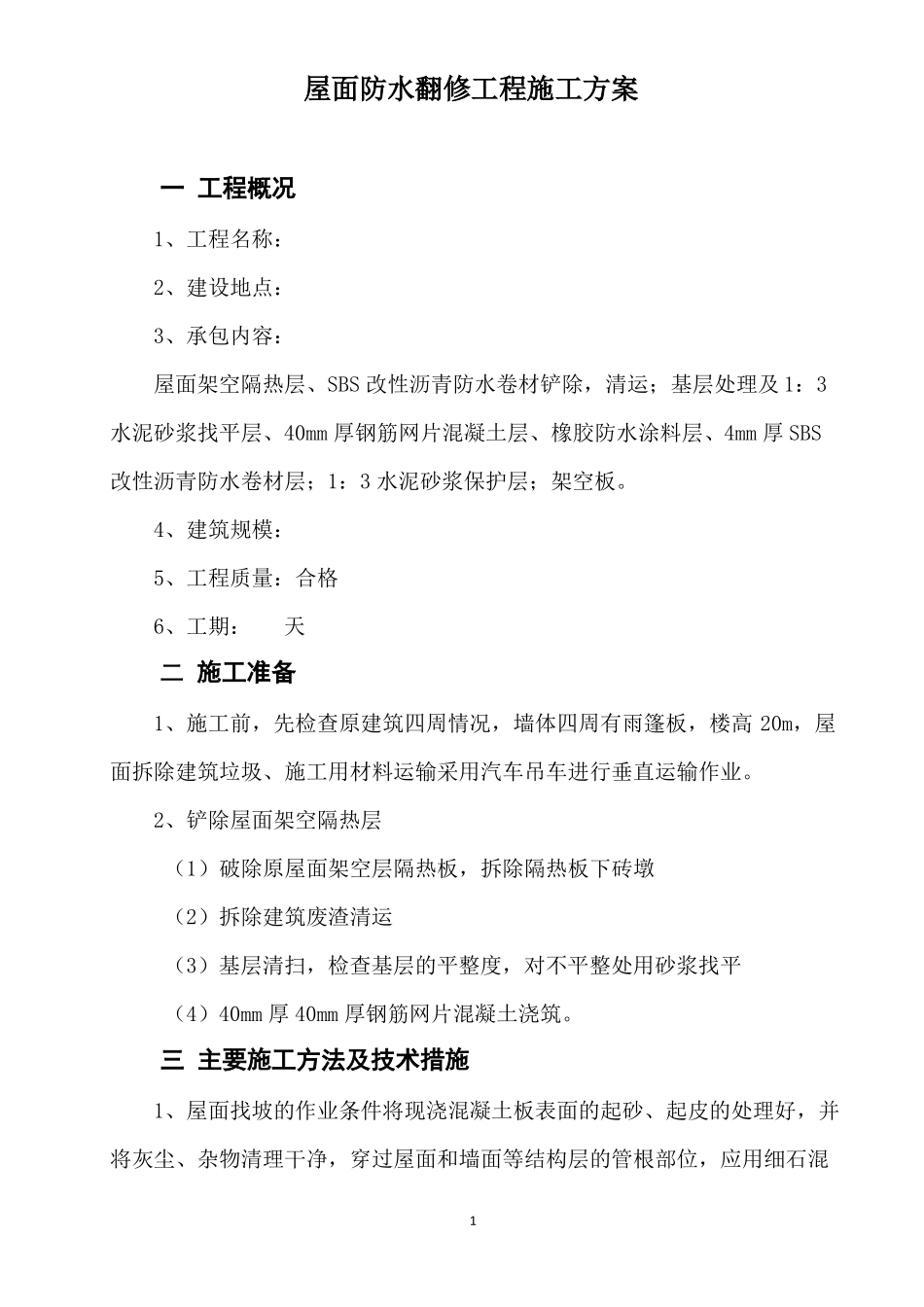

屋面防水翻修工程施工方案一 工程概况1、工程名称:2、建设地点:3、承包内容:屋面架空隔热层、SBS 改性沥青防水卷材铲除,清运;基层处理及 1:3水泥砂浆找平层、40mm 厚钢筋网片混凝土层、橡胶防水涂料层、4mm 厚 SBS改性沥青防水卷材层;1:3 水泥砂浆保护层;架空板
4、建筑规模:5、工程质量:合格6、工期:天二 施工准备 1、施工前,先检查原建筑四周情况,墙体四周有雨篷板,楼高 20m,屋面拆除建筑垃圾、施工用材料运输采用汽车吊车进行垂直运输作业
2、铲除屋面架空隔热层(1)破除原屋面架空层隔热板,拆除隔热板下砖墩(2)拆除建筑废渣清运(3)基层清扫,检查基层的平整度,对不平整处用砂浆找平(4)40mm 厚 40mm 厚钢筋网片混凝土浇筑
三 主要施工方法及技术措施 1、屋面找坡的作业条件将现浇混凝土板表面的起砂、起皮的处理好,并将灰尘、杂物清理干净,穿过屋面和墙面等结构层的管根部位,应用细石混1凝土填塞密实,将管根固定
保温材料存放防潮、防止损伤和污染措施已落实,雨天作业防水浸或雨淋措施已落实
(1)操作工艺基层清理:将原有拆除物基层表面的尘土、杂物等清理干净
弹线找坡:按坡度及流水方向,弹出屋面坡度走向,确定找坡层的范围
管根固定:穿屋面结构层的管根在保温层施工前,用细石混凝土塞堵密实
40mm 厚钢筋网片混凝土层:施工时应按规范要求留设伸缩缝及养护
(2)找平层本工程的找平层采用30mm厚1:3水泥砂浆找平层
①作业条件找平层施工前:屋面找坡层应进行隐蔽工程检查验收,并办理手续
各种穿过屋面的预埋管件根部及女几墙、伸缩缝处的根部应按图纸要求做好处理
根据设计规定的坡度、弹线、找好规矩(包括天沟、檐沟的坡度),并进行彻底清扫
②操作工艺将找坡层上面的松散杂物清扫干净
先将板底垫实找平,不易填塞的立缝、边角破损处、宜用同类找坡板块的碎末填实填平
基层与突出屋
