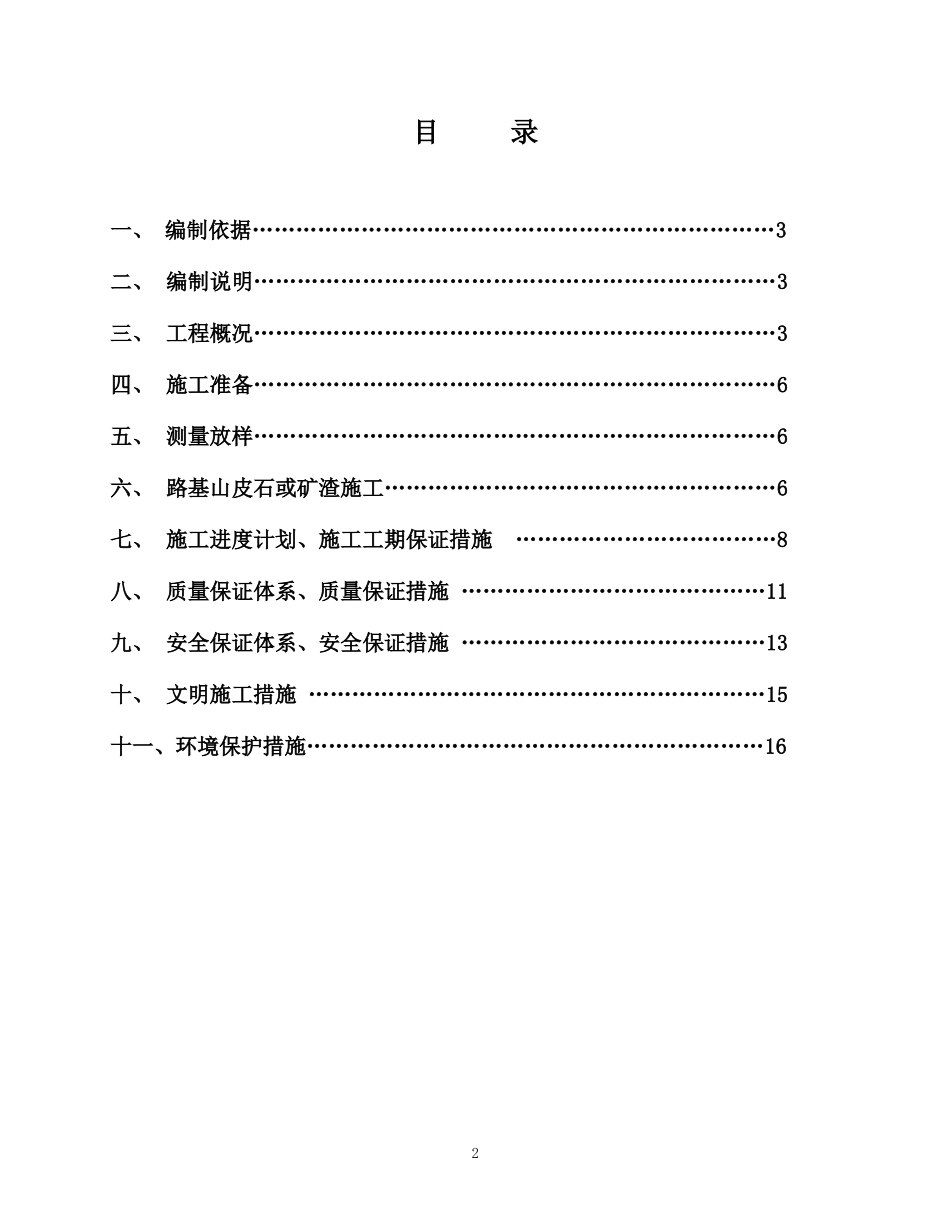

省道 103 线禹州南环至襄城南环段改建工程S103N-4 标段(K91+800—K97+100)山皮石或矿渣路基填筑施工方案河南省光大路桥工程有限公司省道 103 线禹州南环至襄城南环段改建工程S103N-4 标段项目经理部2013 年 11 月 27 日1目录一、 编制依据………………………………………………………………3二、 编制说明………………………………………………………………3三、 工程概况………………………………………………………………3四、 施工准备………………………………………………………………6五、 测量放样………………………………………………………………6六、 路基山皮石或矿渣施工………………………………………………6七、 施工进度计划、施工工期保证措施………………………………8八、 质量保证体系、质量保证措施 ……………………………………11九、 安全保证体系、安全保证措施 ……………………………………13十、 文明施工措施 ………………………………………………………15十一、环境保护措施………………………………………………………162路基山皮石施工方案一、编制依据1、省道 103 线禹州南环至襄城南环段改建工程施工招标文件;2、省道 103 线禹州南环至襄城南环段改建工程四标段施工图设计及设计补充说明;3、省道 103 线禹州南环至襄城南环段改建工程施工招标文件答疑;4、国家和部颁及河南省的有关施工、规程、设计规范和质量检验及验收标准和法规性文件及业主制定的有关规定
5、有关施工技术及规范、规程等
6、施工合同二、编制说明本施工方案是根据目前业主提供的工程招标文件、工程施工图、工程招标补疑书,以及结合目前的天气情况和总体施工进度计划安排,考虑到前一阶段阴雨连绵,造成土方湿软,无法保证工程质量;并且进入冬期施工,如果采取晾晒,将严重影响工程进度,为保
