工程特点难点与项目管理重点

工程特点难点与项目管理重点_第1页
1/7
工程特点难点与项目管理重点_第2页
2/7
工程特点难点与项目管理重点_第3页
3/7

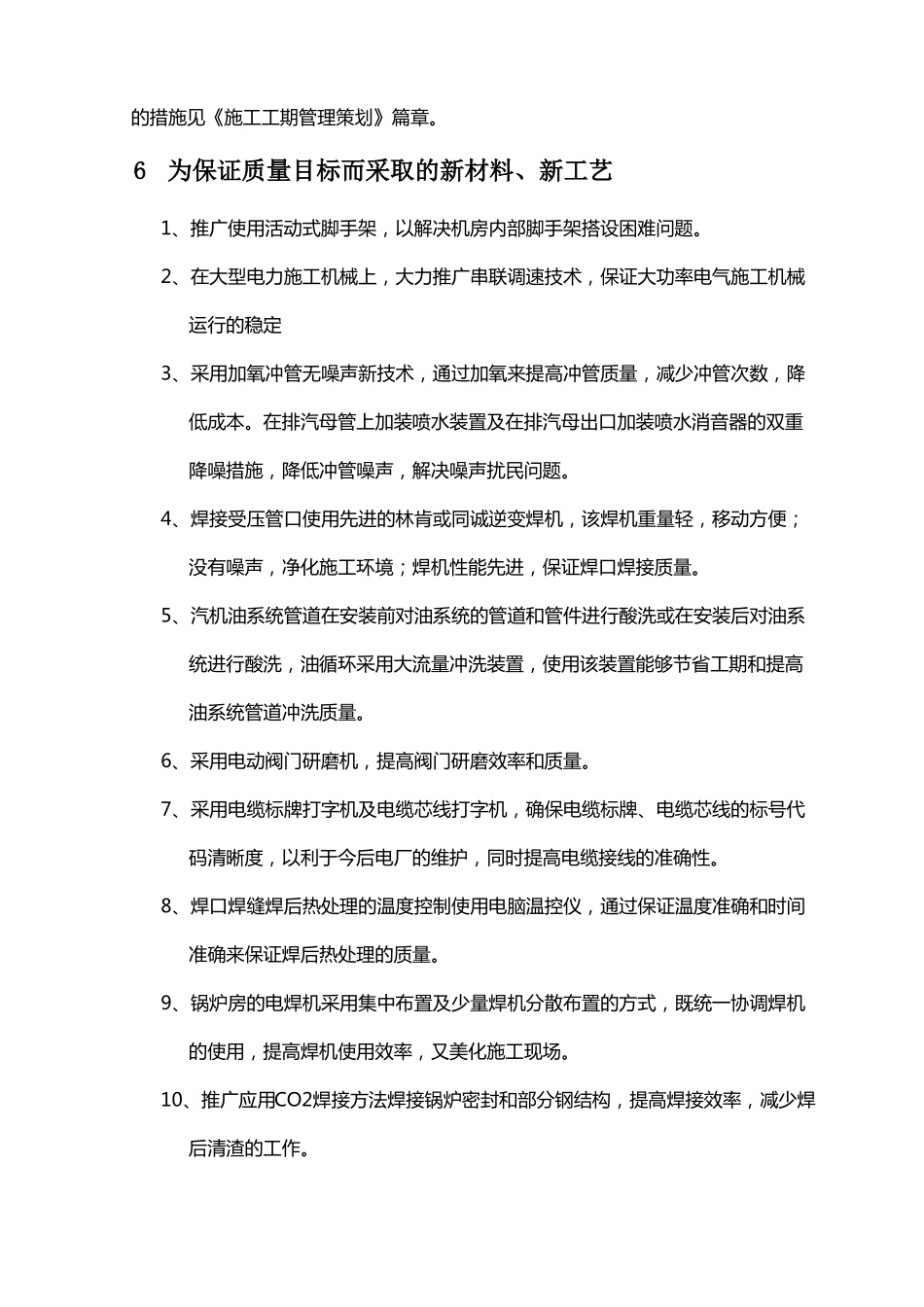

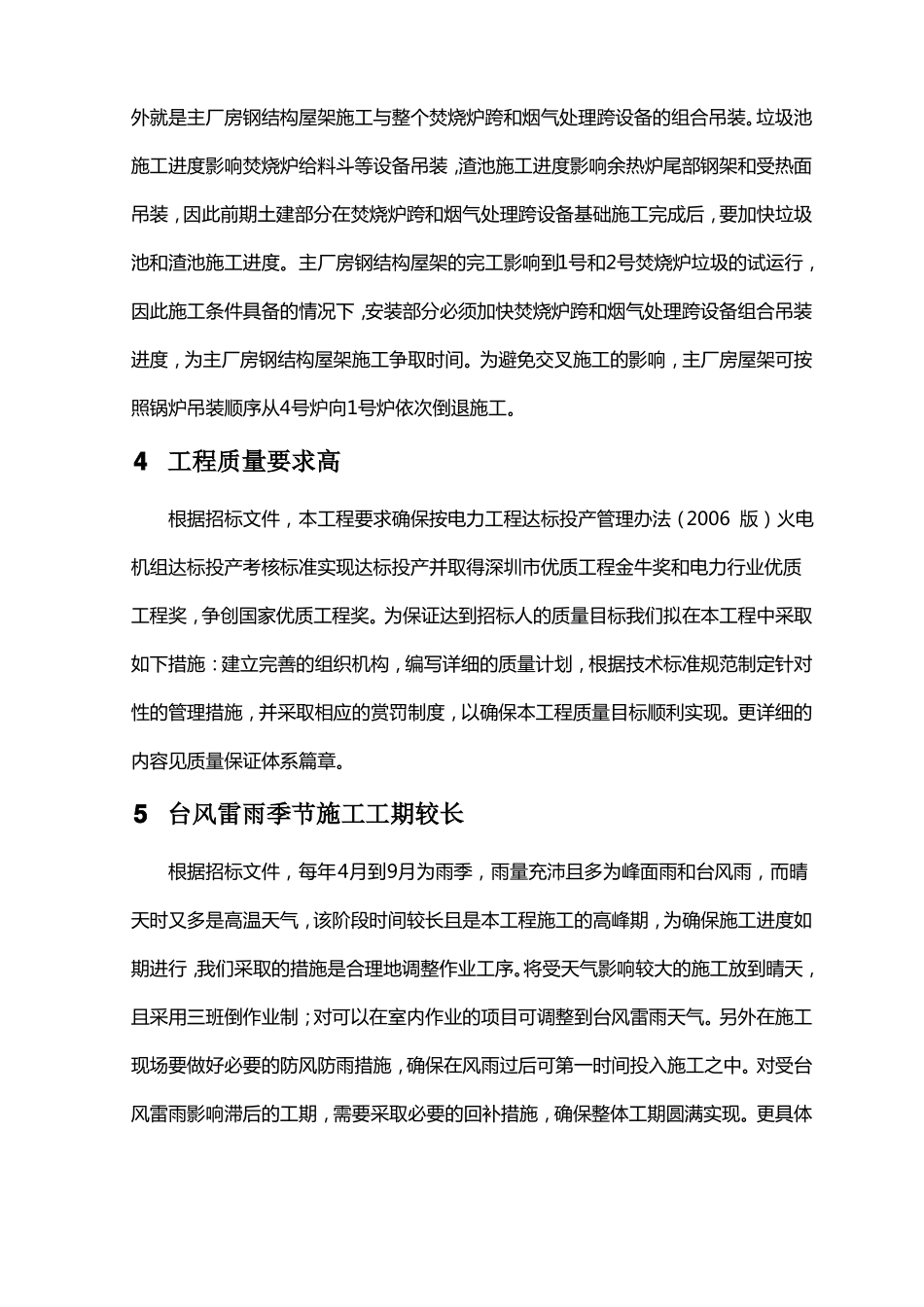

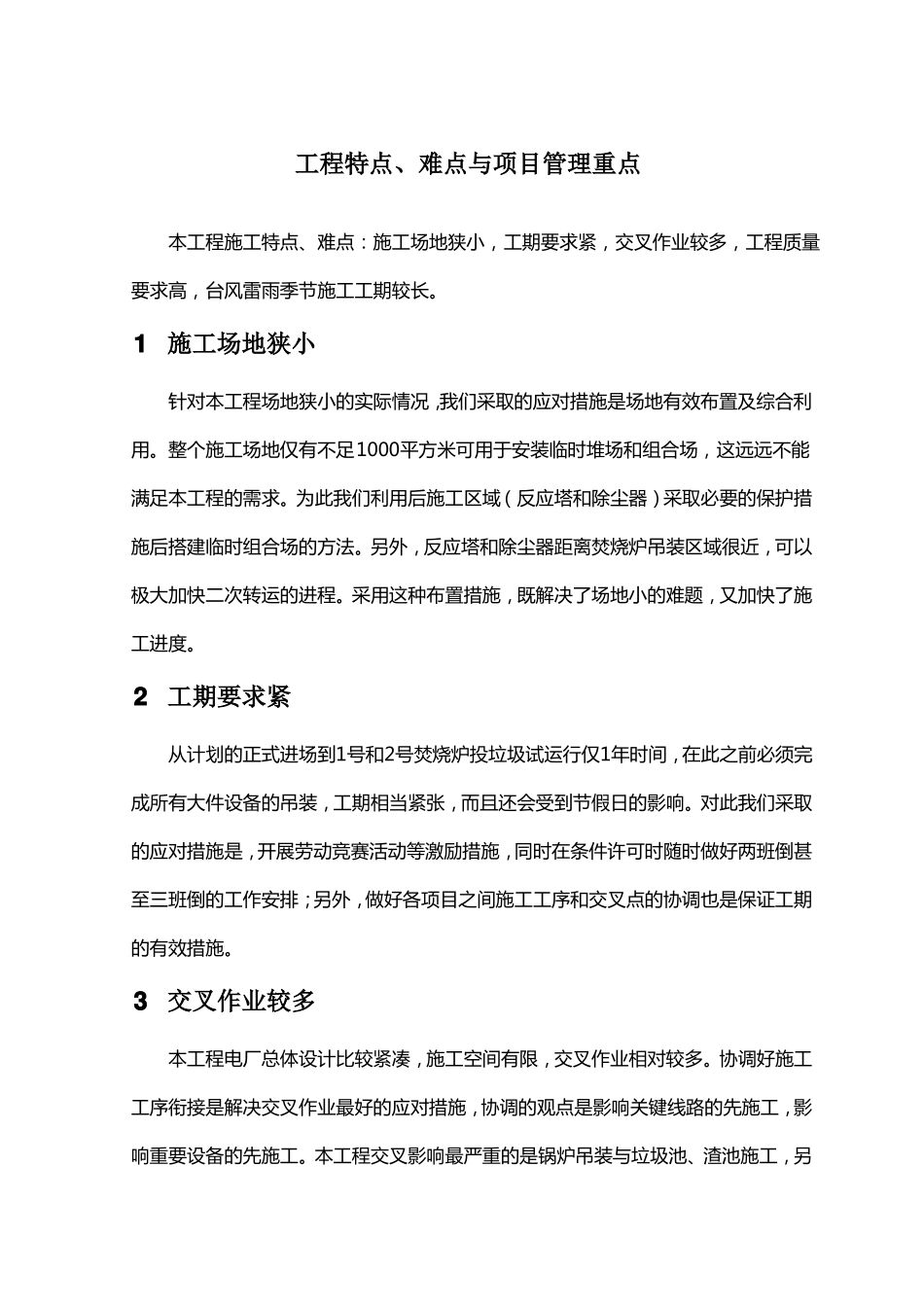

工程特点、难点与项目管理重点本工程施工特点、难点:施工场地狭小,工期要求紧,交叉作业较多,工程质量要求高,台风雷雨季节施工工期较长。1 施工场地狭小针对本工程场地狭小的实际情况,我们采取的应对措施是场地有效布置及综合利用。整个施工场地仅有不足1000平方米可用于安装临时堆场和组合场,这远远不能满足本工程的需求。为此我们利用后施工区域(反应塔和除尘器)采取必要的保护措施后搭建临时组合场的方法。另外,反应塔和除尘器距离焚烧炉吊装区域很近,可以极大加快二次转运的进程。采用这种布置措施,既解决了场地小的难题,又加快了施工进度。2 工期要求紧从计划的正式进场到1号和2号焚烧炉投垃圾试运行仅1年时间,在此之前必须完成所有大件设备的吊装,工期相当紧张,而且还会受到节假日的影响。对此我们采取的应对措施是,开展劳动竞赛活动等激励措施,同时在条件许可时随时做好两班倒甚至三班倒的工作安排;另外,做好各项目之间施工工序和交叉点的协调也是保证工期的有效措施。3 交叉作业较多本工程电厂总体设计比较紧凑,施工空间有限,交叉作业相对较多。协调好施工工序衔接是解决交叉作业最好的应对措施,协调的观点是影响关键线路的先施工,影响重要设备的先施工。本工程交叉影响最严重的是锅炉吊装与垃圾池、渣池施工,另外就是主厂房钢结构屋架施工与整个焚烧炉跨和烟气处理跨设备的组合吊装。垃圾池施工进度影响焚烧炉给料斗等设备吊装,渣池施工进度影响余热炉尾部钢架和受热面吊装,因此前期土建部分在焚烧炉跨和烟气处理跨设备基础施工完成后,要加快垃圾池和渣池施工进度。主厂房钢结构屋架的完工影响到1号和2号焚烧炉垃圾的试运行,因此施工条件具备的情况下,安装部分必须加快焚烧炉跨和烟气处理跨设备组合吊装进度,为主厂房钢结构屋架施工争取时间。为避免交叉施工的影响,主厂房屋架可按照锅炉吊装顺序从4号炉向1号炉依次倒退施工。4 工程质量要求高根据招标文件,本工程要求确保按电力工程达标投产管理办法(2006 版)火电机组达标投产考核标准实现达标投产并取得深圳市优质工程金牛奖和电力行业优质工程奖,争创国家优质工程奖。为保证达到招标人的质量目标我们拟在本工程中采取如下措施:建立完善的组织机构,编写详细的质量计划,根据技术标准规范制定针对性的管理措施,并采取相应的赏罚制度,以确保本工程质量目标顺利实现。更详细的内容见质量保证体系篇章。5 台风雷雨季节施工工期较长根据招标文...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程特点难点与项目管理重点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
