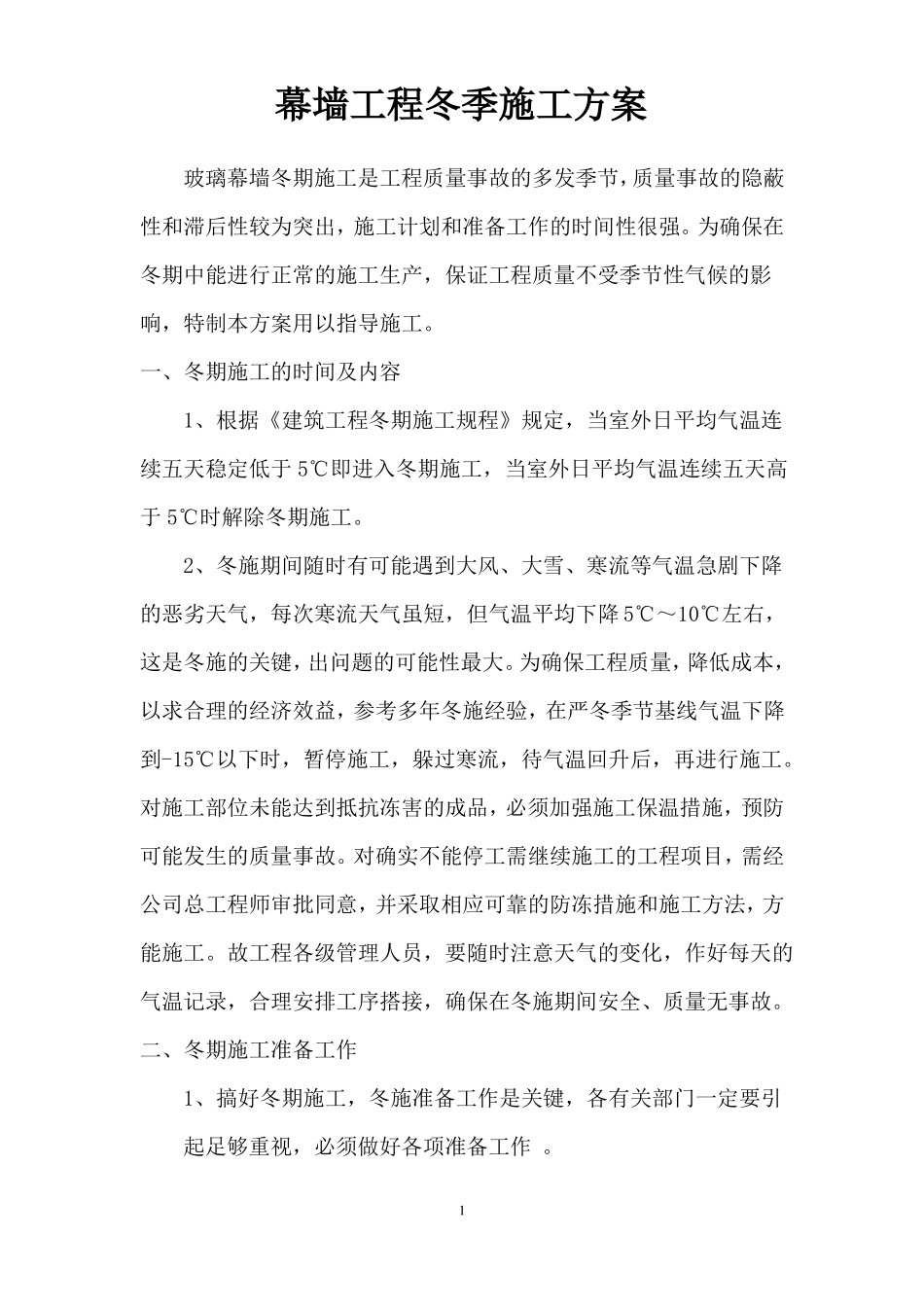

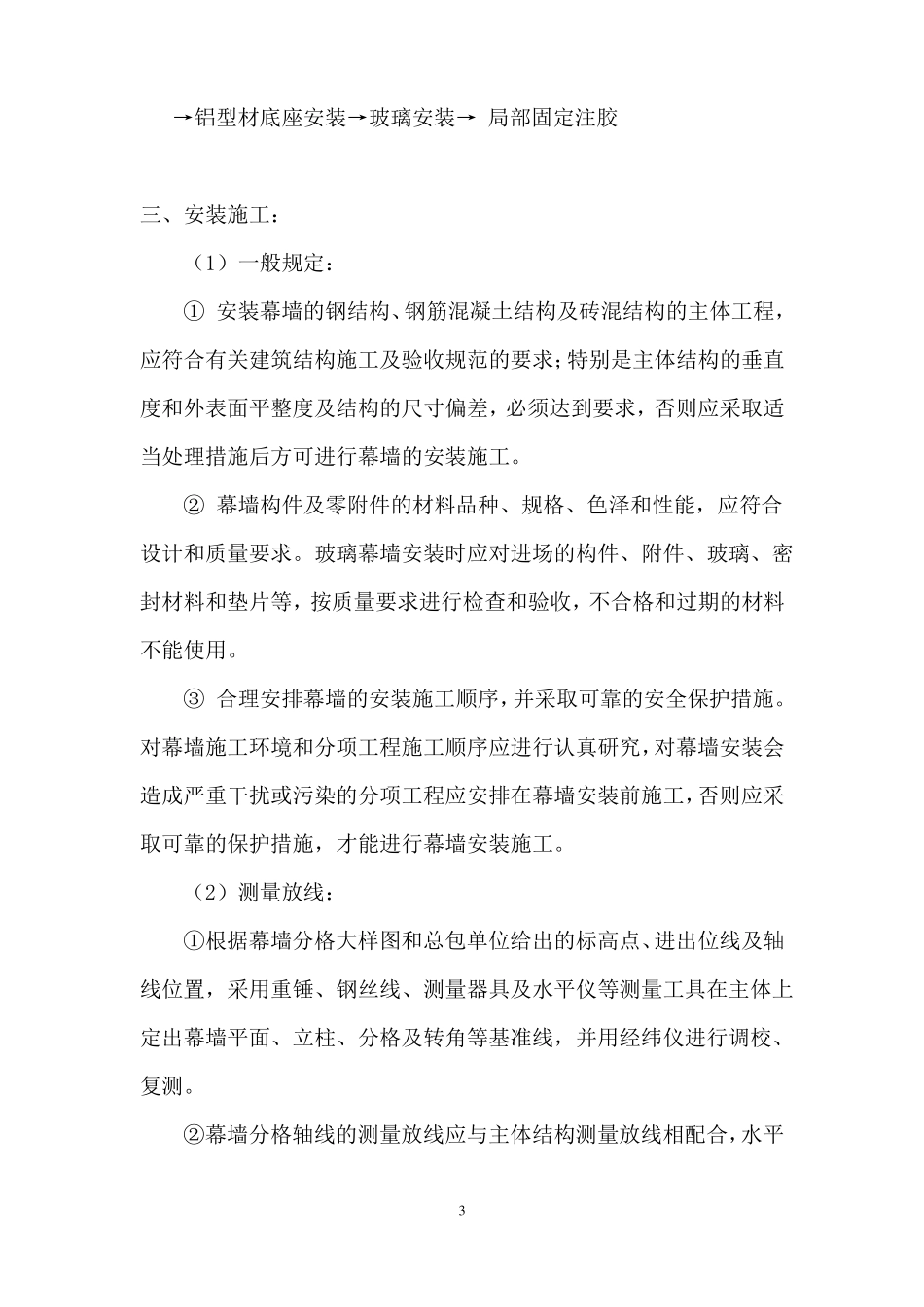

幕墙工程冬季施工方案玻璃幕墙冬期施工是工程质量事故的多发季节,质量事故的隐蔽性和滞后性较为突出,施工计划和准备工作的时间性很强。为确保在冬期中能进行正常的施工生产,保证工程质量不受季节性气候的影响,特制本方案用以指导施工。一、冬期施工的时间及内容1、根据《建筑工程冬期施工规程》规定,当室外日平均气温连续五天稳定低于 5℃即进入冬期施工,当室外日平均气温连续五天高于 5℃时解除冬期施工。2、冬施期间随时有可能遇到大风、大雪、寒流等气温急剧下降的恶劣天气,每次寒流天气虽短,但气温平均下降 5℃~10℃左右,这是冬施的关键,出问题的可能性最大。为确保工程质量,降低成本,以求合理的经济效益,参考多年冬施经验,在严冬季节基线气温下降到-15℃以下时,暂停施工,躲过寒流,待气温回升后,再进行施工。对施工部位未能达到抵抗冻害的成品,必须加强施工保温措施,预防可能发生的质量事故。对确实不能停工需继续施工的工程项目,需经公司总工程师审批同意,并采取相应可靠的防冻措施和施工方法,方能施工。故工程各级管理人员,要随时注意天气的变化,作好每天的气温记录,合理安排工序搭接,确保在冬施期间安全、质量无事故。二、冬期施工准备工作1、搞好冬期施工,冬施准备工作是关键,各有关部门一定要引起足够重视,必须做好各项准备工作 。1(1)由技术部编制冬期施工方案。方案确定后,要组织有关人员学习,并向队组进行交底。(2)进入冬期施工前,对测温保温等专业人员组织培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。(3)幕墙为垂直高空作业应合理安排施工工序,避免与本工种、其他工种交差作业,防止上下同时施工。2、材料准备(1)冬施用的测温记录表格、温度计,要及早做好准备。(2)根据工程进度、实物工程量要求,组织保温材料、塑料布、阻燃被、有关机具进场。3、现场准备(1)做好冬期现场办公室、职工宿舍的取暖工作,施工前必须对施工人员配备合格的冬季安全帽、棉服、防滑鞋。(2)用给水管道、消防给水管保温管壳(3cm 厚)外捆彩条布保温 。明管采用胶皮管,随用随收,防止入冬后水管阀门冻坏,影响生产、生活用水。(3)冬施用电量加大,要重新复核变压器容量,接通电源。4、作业条件(1)主体结构已完工。(2)预先进行完测量放线。5、施工工序:测量放线→连接件安装→立柱安装→横梁安装→表面氟碳喷涂2→铝型材底座安装→玻璃安装→ 局部固定注胶三、安...
