幕墙工程脚手架施工方案幕墙工程脚手架施工方案提要:卡扣:采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定;旧卡扣使用前进行检查幕墙工程脚手架施工方案我司在外装修施工阶段准备采用落地的扣件式双排钢管脚手架(局部三排或四排),外立杆内侧满挂绿色密目安全网,每次同时沿架高满铺四层木脚手板,并两层同时作业
1、脚手架技术参数的选择(1)立杆纵距 Lb=、立杆横距 La=、立杆步距 h=,小横杆间距
(2)、连墙件采用架子管同框架柱、柱间顶板预埋拉环固定,竖向间距,水平间距为
(3)、内立杆距外墙面550mm,小横杆靠墙一端外伸长度 350mm
(4)、剪刀撑:在双排脚手架外侧立面整个长度和高度范围连续设置,剪刀撑斜杆与地面倾角 50°;剪刀撑纵向间距 5 跨

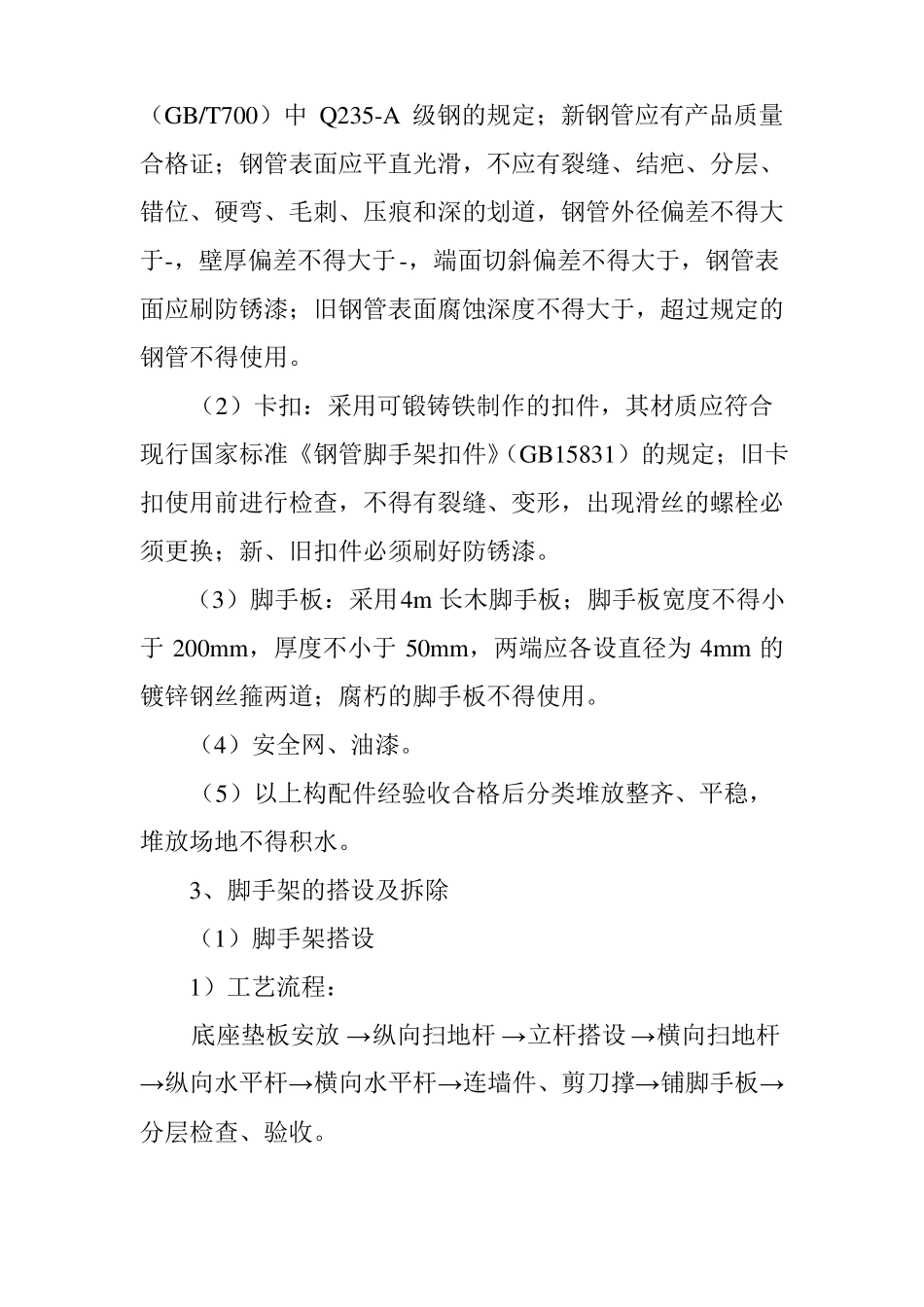

2、施工准备(1)φ48×钢管:应符合现行国家标准《碳素结构钢》(GB/T700)中 Q235-A 级钢的规定;新钢管应有产品质量合格证;钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管外径偏差不得大于-,壁厚偏差不得大于-,端面切斜偏差不得大于,钢管表面应刷防锈漆;旧钢管表面腐蚀深度不得大于,超过规定的钢管不得使用
(2)卡扣:采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定;旧卡扣使用前进行检查,不得有裂缝、变形,出现滑丝的螺栓必须更换;新、旧扣件必须刷好防锈漆
(3)脚手板:采用4m 长木脚手板;脚手板宽度不得小于 200mm,厚度不小于 50mm,两端应各设直径为 4mm 的镀锌钢丝箍两道;腐朽的脚手板不得使用
(4)安全网、油漆
(5)以上构配件经验收合格后分类堆放整齐、平稳,堆放场地不得积水
3、脚手架的搭设及拆除(1)脚手架搭设1)工艺流程:底座垫板安放 →纵向扫地杆 →立杆搭设 →横向扫地杆→纵
