干挂石材幕墙施工工艺标准1
适用范围本标准适用于建筑高度不大于 100m,抗震设防烈度不大于 8 度,钢筋混凝土结构的石材幕墙工程的施工
1材料准备2
1根据设计要求和干挂方法,准备好各种石材、铁件及有关配件、专用胶等
2材料的品种、规格、性能和等级,应符合设计要求及国家现行产品标准和工程技术规范的规定
3石材应根据设计图案要求,事先挑选好,并统一编号,以便干挂时对号入座
2机具准备切割机、研磨机具、钻孔机具、升降机具及常用手工工具等
3作业条件及人员准备2
1根据设计意图及结构尺寸,完善分格设计、节点设计,并做出翻样图
2进行挂件设计,并做成样品进行承载破坏性试验及疲劳破坏性试验
3测量放线:在结构各转角外吊垂线,用来确定石材的外轮廓尺寸,对结构突出较大的做局部剔凿处理,以轴线及标高线为基线,弹出板材竖向分格控制线,再以各层标高线为基线放出板材横向分格控制线
4根据翻样图及挂件形式,确定预埋铁件位置
5做好施工现场布置,接通施工用水、电
6为施工现场配备合适的施工管理人员和安装作业人员
操作工艺因石材幕墙有大量的工作是在加工车间内完成的,故本工艺标准分工艺流程、加工工艺、安装工艺三个方面来加以说明

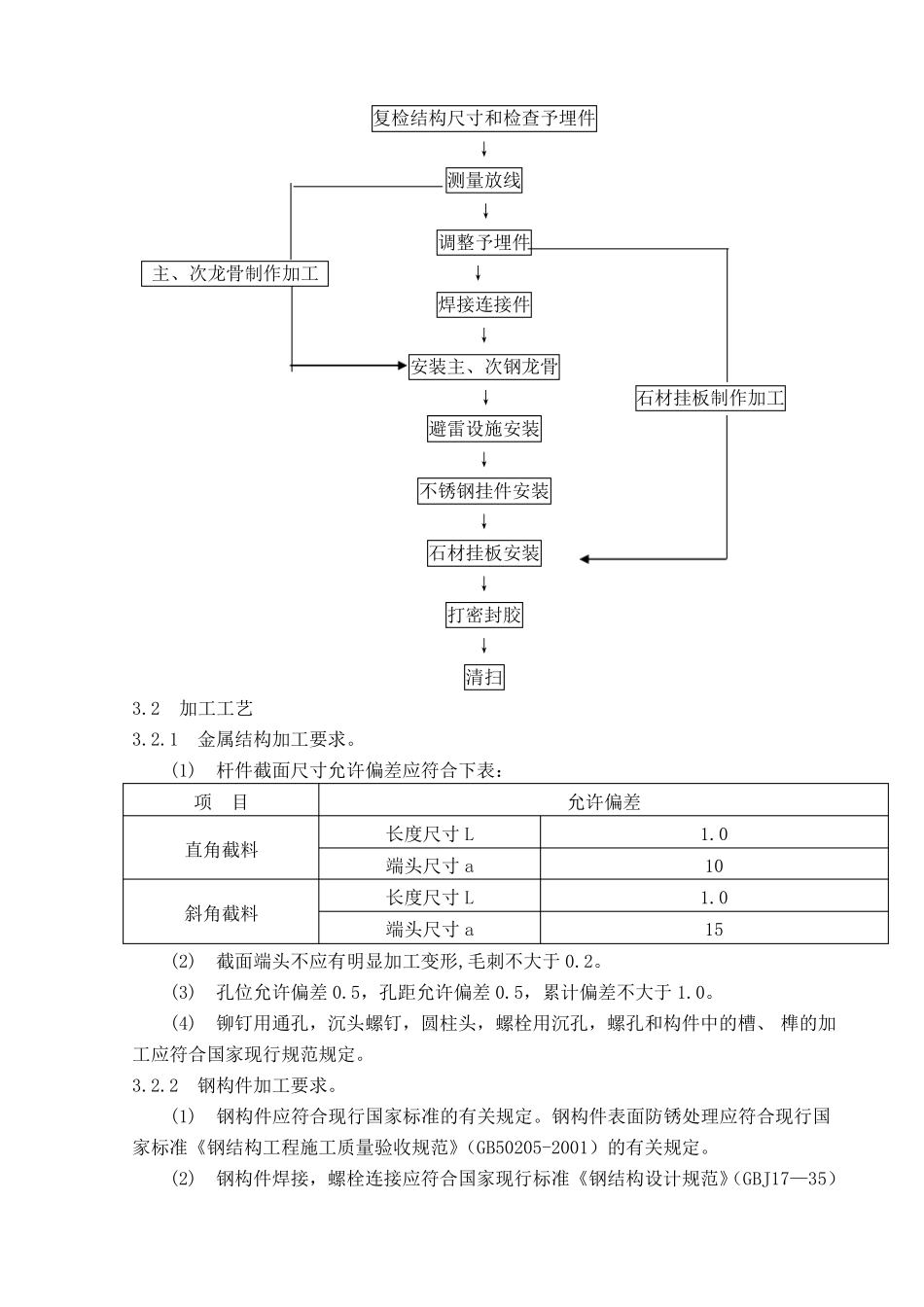

1工艺流程复检结构尺寸和检查予埋件↓测量放线↓调整予埋件主、次龙骨制作加工↓焊接连接件↓安装主、次钢龙骨↓石材挂板制作加工避雷设施安装↓不锈钢挂件安装↓石材挂板安装↓打密封胶↓清扫3
2加工工艺3
1金属结构加工要求
(1)杆件截面尺寸允许偏差应符合下表:项目直角截料斜角截料长度尺寸 L端头尺寸 a长度尺寸 L端头尺寸 a允许偏差1
015(2)截面端头不应有明显加工变形,毛刺不大于 0
(3)孔位允许偏差 0
5,孔距允许偏差 0
5,累计偏差不大于 1
