施工技术交底工程名称通嘉世纪城四期 5#住宅楼分部工程干挂石材分项工程(工种)名称:干挂石材施工准备:2
1材料要求:2
1石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折
抗拉及抗压强度,吸水率、耐冻融循环等性能
2合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能
3玻璃纤维网格布:石材的背衬材料
4防水胶泥:用于密封连接件
5防污胶条:用于石材边缘防止污染
6嵌缝膏:用于嵌填石材接缝
7罩面涂料:用于大理石表面防风化、防污染
8膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合要求
2主要机具:2
1台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状的钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子
铅丝、弹线用的粉线包、墨斗、小白线、笤帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、红铅笔等
3作业条件:2
1检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行表面处理工作
2搭设双排架子处理结构基层,并作好隐预检记录,合格后方可进行安装工序
3水电及设备、墙上预留预埋件已安装完
垂直运输机具均事先准备好
4外门窗已安装完毕,安装质量符合要求
5对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,尤其是架子拆除时,不得碰撞已完成的成品

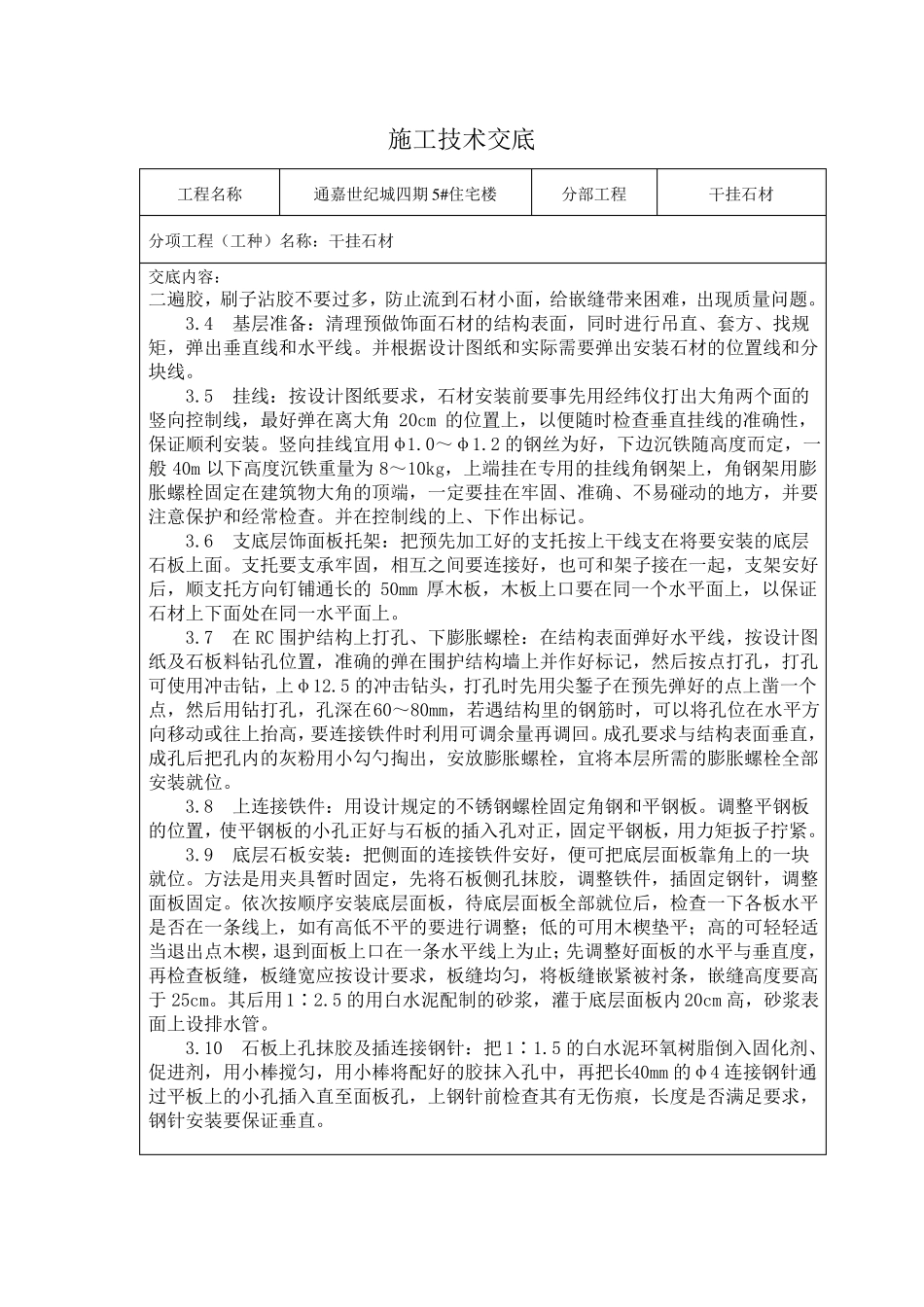

大面积施工前应先做样板,经质检部门鉴定合格后,方可组织班组施工
施工技术交底工程名称通嘉世纪城四期 5#住宅楼分部工程干挂石材分项工程(工种)名称:干挂石材交底内容:操作工艺:3
1工艺流程:3
2工地收货:收货要设专人负责管理,
