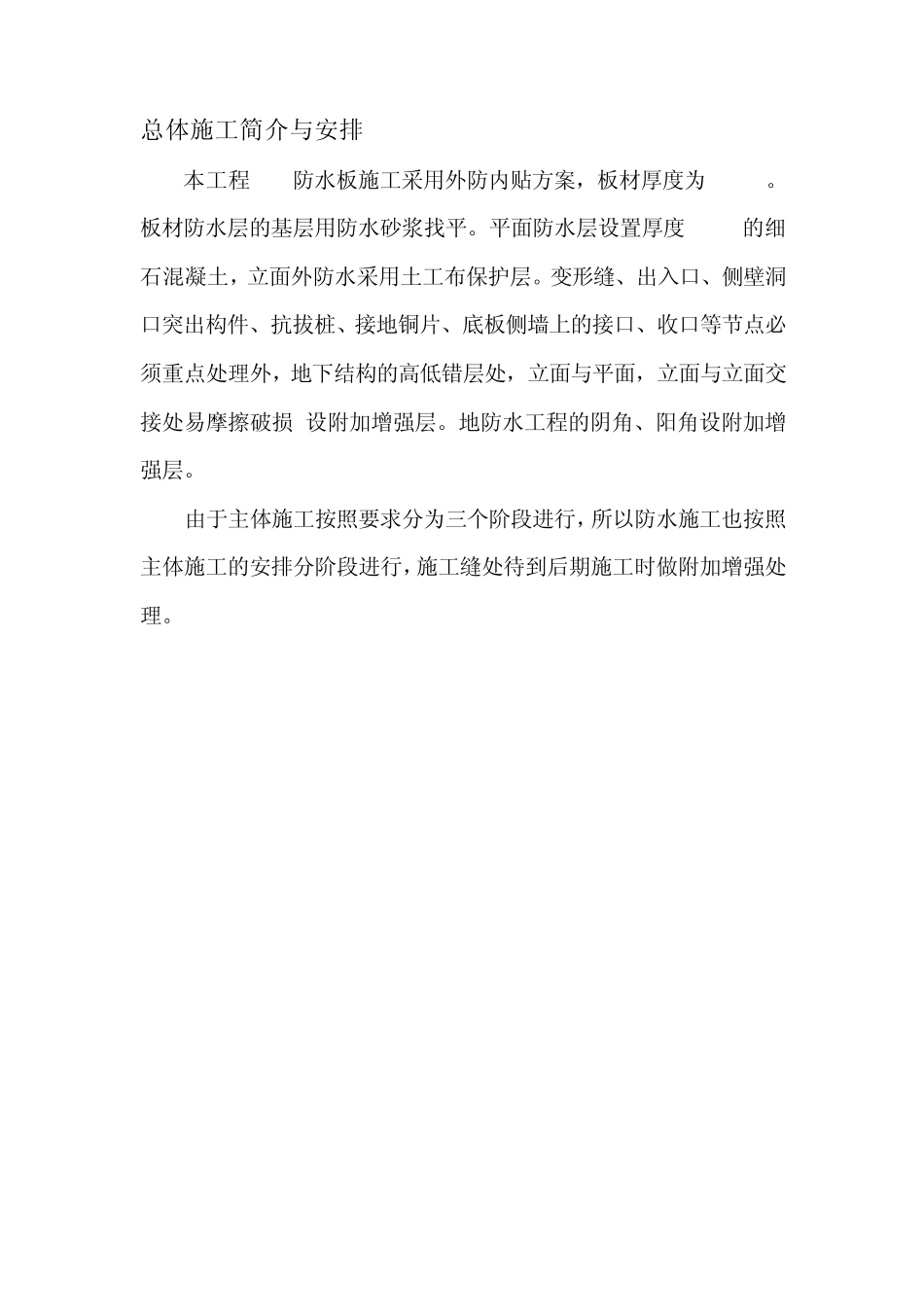

广州市轨道交通二八号线拆解工程 EVA防水板施工方案 总体施工简介与安排 本工程EVA防水板施工采用外防内贴方案,板材厚度为1
板材防水层的基层用防水砂浆找平
平面防水层设置厚度40mm的细石混凝土,立面外防水采用土工布保护层
变形缝、出入口、侧壁洞口突出构件、抗拔桩、接地铜片、底板侧墙上的接口、收口等节点必须重点处理外,地下结构的高低错层处,立面与平面,立面与立面交接处易摩擦破损,设附加增强层
地防水工程的阴角、阳角设附加增强层
由于主体施工按照要求分为三个阶段进行,所以防水施工也按照主体施工的安排分阶段进行,施工缝处待到后期施工时做附加增强处理

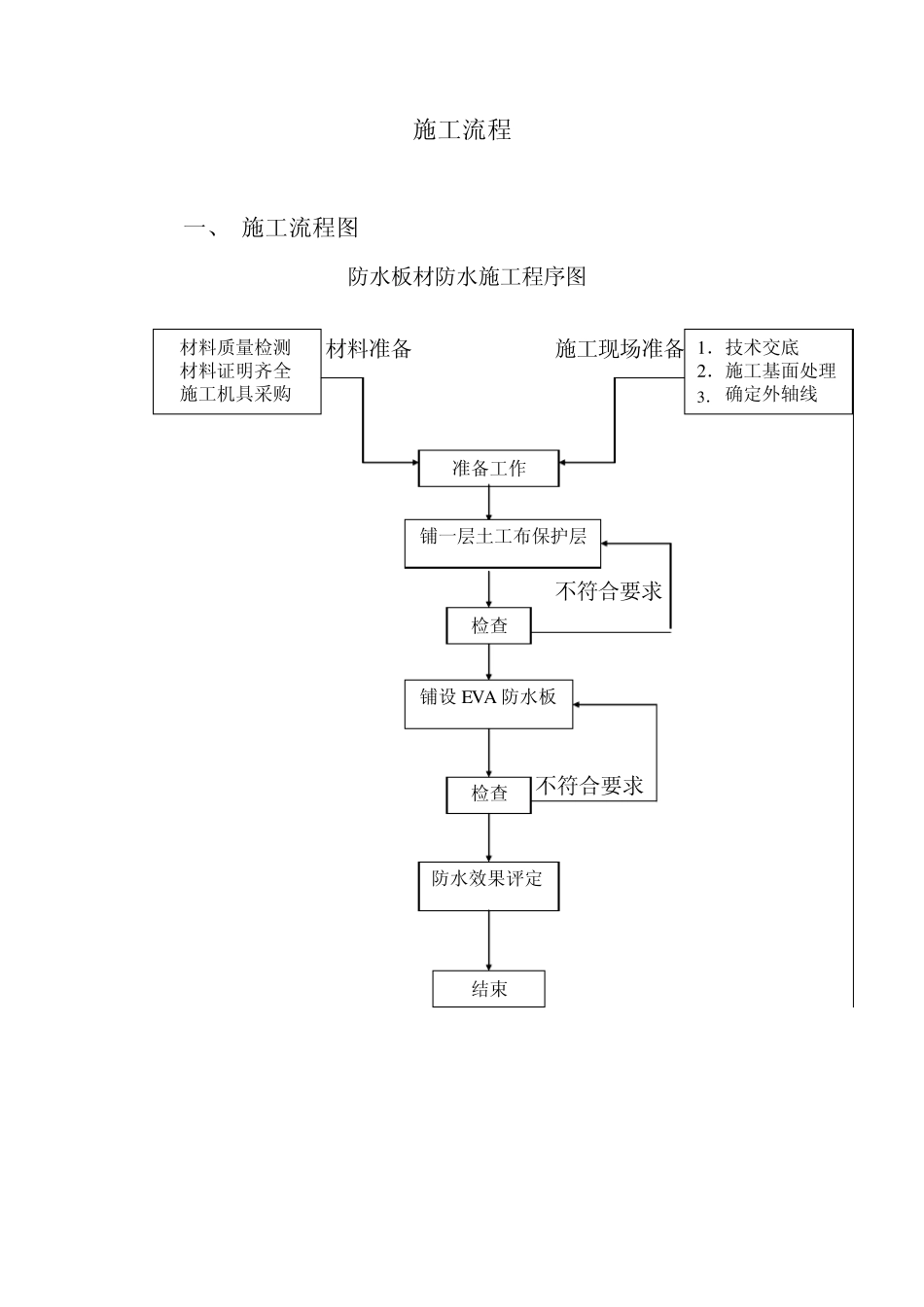

施工流程 一、 施工流程图 EVA防水板材防水施工程序图 材料准备 施工现场准备 不符合要求 不符合要求 1材料质量检测 2材料证明齐全 3施工机具采购 准备工作 1.技术交底 2.施工基面处理 3. 确定外轴线 铺一层土工布保护层 铺设 EVA 防水板 检查 检查 结束 防水效果评定 二 、施工环境条件 1.施工准备 (1)我单位经过通过图纸会审,领会设计意图,掌握节点处理方法和技术要求,配备消防设备,向操作人员进行技术交底
(2)按施工人员配足施工机具,配备消防设备,做好劳动安全设施
(3)穿过防水的管道、预埋件、水落口的埋设及安装桩头、接地电阻、设备基础及支座在板材铺设完成,以免在板材铺设后再在防水层上凿孔打洞
2.材料准备 进场的板材必须检查合格后方可使用,现场设专人保管
1)EVA防水板外观表面必须平整,无疤痕、无裂纹、无粘接和无破洞,边缘必须齐整
2)EVA防水板的物理力学性能必须符合 GB/T 18173
1—2000的要求
3)进场材料抽样检验必须遵守下列规定: 同一批次的板材,抽检数量为:大于 1000卷时,抽取 5卷;500—1000卷,抽取 4卷;100—499卷,抽取 3卷;小于
