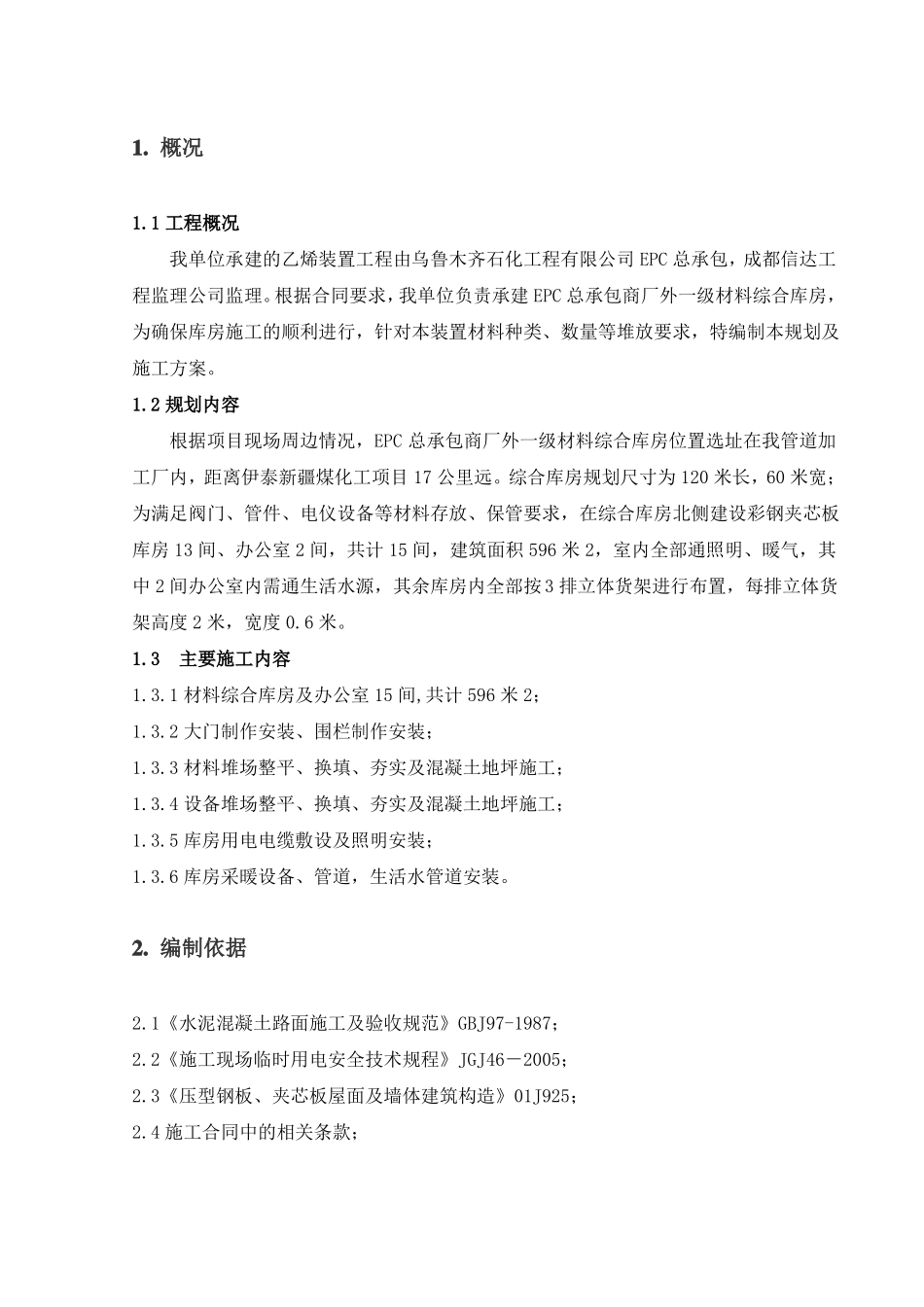

1 工程概况我单位承建的乙烯装置工程由乌鲁木齐石化工程有限公司 EPC 总承包,成都信达工程监理公司监理
根据合同要求,我单位负责承建 EPC 总承包商厂外一级材料综合库房,为确保库房施工的顺利进行,针对本装置材料种类、数量等堆放要求,特编制本规划及施工方案
2 规划内容根据项目现场周边情况,EPC 总承包商厂外一级材料综合库房位置选址在我管道加工厂内,距离伊泰新疆煤化工项目 17 公里远
综合库房规划尺寸为 120 米长,60 米宽;为满足阀门、管件、电仪设备等材料存放、保管要求,在综合库房北侧建设彩钢夹芯板库房 13 间、办公室 2 间,共计 15 间,建筑面积 596 米 2,室内全部通照明、暖气,其中 2 间办公室内需通生活水源,其余库房内全部按 3 排立体货架进行布置,每排立体货架高度 2 米,宽度 0
3主要施工内容1
1 材料综合库房及办公室 15 间,共计 596 米 2;1
2 大门制作安装、围栏制作安装;1
3 材料堆场整平、换填、夯实及混凝土地坪施工;1
4 设备堆场整平、换填、夯实及混凝土地坪施工;1
5 库房用电电缆敷设及照明安装;1
6 库房采暖设备、管道,生活水管道安装
1《水泥混凝土路面施工及验收规范》GBJ97-1987;2
2《施工现场临时用电安全技术规程》JGJ46-2005;2
3《压型钢板、夹芯板屋面及墙体建筑构造》01J925;2
4 施工合同中的相关条款;3

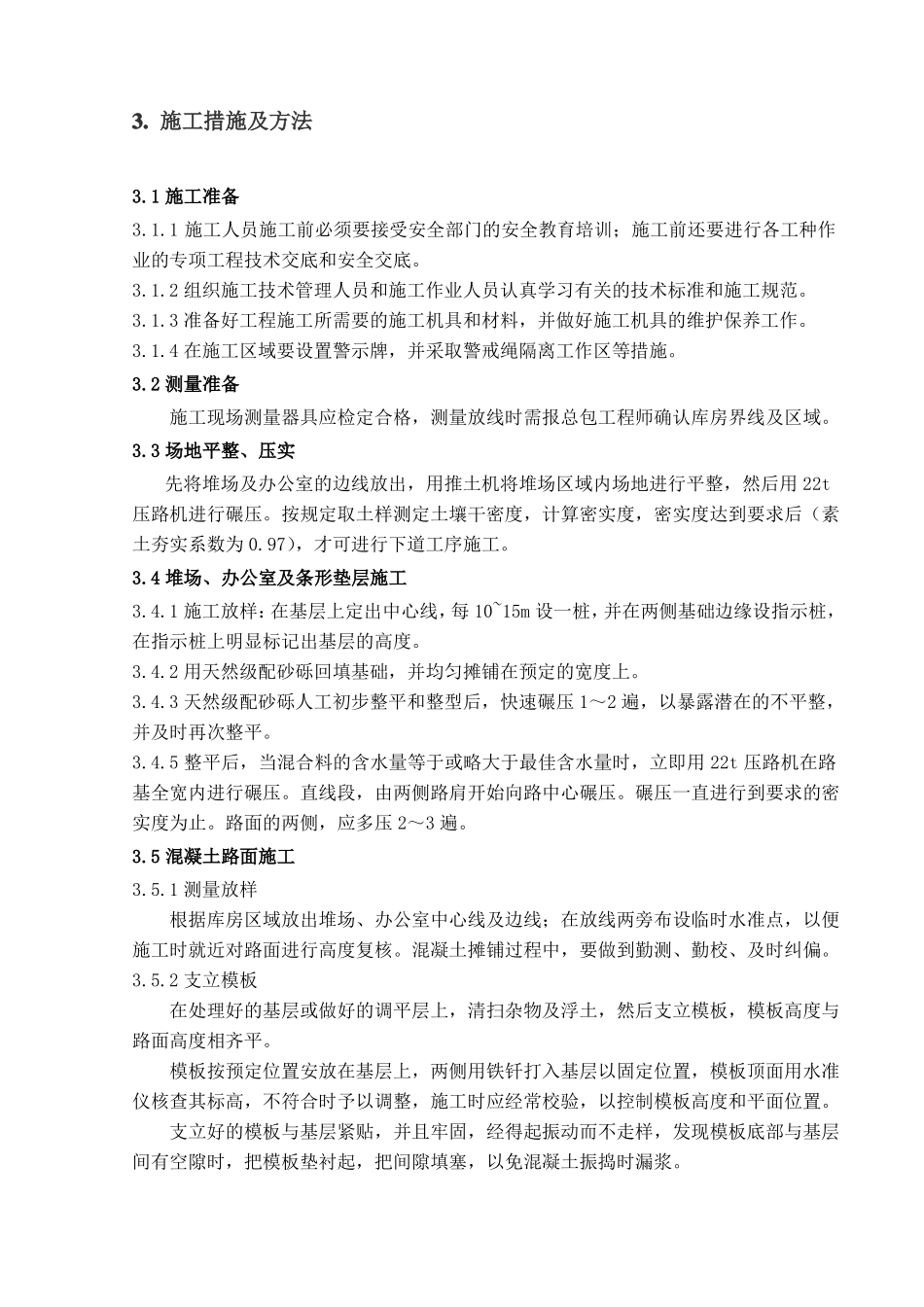

施工措施及方法3
1 施工准备3
1 施工人员施工前必须要接受安全部门的安全教育培训;施工前还要进行各工种作业的专项工程技术交底和安全交底
2 组织施工技术管理人员和施工作业人员认真学习有关的技术标准和施工规范
3 准备好工程施工所需要的施工机具和材料,并做好施工机具的维护保养
