塔吊安装附墙(顶升)施工专项方案一:工程概况:畔山怡园商品房三期工程总建筑面积 72632
58 ㎡(其中 S4#楼,一层框架结构,建筑面积 2129
06m2; 5#楼 18 层剪力墙结构,建筑面积 10216
66m2;6#楼 18 层剪力墙结构,建筑面积 10557
59m2;8#、9#楼均为 30 层剪力墙结构,建筑面积均为11199
73m2;10#楼18层剪力墙结构,建筑面积10176
97m2;21#楼两层框架结构,建筑面积 1503
53m2;地下室框架结构,建筑面积 15649
因各楼负责垂直运输的塔吊的使用高度超过了自由高度,必须进行附墙顶升
为了顺利顶升附着塔吊,保证设备及人身安全,特制定本附着顶升方案
二:编制依据:——QTZ80 塔吊使用说明书—— 塔吊安全技术操作规程—— 施工现场平面布置—— 塔式起重机的安装位置及平面布置三:塔吊附着位置确定(1)附着组成:8、9#楼建筑最大高度为 95
10 米,5、6、10#楼建筑最大高度为 58
80m 根据使用说明书,设四道附墙,附墙的连接基座预埋在楼层底板梁上
附着装置由四套框粱、四套内支撑和三根拉杆组成,四套框梁由 24 套 M20 高强度(8
8 级)螺栓、螺母、垫圈紧固成附着框架(预紧力距为 370N
附着框架上的两个顶点处有三根附着撑杆与之交接,三根撑杆的端部有连接座与建筑物附着处的连接基座铰接
三根拉杆应保持在同一水平上,通过调节螺栓可以推动内撑杆顶紧塔身的四根主弦
附墙预埋件采用 30mm×300mm 的高强度螺栓穿孔预埋,

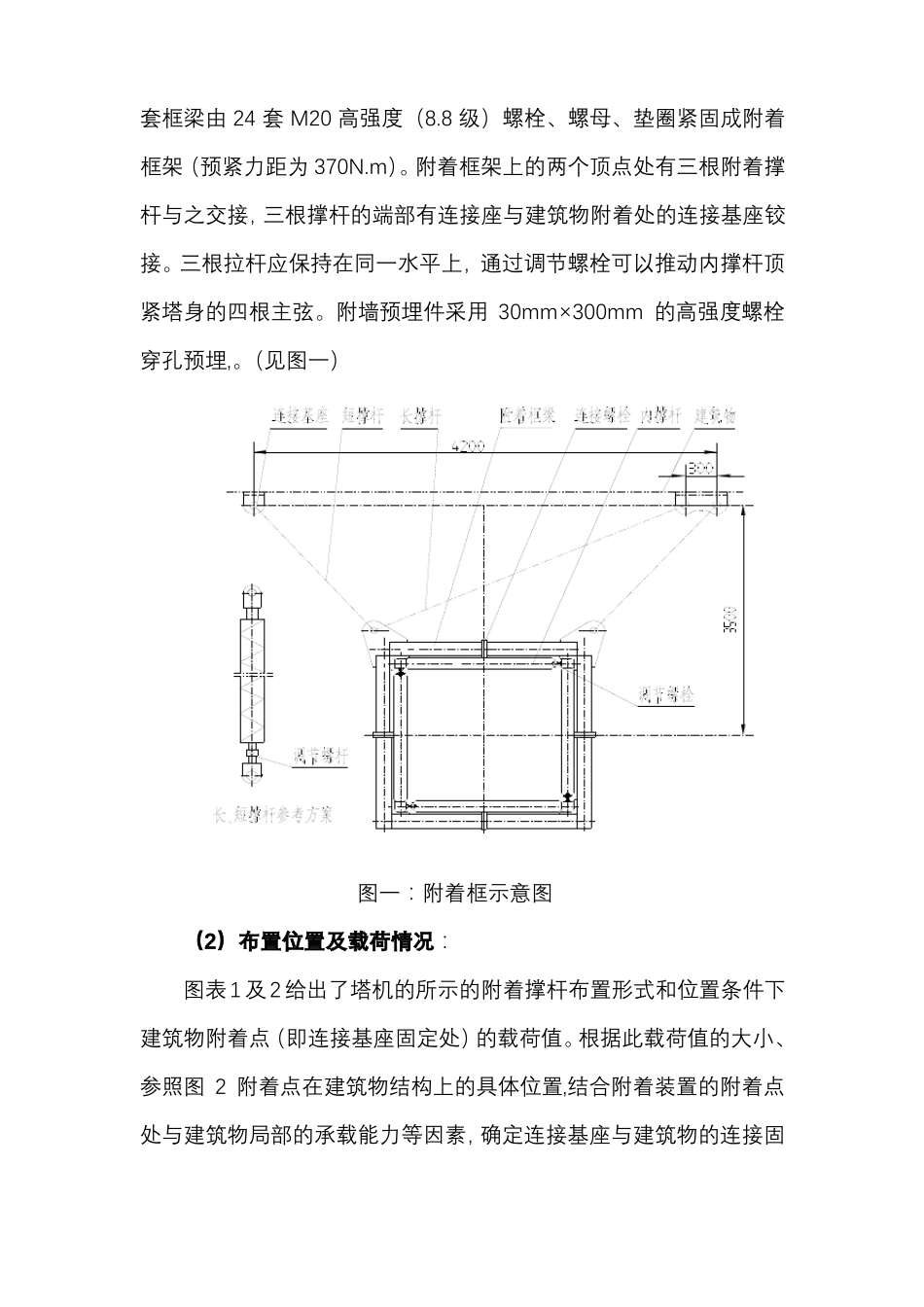

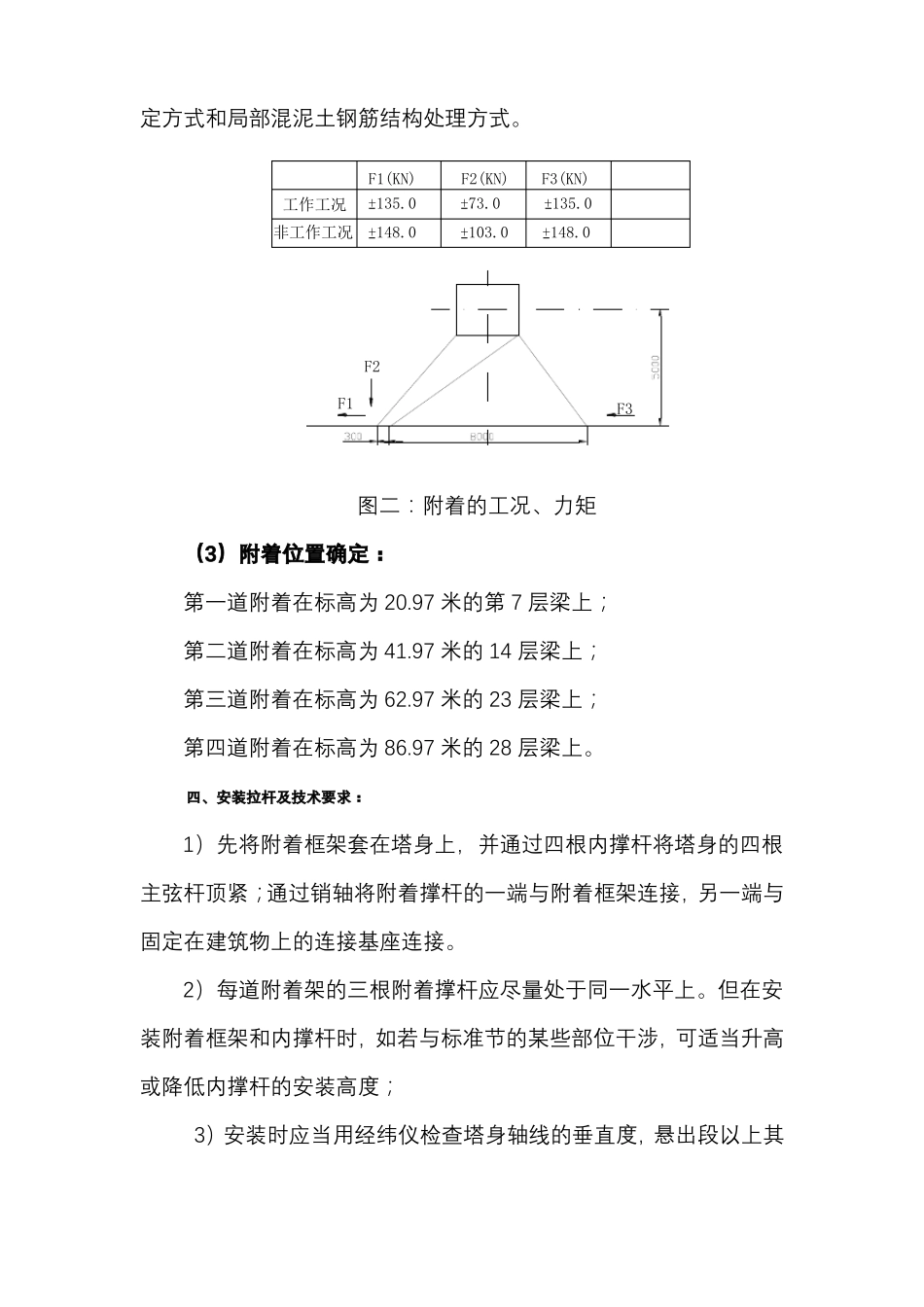

(见图一)图一:附着框示意图(2)布置位置及载荷情况:图表1 及2 给出了塔机的所示的附着撑杆布置形式和位置条件下建筑物附着点(即连接基座固定处)的载荷值
根据此载荷值的大小、参照图 2 附着点在建筑物结构上的具体位置,结合附着装置的附着点处与建筑物
