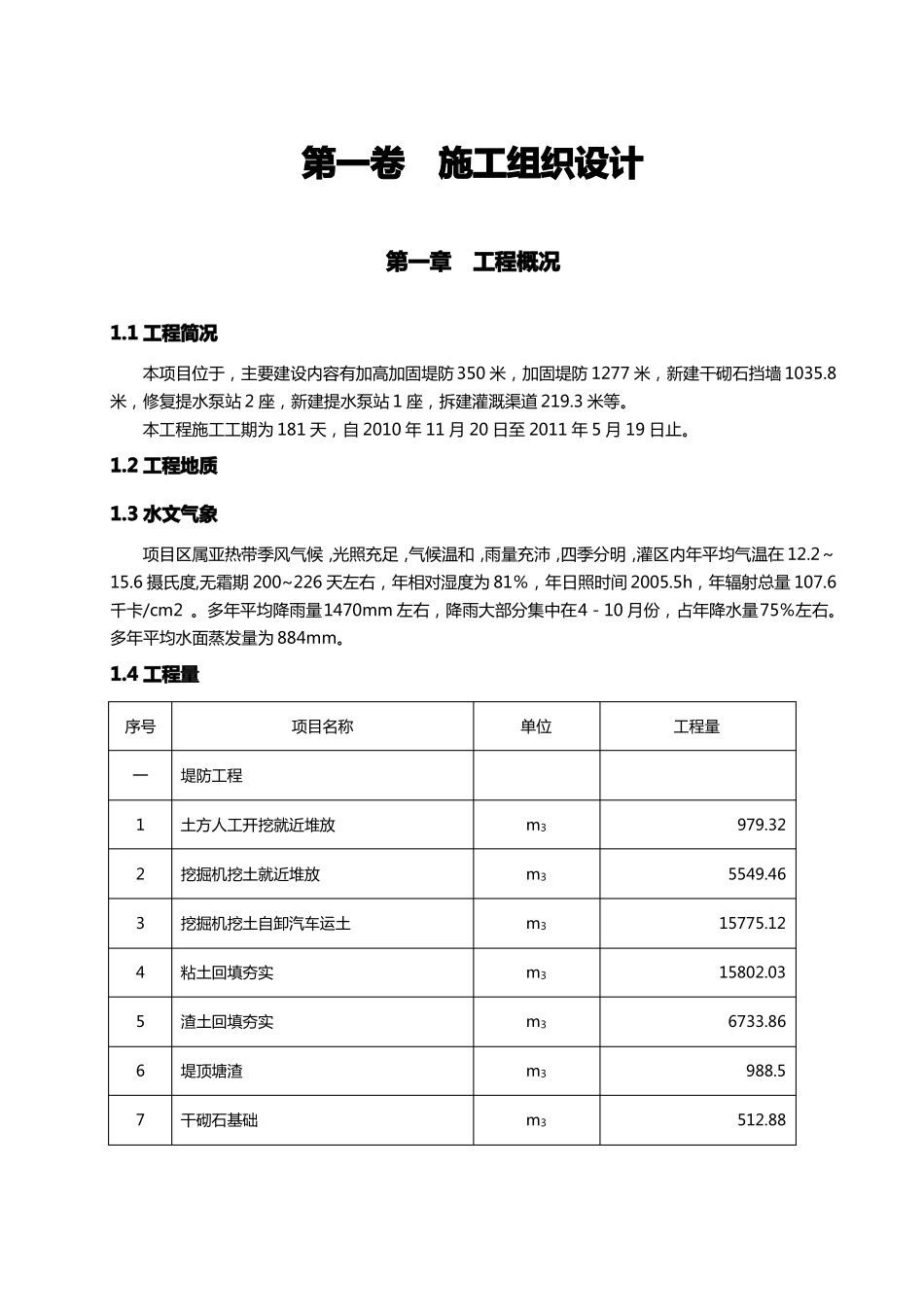

(建筑工程管理)堤防施工组织设计方案第一卷施工组织设计第一章工程概况1
1 工程简况本项目位于,主要建设内容有加高加固堤防 350 米,加固堤防 1277 米,新建干砌石挡墙 1035
8米,修复提水泵站 2 座,新建提水泵站 1 座,拆建灌溉渠道 219
本工程施工工期为 181 天,自 2010 年 11 月 20 日至 2011 年 5 月 19 日止
2 工程地质1
3 水文气象项目区属亚热带季风气候,光照充足,气候温和,雨量充沛,四季分明,灌区内年平均气温在 12
6 摄氏度,无霜期 200~226 天左右,年相对湿度为 81%,年日照时间 2005
5h,年辐射总量 107
6千卡/cm2
多年平均降雨量1470mm 左右,降雨大部分集中在4-10 月份,占年降水量75%左右
多年平均水面蒸发量为 884mm
4 工程量序号一1234567堤防工程土方人工开挖就近堆放挖掘机挖土就近堆放挖掘机挖土自卸汽车运土粘土回填夯实渣土回填夯实堤顶塘渣干砌石基础项目名称单位m3m3m3m3m3m3m3工程量979
325549
4615775
1215802
036733

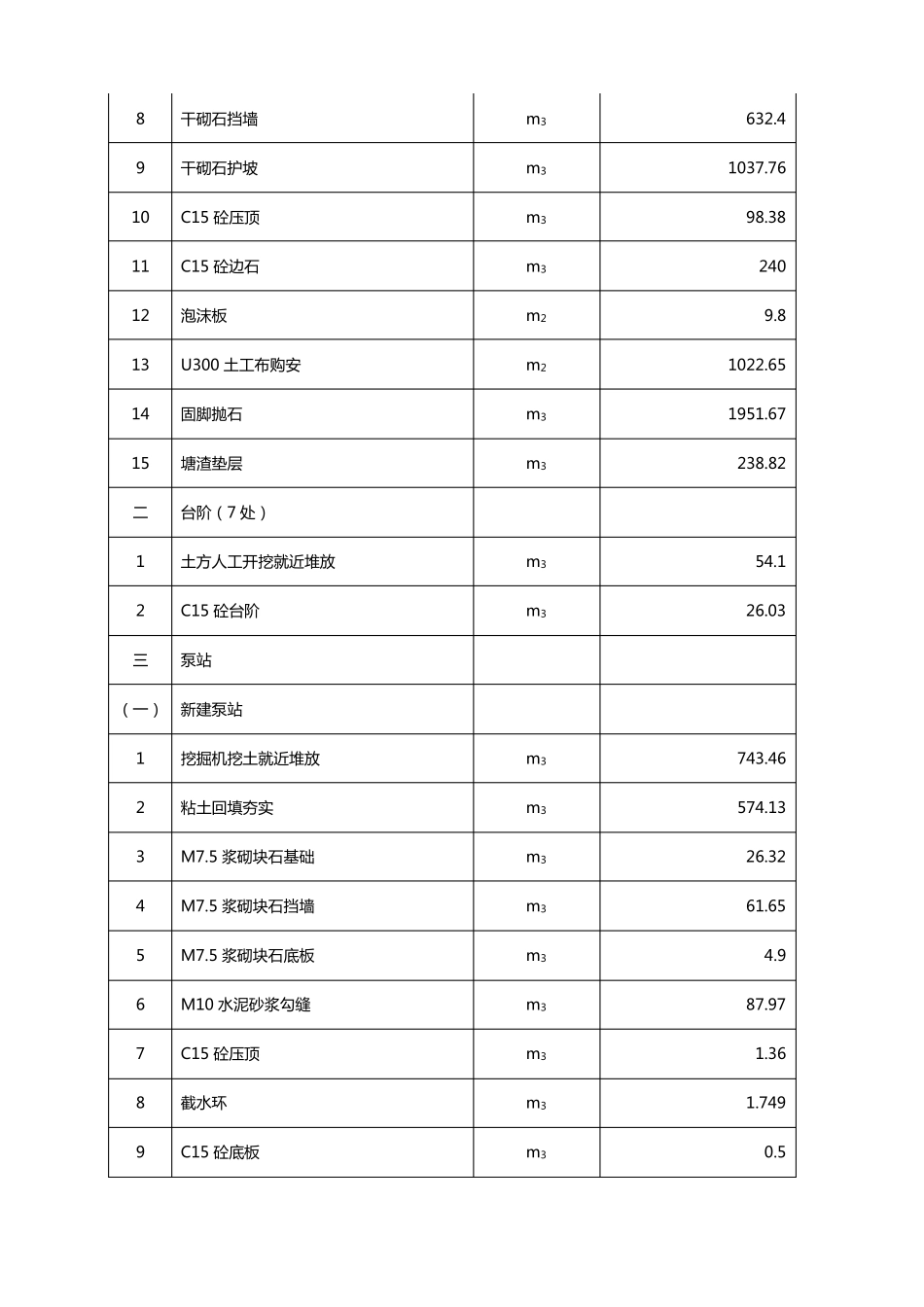

8889101112131415二12三干砌石挡墙干砌石护坡C15 砼压顶C15 砼边石泡沫板U300 土工布购安固脚抛石塘渣垫层台阶(7 处)土方人工开挖就近堆放C15 砼台阶泵站m3m3m3m3m2m2m3m3m3m3m3m3m3m3m3m3m3m3m3632
382409
651951
5(一)新建泵站123456789挖掘机挖土就近堆放粘土回填夯实M7
5 浆砌块石基础M7
5 浆砌块石挡墙M7
