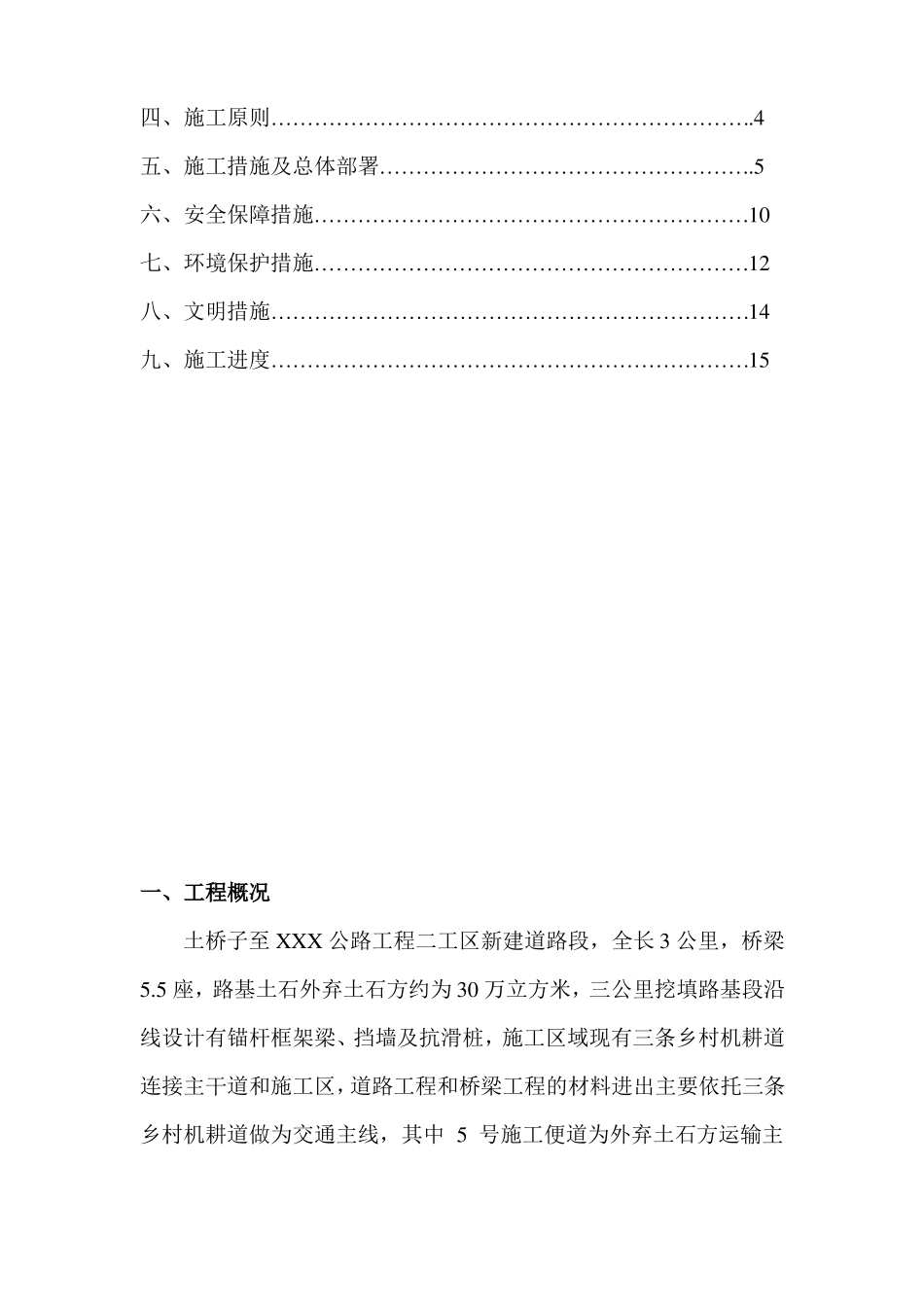

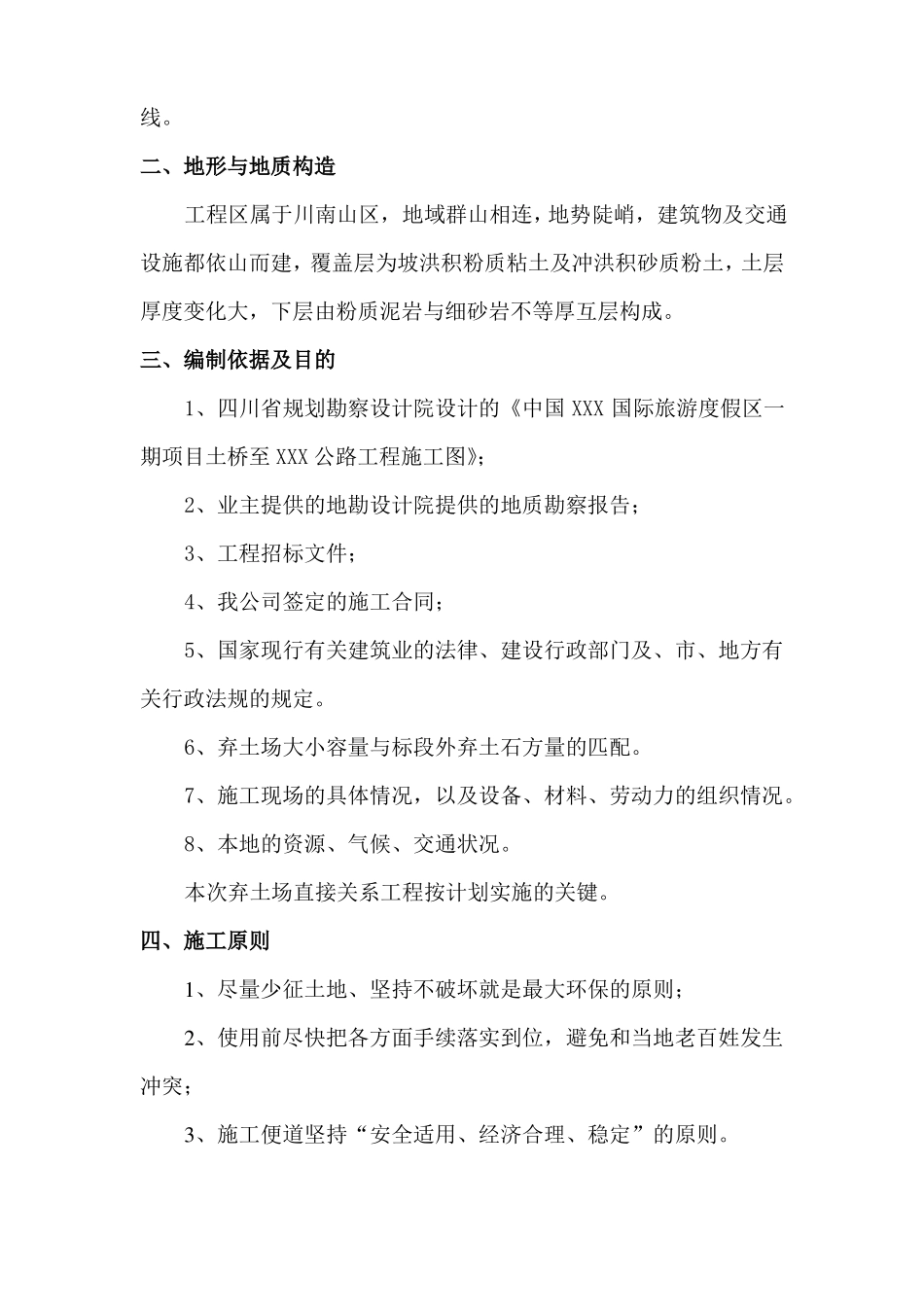

泸州市合江县 XXX 土桥子至 XXX 道路工程临时弃土场方案中交一公局 XXX 项目二工区合江县 XXX 土桥子至 XXX 道路工程弃土场方案目录一、工程概况………………………………………………………….3二、地形与地质构造………………………………………………….3三、编制依据及目的………………………………………………….3四、施工原则………………………………………………………….4五、施工措施及总体部署…………………………………………….5六、安全保障措施……………………………………………………10七、环境保护措施……………………………………………………12八、文明措施…………………………………………………………14九、施工进度…………………………………………………………15一、工程概况土桥子至 XXX 公路工程二工区新建道路段,全长 3 公里,桥梁5.5 座,路基土石外弃土石方约为 30 万立方米,三公里挖填路基段沿线设计有锚杆框架梁、挡墙及抗滑桩,施工区域现有三条乡村机耕道连接主干道和施工区,道路工程和桥梁工程的材料进出主要依托三条乡村机耕道做为交通主线,其中 5 号施工便道为外弃土石方运输主线。二、地形与地质构造工程区属于川南山区,地域群山相连,地势陡峭,建筑物及交通设施都依山而建,覆盖层为坡洪积粉质粘土及冲洪积砂质粉土,土层厚度变化大,下层由粉质泥岩与细砂岩不等厚互层构成。三、编制依据及目的1、四川省规划勘察设计院设计的《中国 XXX 国际旅游度假区一期项目土桥至 XXX 公路工程施工图》;2、业主提供的地勘设计院提供的地质勘察报告;3、工程招标文件;4、我公司签定的施工合同;5、国家现行有关建筑业的法律、建设行政部门及、市、地方有关行政法规的规定。6、弃土场大小容量与标段外弃土石方量的匹配。7、施工现场的具体情况,以及设备、材料、劳动力的组织情况。8、本地的资源、气候、交通状况。本次弃土场直接关系工程按计划实施的关键。四、施工原则1、尽量少征土地、坚持不破坏就是最大环保的原则;2、使用前尽快把各方面手续落实到位,避免和当地老百姓发生冲突;3、施工便道坚持“安全适用、经济合理、稳定”的原则。4、满足弃土容量施工需要。五、施工措施及总体部署根据新建道路的土石方的计算,外弃土石方约为 30 万立方米,外弃量大,弃土场定位应以距离短、堆放安全、容量大和占地面积小为首选条件。我方项目部人员现场踏勘全线,同时对比选优,共选...
