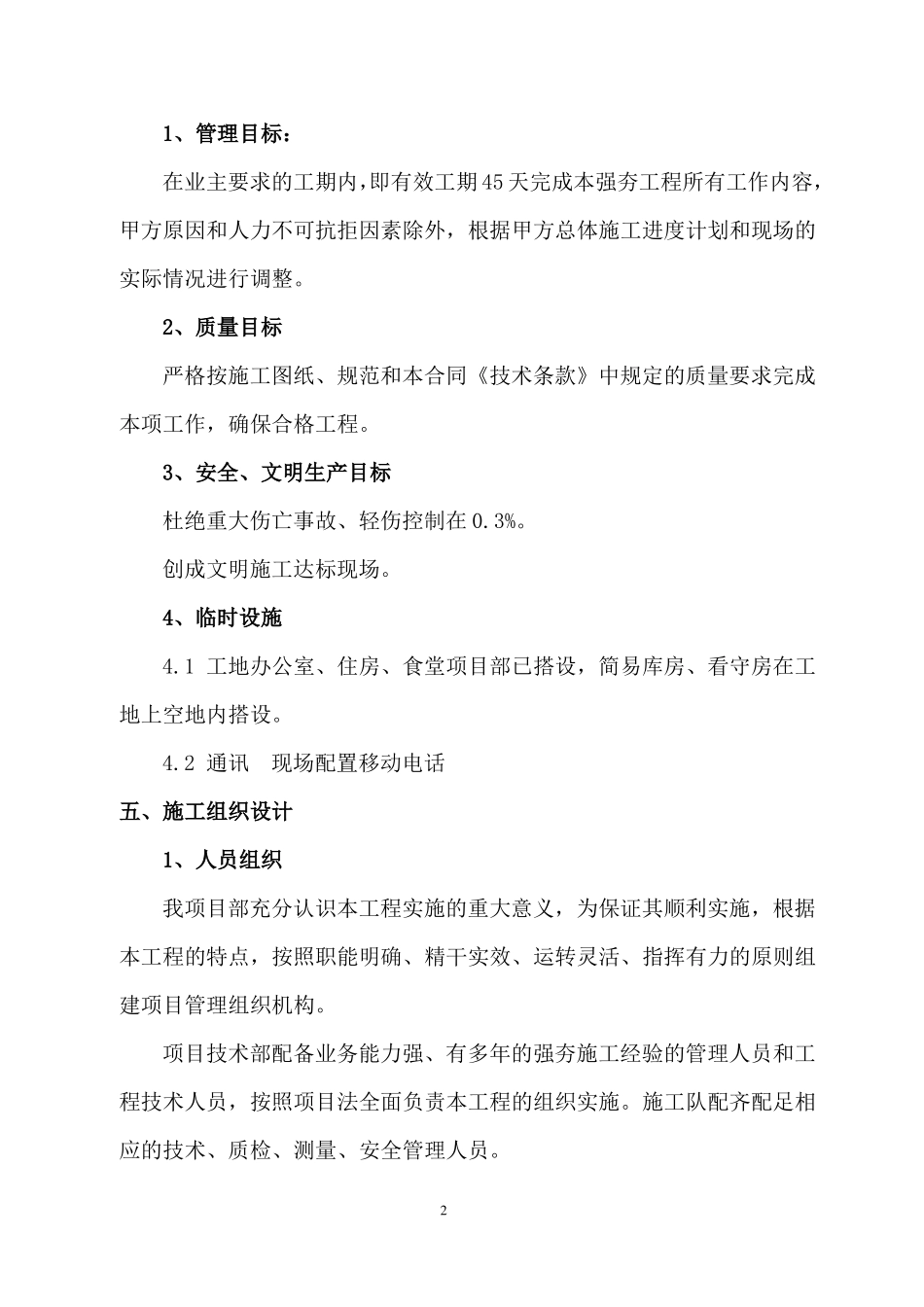

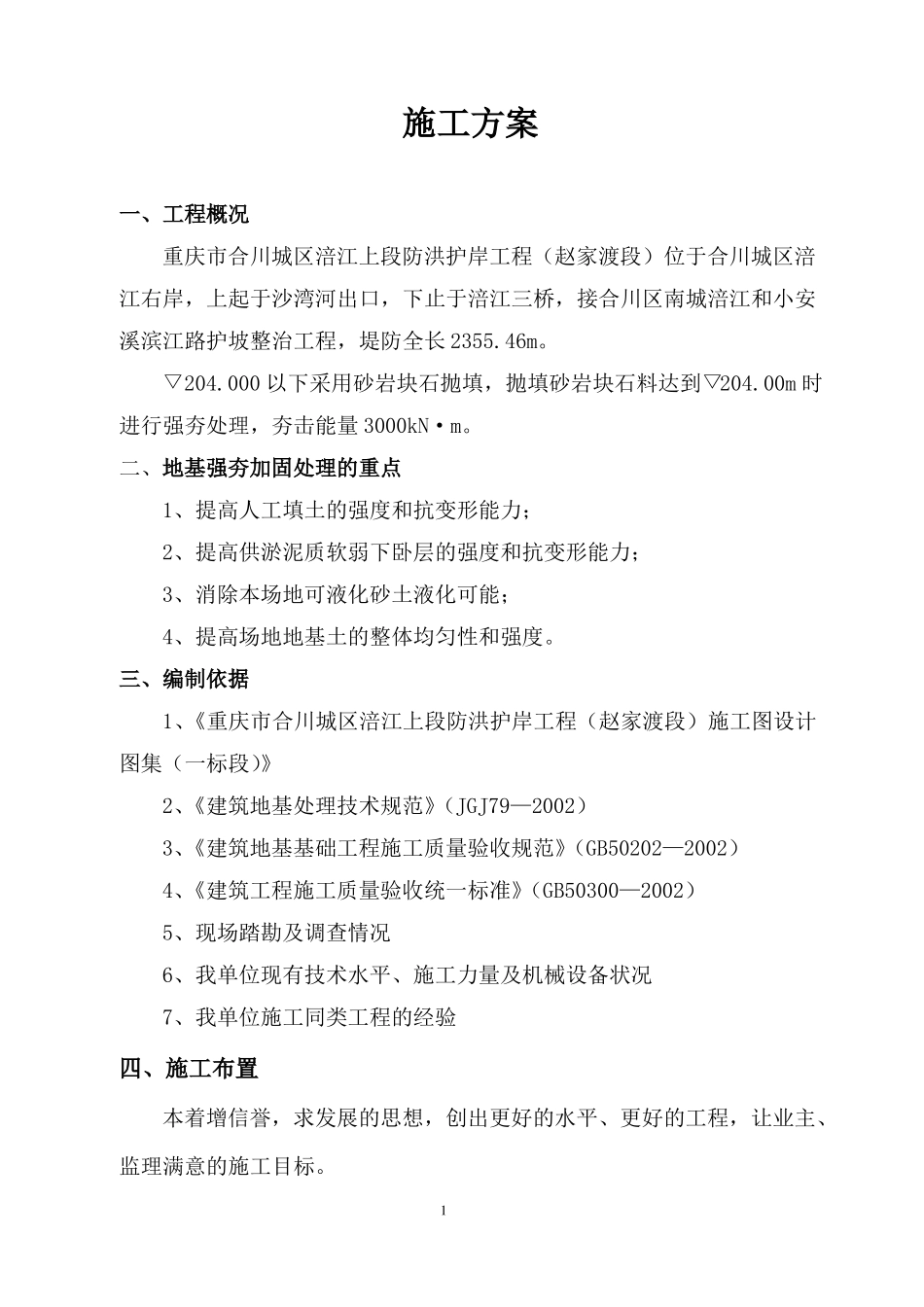

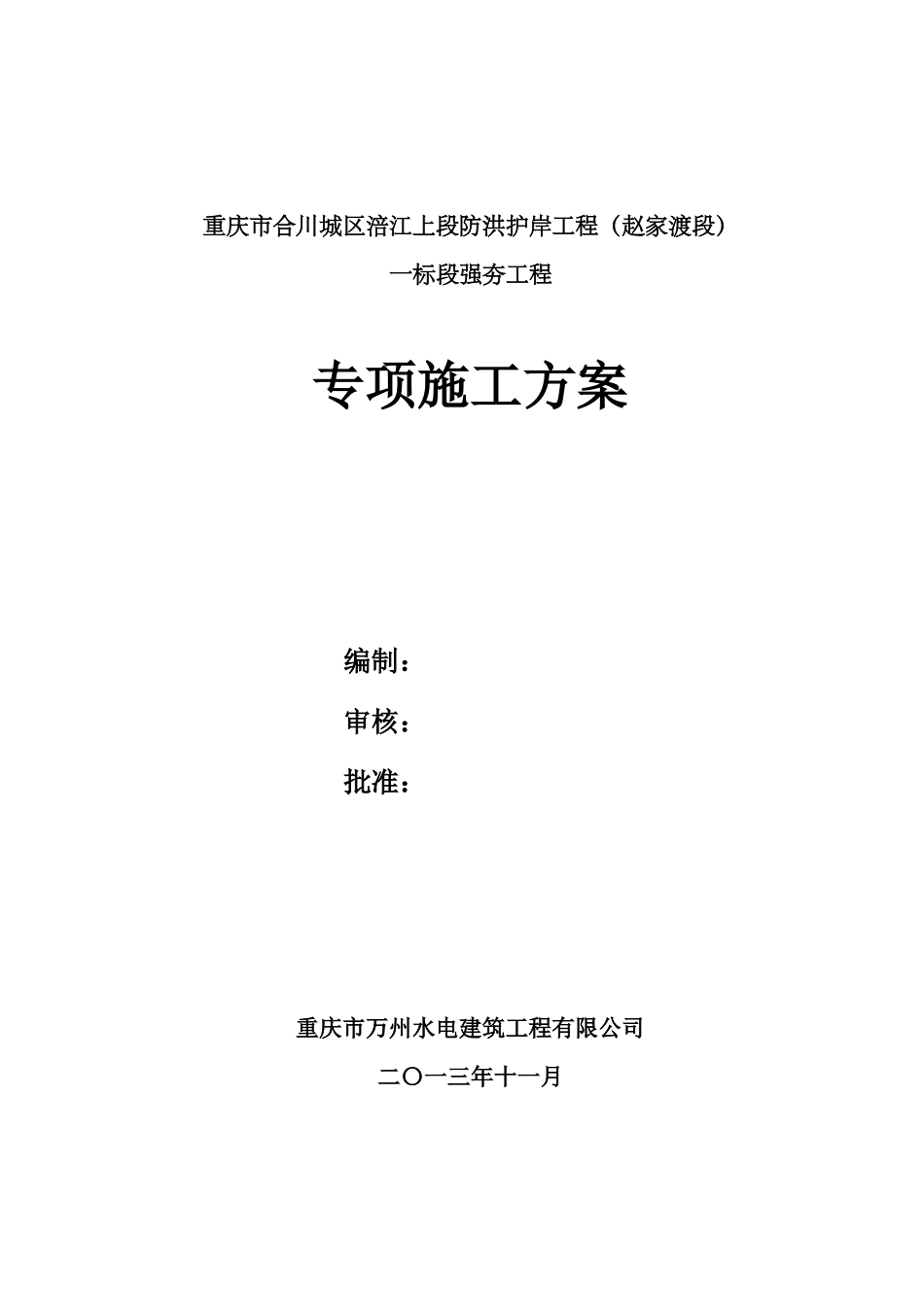

重庆市合川城区涪江上段防洪护岸工程(赵家渡段)一标段强夯工程专项施工方案编制:审核:批准:重庆市万州水电建筑工程有限公司二〇一三年十一月施工方案一、工程概况重庆市合川城区涪江上段防洪护岸工程(赵家渡段)位于合川城区涪江右岸,上起于沙湾河出口,下止于涪江三桥,接合川区南城涪江和小安溪滨江路护坡整治工程,堤防全长 2355.46m。▽204.000 以下采用砂岩块石抛填,抛填砂岩块石料达到▽204.00m 时进行强夯处理,夯击能量 3000kN·m。二、地基强夯加固处理的重点1、提高人工填土的强度和抗变形能力;2、提高供淤泥质软弱下卧层的强度和抗变形能力;3、消除本场地可液化砂土液化可能;4、提高场地地基土的整体均匀性和强度。三、编制依据1、《重庆市合川城区涪江上段防洪护岸工程(赵家渡段)施工图设计图集(一标段)》2、《建筑地基处理技术规范》(JGJ79—2002)3、《建筑地基基础工程施工质量验收规范》(GB50202—2002)4、《建筑工程施工质量验收统一标准》(GB50300—2002)5、现场踏勘及调查情况6、我单位现有技术水平、施工力量及机械设备状况7、我单位施工同类工程的经验四、施工布置本着增信誉,求发展的思想,创出更好的水平、更好的工程,让业主、监理满意的施工目标。11、管理目标:在业主要求的工期内,即有效工期 45 天完成本强夯工程所有工作内容,甲方原因和人力不可抗拒因素除外,根据甲方总体施工进度计划和现场的实际情况进行调整。2、质量目标严格按施工图纸、规范和本合同《技术条款》中规定的质量要求完成本项工作,确保合格工程。3、安全、文明生产目标杜绝重大伤亡事故、轻伤控制在 0.3%。创成文明施工达标现场。4、临时设施4.1 工地办公室、住房、食堂项目部已搭设,简易库房、看守房在工地上空地内搭设。4.2 通讯现场配置移动电话五、施工组织设计1、人员组织我项目部充分认识本工程实施的重大意义,为保证其顺利实施,根据本工程的特点,按照职能明确、精干实效、运转灵活、指挥有力的原则组建项目管理组织机构。项目技术部配备业务能力强、有多年的强夯施工经验的管理人员和工程技术人员,按照项目法全面负责本工程的组织实施。施工队配齐配足相应的技术、质检、测量、安全管理人员。2项目部管理机构简图详见以下“工程管理组织机构图”资料员测量员施工员安全员质检员材料员项目技术负责人项 目 经 理2、各工种劳动力配置计划2.1 机组人员配置:单机组作业每班配 4 人,其中司机 1 ...
