物管区域一部(活动室楼顶彩钢瓦)屋顶一可编辑范本
防水维修施工组织措施山西省森泰建设工程有限公司

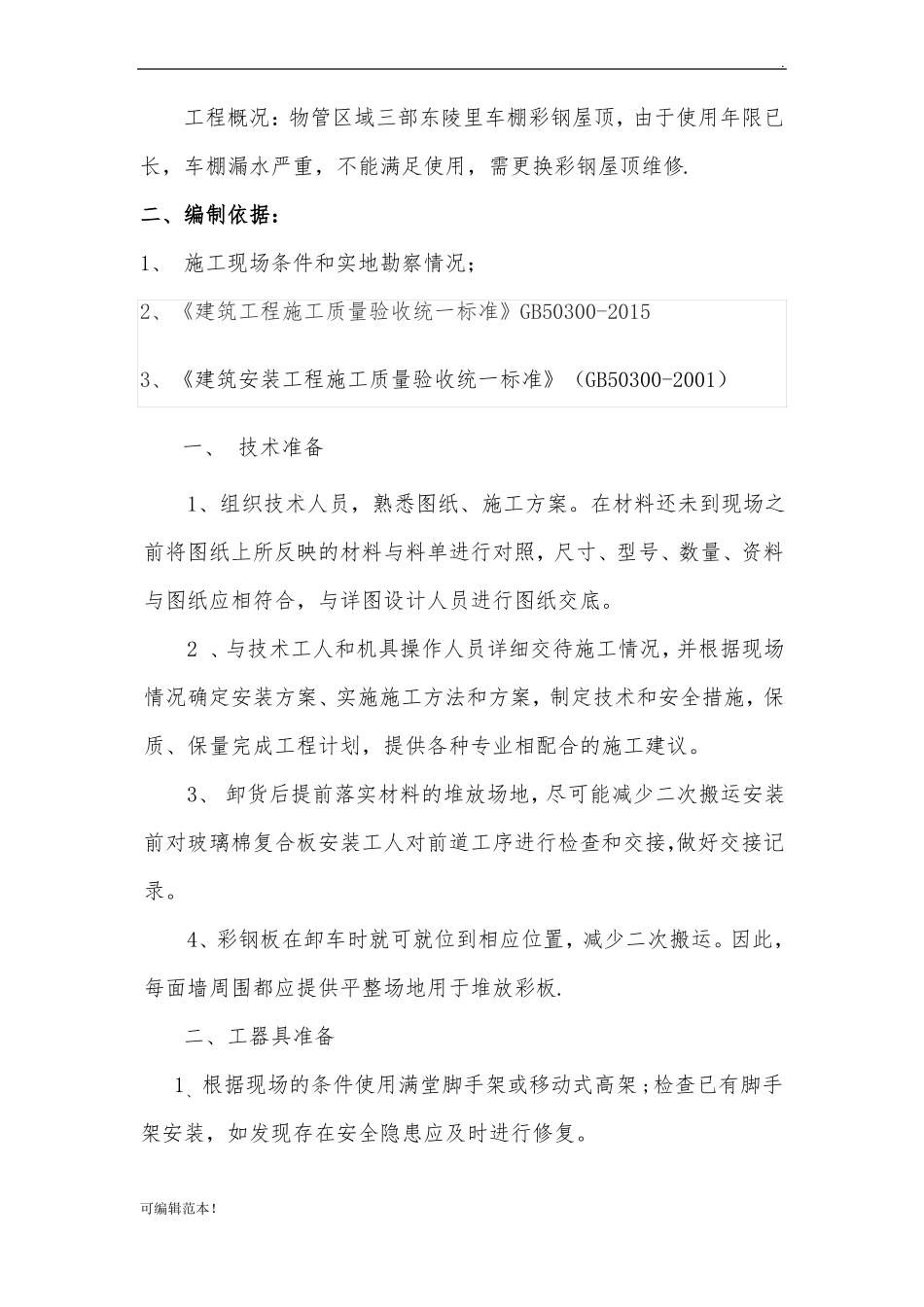

工程概况:物管区域三部东陵里车棚彩钢屋顶,由于使用年限已长,车棚漏水严重,不能满足使用,需更换彩钢屋顶维修
二、编制依据:1、 施工现场条件和实地勘察情况;2、《建筑工程施工质量验收统一标准》GB50300-20153、《建筑安装工程施工质量验收统一标准》(GB50300-2001)一、 技术准备1、组织技术人员,熟悉图纸、施工方案
在材料还未到现场之前将图纸上所反映的材料与料单进行对照,尺寸、型号、数量、资料与图纸应相符合,与详图设计人员进行图纸交底
2 、与技术工人和机具操作人员详细交待施工情况,并根据现场情况确定安装方案、实施施工方法和方案,制定技术和安全措施,保质、保量完成工程计划,提供各种专业相配合的施工建议
3、 卸货后提前落实材料的堆放场地,尽可能减少二次搬运安装前对玻璃棉复合板安装工人对前道工序进行检查和交接,做好交接记录
4、彩钢板在卸车时就可就位到相应位置,减少二次搬运
因此,每面墙周围都应提供平整场地用于堆放彩板
二、工器具准备1、根据现场的条件使用满堂脚手架或移动式高架 ;检查已有脚手架安装,如发现存在安全隐患应及时进行修复
2 机械设备工具表序号12345名 称8 吨汽车吊手枪钻定滑轮小翻斗车水准仪卸货,堆放彩板安装复合板板打自攻钉复合板板垂直竖立、就位现场小型配件运输控制和检测水平收边安装后的水平度用途单位台把只辆台数量1105213、施工组织:根据工程项目的实际情况和工期要求确定施工组织计划
项目负责人、质量、安全负责人、材料保管人员等
下设施工班组
施工现场人员配备如下:序号12345姓名贾兆鸿廖景成周锐何国华刘学超职务项目经理安全员质检员材料员施工员备注三、施工进度:⑴派专业技术让人员进入现场复核尺寸 1 天
⑵现场复核完且确定
