下载后可任意编辑某建筑施工场地冬季施工方案一、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期
二、冬季施工特点1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以砼工程居多
2、质量事故出现的隐蔽性、滞后性
即工程是冬天干的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命
3、冬季施工的计划性和准备工作时间性强
这是由于准备工作的时间短,技术要求复杂
往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的
三、施工准备当气温低于 0℃时,应即实行冬期施工措施,以防止正在施工的建筑工程遭受冻害
1、成立冬季施工领导小组组 长: 组 员:2、组织措施① 进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案
冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;材料、工具的供应计划;安全防火措施;测温制度和质量检查制度等
方案确定后,要组织有关人员学习,并向队组进行交底
② 进入冬季施工前,对测温保温人员、锅炉司炉工,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责
③ 及时接收天气预报,防止寒流突然袭击

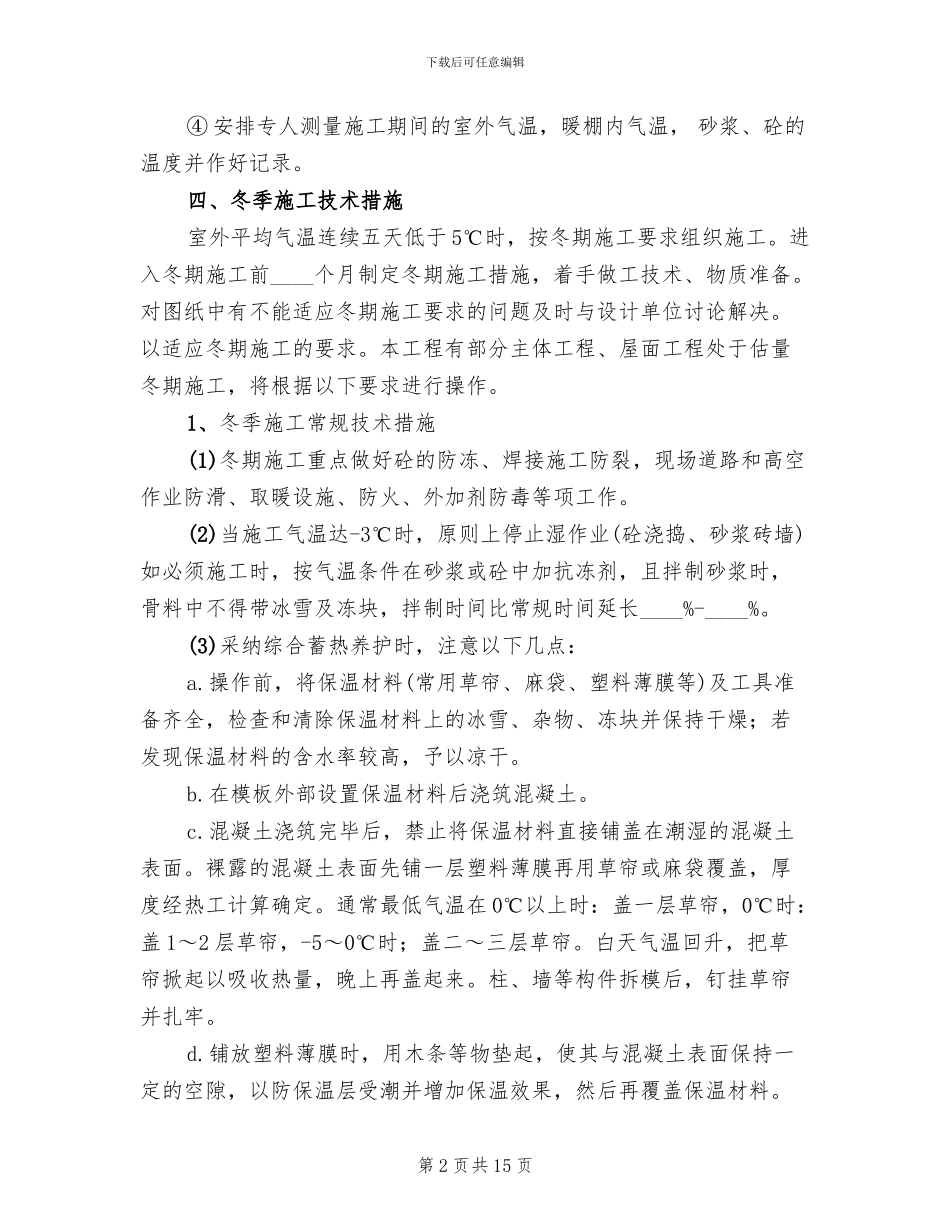

第 1 页共 15 页下载后可任意编辑④ 安排专人测量施工期间的室外气温,暖棚内气温,砂浆、砼的温度并作好记录
四、冬季施工技术措施 室外平均气温连续五天低于 5℃时,按冬期施工要求组织施工
进入冬期施工前____个月制定冬期施工措施,着手做工技术、物质准备
对图纸中有不能适应冬期施工要求的问题及时与设计单位讨论解决
以适应冬期施工的要求
本工程有部分主体工程、屋面工程处于估量冬期施工,将根据以下要求进行操作

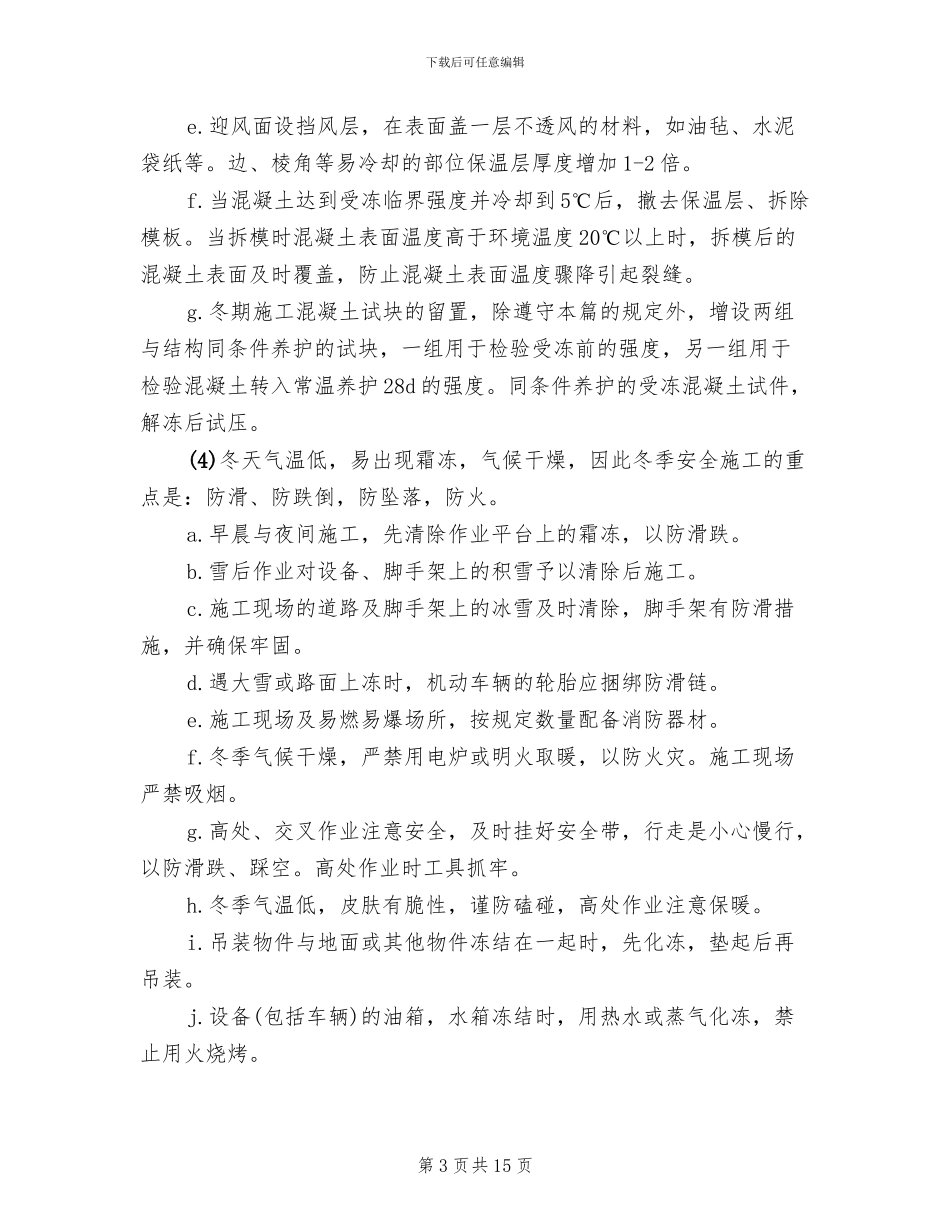

1、冬季施工常规技术措施(1)冬期施工重点做好砼的防冻、焊接施工防裂,现场道路
