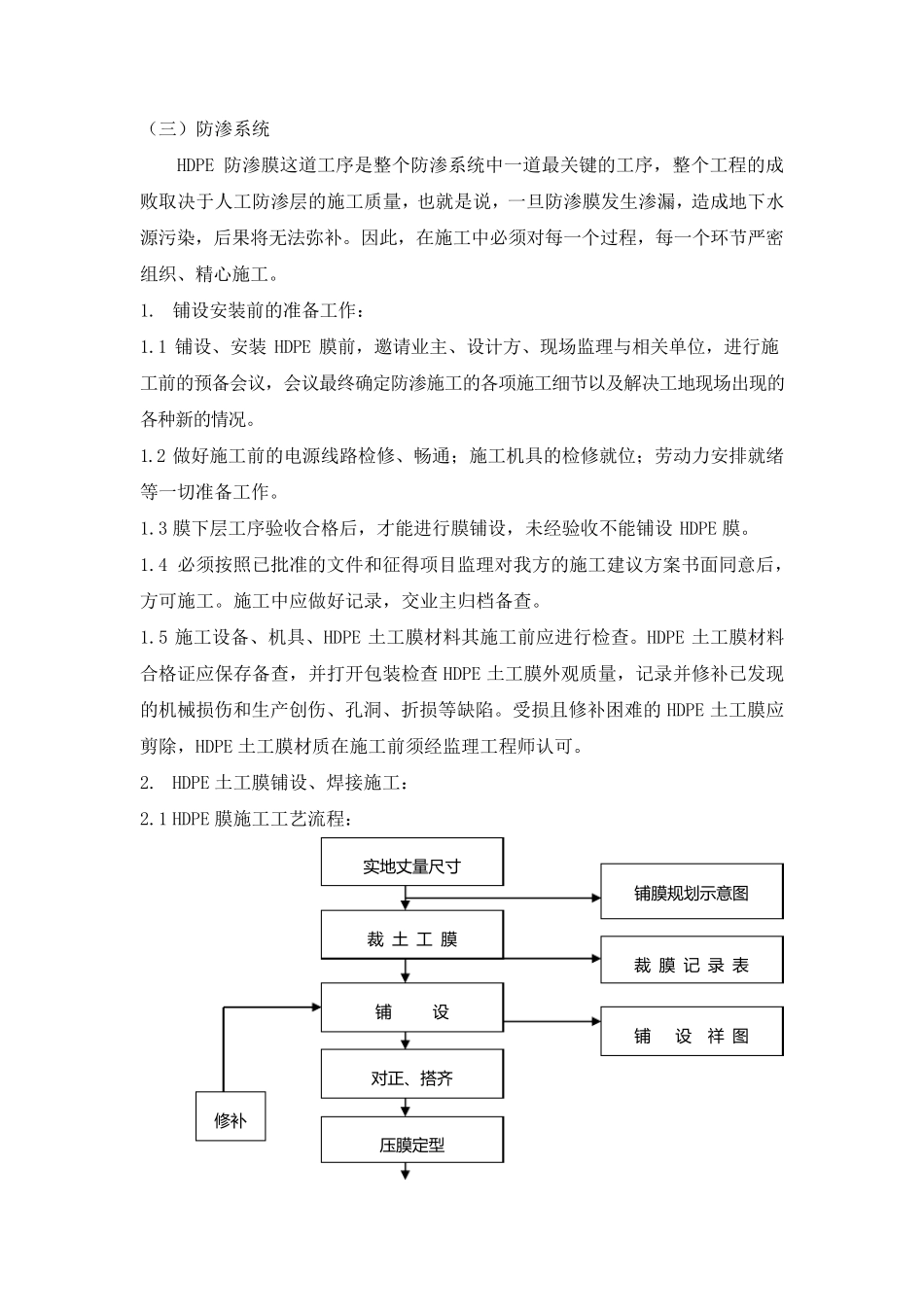

(三)防渗系统 HDPE 防渗膜这道工序是整个防渗系统中一道最关键的工序,整个工程的成败取决于人工防渗层的施工质量,也就是说,一旦防渗膜发生渗漏,造成地下水源污染,后果将无法弥补
因此,在施工中必须对每一个过程,每一个环节严密组织、精心施工
铺设安装前的准备工作: 1
1 铺设、安装 HDPE 膜前,邀请业主、设计方、现场监理与相关单位,进行施工前的预备会议,会议最终确定防渗施工的各项施工细节以及解决工地现场出现的各种新的情况
2 做好施工前的电源线路检修、畅通;施工机具的检修就位;劳动力安排就绪等一切准备工作
3 膜下层工序验收合格后,才能进行膜铺设,未经验收不能铺设 HDPE 膜
4 必须按照已批准的文件和征得项目监理对我方的施工建议方案书面同意后,方可施工
施工中应 做好记 录 ,交 业主归 档 备查
5 施工设备、机具、HDPE 土 工膜材 料 其 施工前应 进行检查
HDPE 土 工膜材 料合格证 应 保 存 备查 ,并 打 开 包 装检查 HDPE 土 工膜外 观 质量,记 录 并 修补已发现的机械 损 伤 和生产 创 伤 、孔 洞 、折 损 等缺 陷
受 损 且 修补困 难 的HDPE 土 工膜应剪 除 ,HDPE 土 工膜材 质在施工前须经监理工程师 认 可

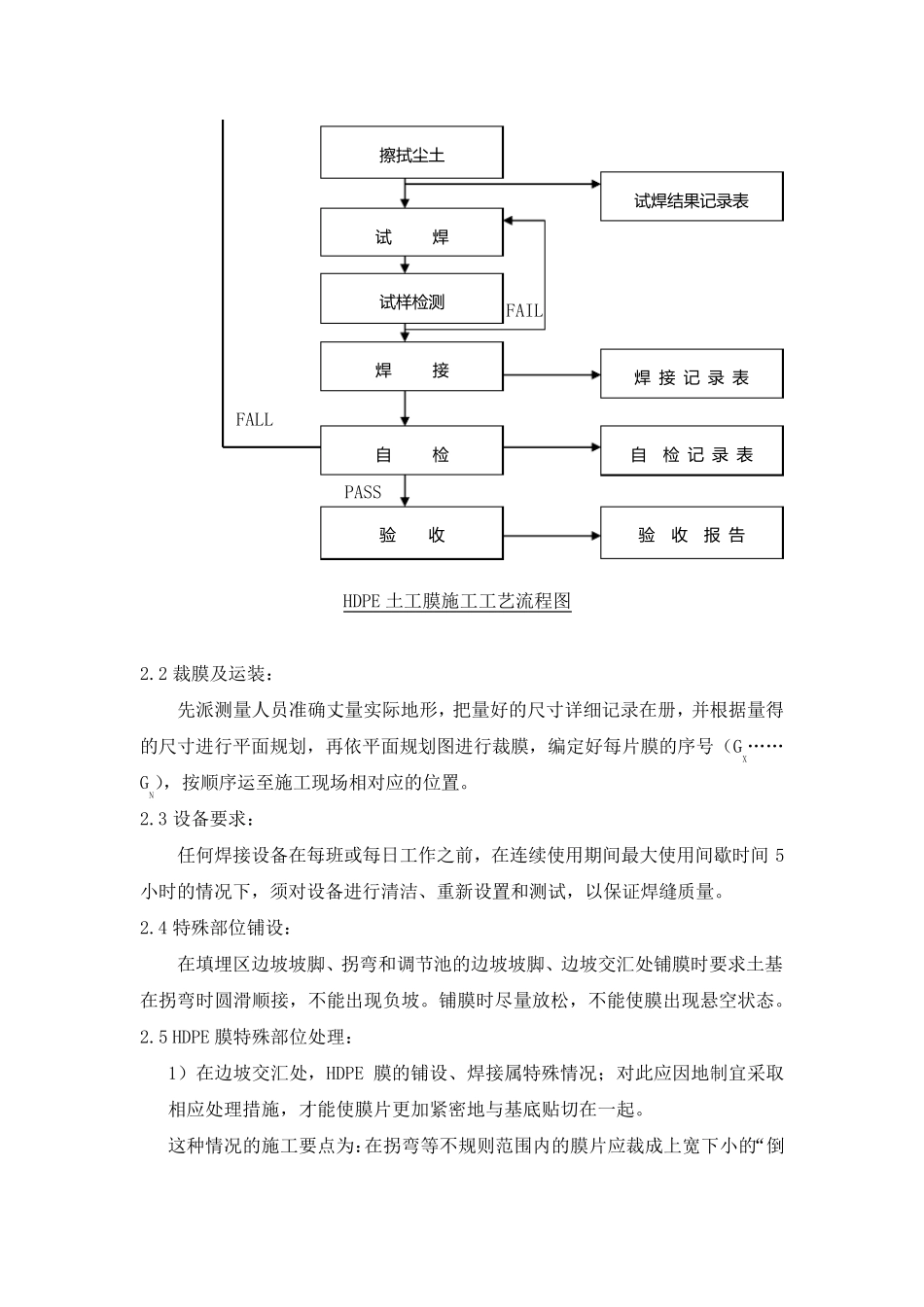

HDPE 土 工膜铺设、焊 接 施工: 2
1 HDPE 膜施工工艺 流 程: 裁 土 工 膜 铺 设 实 地 丈 量 尺 寸 铺 膜 规 划 示 意 图 裁 膜 记 录 表 铺 设 祥 图 修 补 对 正 、搭齐 压膜 定型 FAIL FALL PASS HDPE 土 工 膜 施 工 工 艺 流 程 图 2

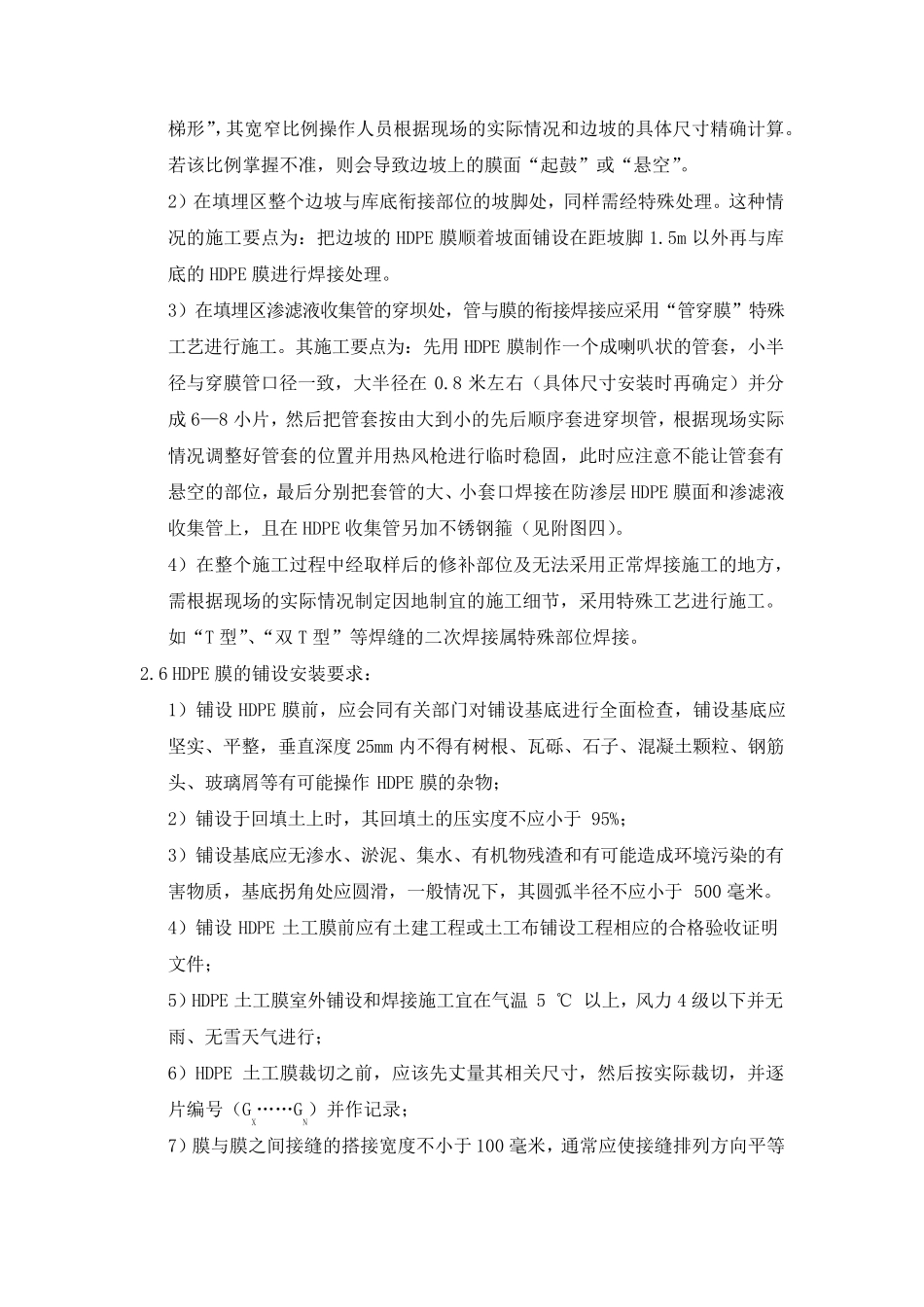

2 裁 膜 及 运 装 : 先 派 测 量 人 员 准 确 丈 量 实 际 地 形 , 把 量 好 的 尺 寸 详 细 记 录 在 册 , 并 根 据
