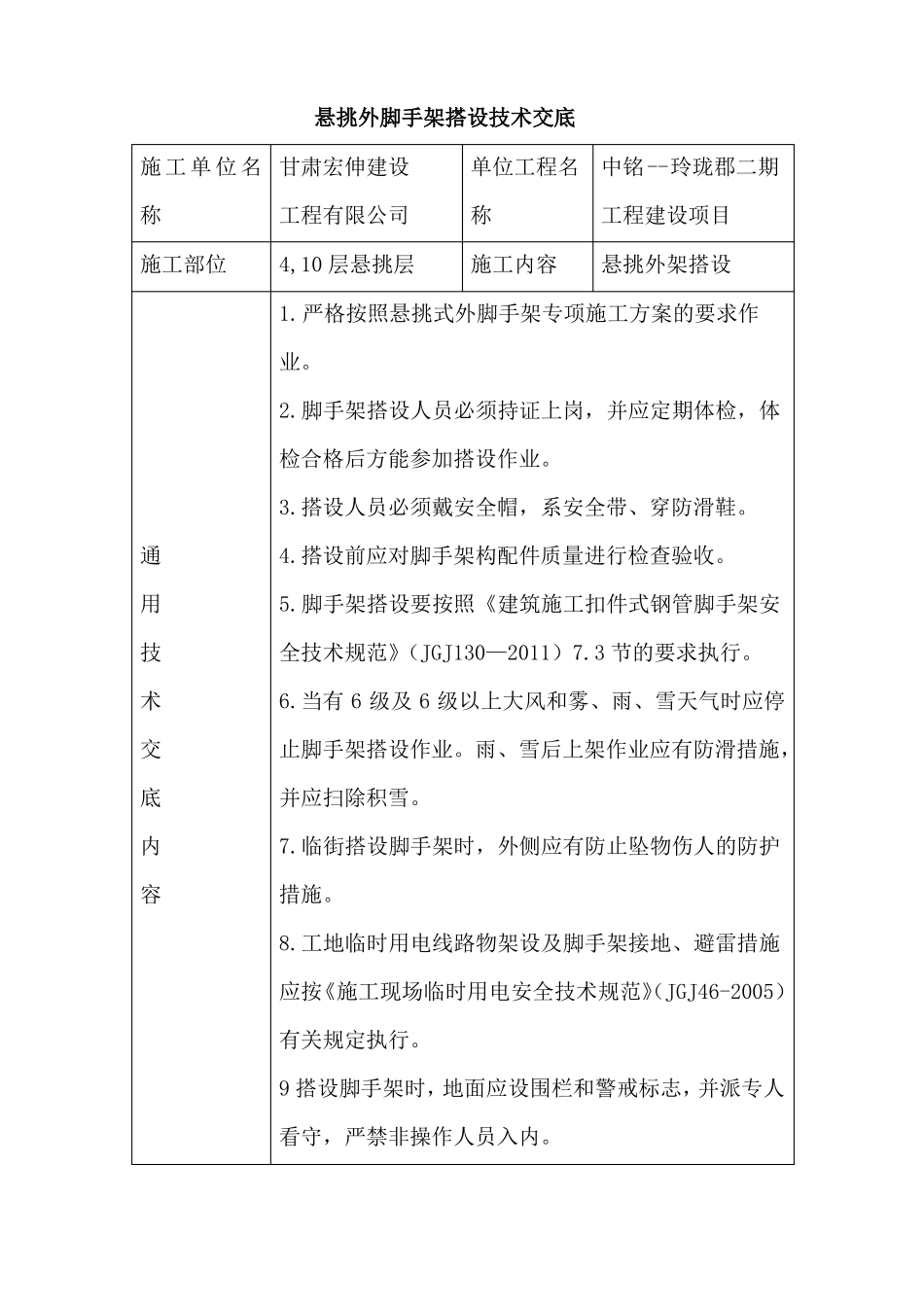

悬挑外脚手架搭设技术交底施 工 单 位 名 甘肃宏伸建设称施工部位通用技术交底内容工程有限公司4,10 层悬挑层单位工程名中铭--玲珑郡二期称施工内容工程建设项目悬挑外架搭设1
严格按照悬挑式外脚手架专项施工方案的要求作业
脚手架搭设人员必须持证上岗,并应定期体检,体检合格后方能参加搭设作业
搭设人员必须戴安全帽,系安全带、穿防滑鞋
搭设前应对脚手架构配件质量进行检查验收
脚手架搭设要按照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)7
3 节的要求执行
当有 6 级及 6 级以上大风和雾、雨、雪天气时应停止脚手架搭设作业
雨、雪后上架作业应有防滑措施,并应扫除积雪
临街搭设脚手架时,外侧应有防止坠物伤人的防护措施
工地临时用电线路物架设及脚手架接地、避雷措施应按《施工现场临时用电安全技术规范》(JGJ46-2005)有关规定执行
9 搭设脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内

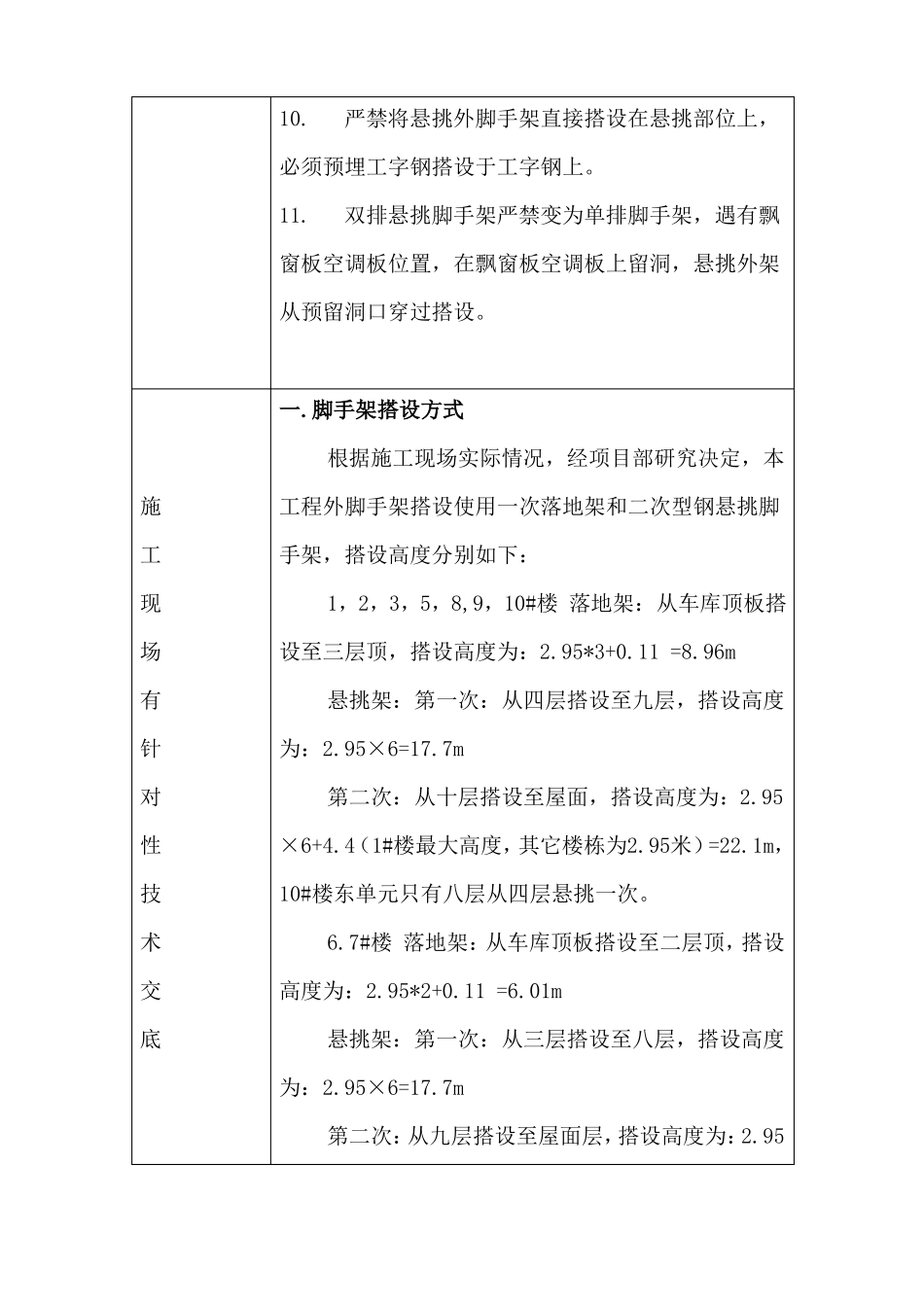

严禁将悬挑外脚手架直接搭设在悬挑部位上,必须预埋工字钢搭设于工字钢上
双排悬挑脚手架严禁变为单排脚手架,遇有飘窗板空调板位置,在飘窗板空调板上留洞,悬挑外架从预留洞口穿过搭设

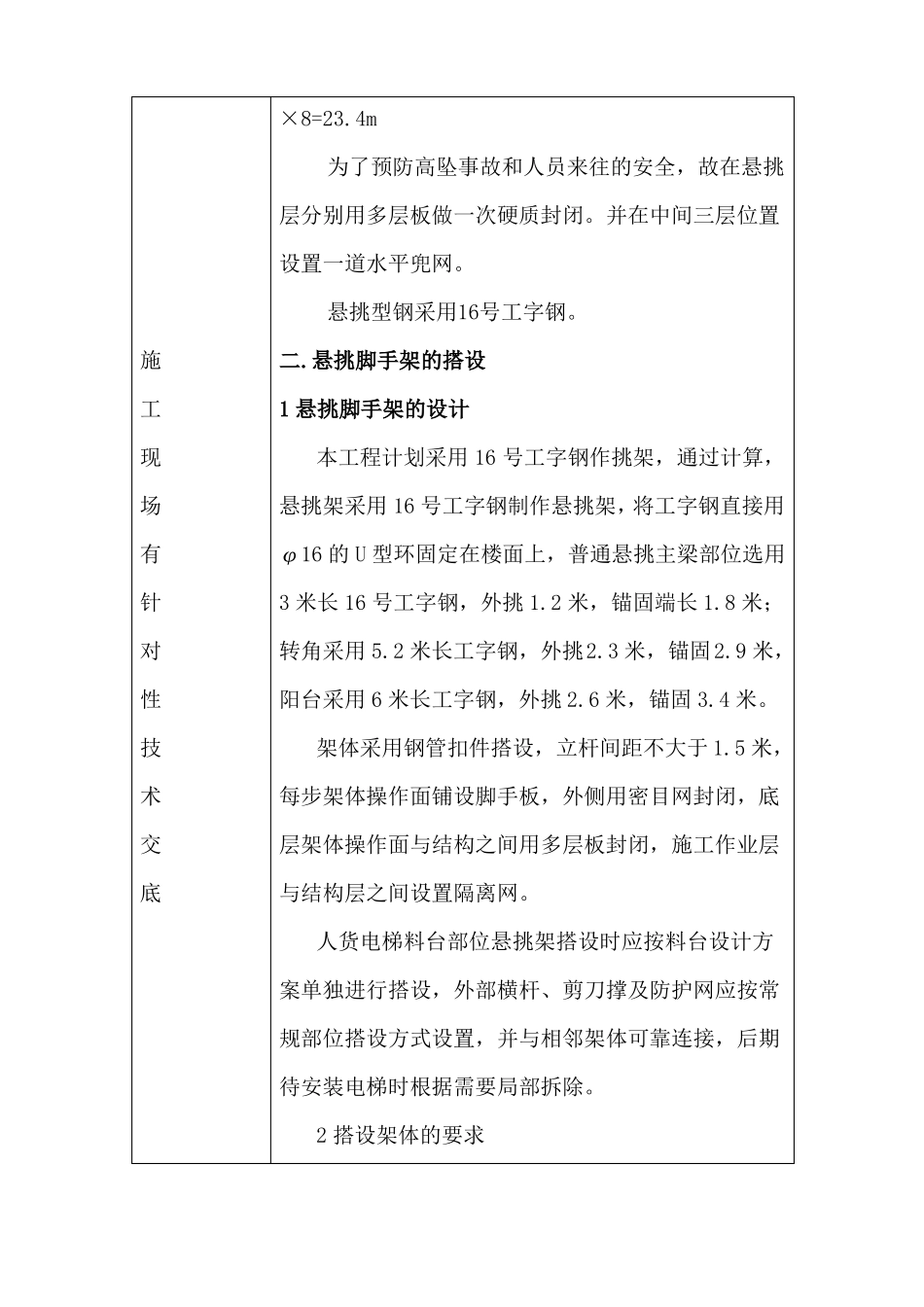

施工现场有针对性技术交底一
脚手架搭设方式根据施工现场实际情况,经项目部研究决定,本工程外脚手架搭设使用一次落地架和二次型钢悬挑脚手架,搭设高度分别如下:1,2,3,5,8,9,10#楼 落地架:从车库顶板搭设至三层顶,搭设高度为:2
95*3+0
96m悬挑架:第一次:从四层搭设至九层,搭设高度为:2
95×6=17
7m第二次:从十层搭设至屋面,搭设高度为:2
95×6+4
4(1#楼最大高度,其它楼栋为2
95米)=22
1m,10#楼东单元只有八层从四层悬挑一次
7#楼 落地架:从车库顶板搭设至二层顶,搭设高度为:2
